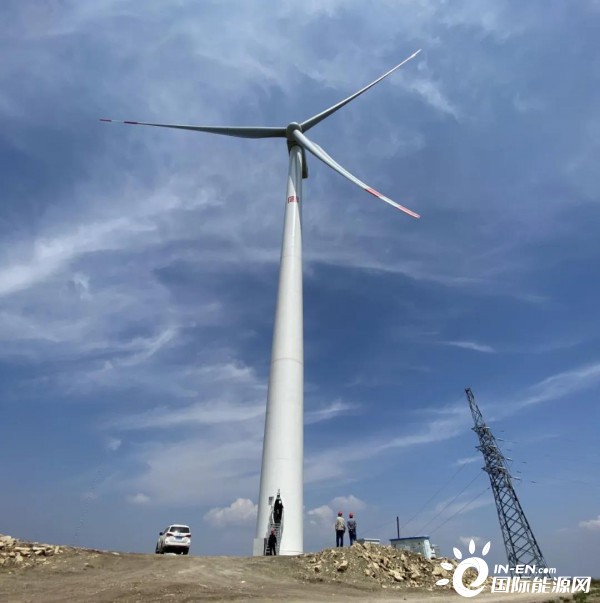

6月21日21时23分,随着岢岚燕家村二期风电项目最后一台风机顺利并网发电,一项新的并网纪录诞生。
破纪录
岢岚燕家村二期风电项目于6月20日20点10分,首台风机并网发电,21日21点23分,实现全部25台风机并网发电。
用时25小时零13分
创下公司新投风场并网历史最快纪录
标志着公司新投风场并网发电
进入行业先进水平
重要时间节点
2019年12月7日
完成首台风机吊装
2020年6月13日
完成最后一台风机吊装
2020年6月15日
取得质检并网通知书
2020年6月20日
9:00 操作送电
17:00 集电VII线正式带电
20:00 集电VIII线正式带电
20:10 首台风机并网发电
2020年6月21日
21:23 25台风机全部并网发电
按照首台风机并网之时算起,全部机组并网时间进缩短到了25小时13分,创造了公司并网时间的最快纪录。
据项目经理丁磊介绍,燕家村二期项目于2017年4月开工,项目位于忻州市岢岚县内宋家沟乡燕家村,规划容量49.5MW,总投资41726万元。场区平均海拔高程约1660-2200米之间,占地面积约为23平方千米,安装上海电气公司16台W2000-116-80机型及9台W2000-111-80风机,80m高年平均风速为7.91m/s,年发电小时数约2815h,经新建2回路集电线路接入燕家村一期220kV升压站,项目建成后年发电可达1.3亿度。

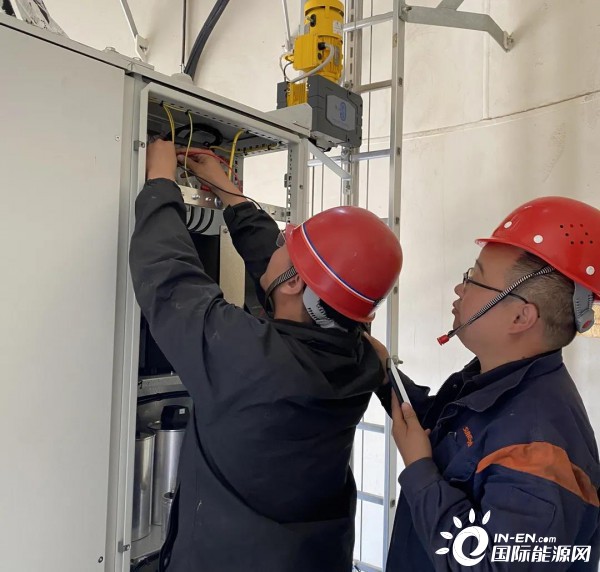

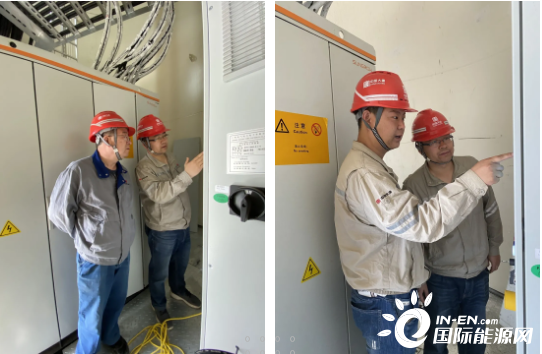

在项目现场,每一位职工脸上都洋溢着自豪与骄傲。“我们创造了公司最快并网纪录,也实现了自我挑战目标。”上海电气华北区域晋中大项目经理、岢岚区域风电工程联合党支部委员谢强说:“在同等条件下,一般25台机组全部并网大概需要十多天的时间,而我们在联合党支部各方领导的大力支持和配合下,从各地施工项目抽调25名调试人员、风电场和项目部以及大唐山西省公司相关专业人员组成五组队伍,五个作业面同时展开,仅用了一天多的时间,比我们初定目标——48小时25台风机全部并网,又提前了十几小时,这是我们亲手创造的奇迹,大家都太有成就感了!”
最快纪录的背后是更精准的安排部署与为了同一个目标奋斗的激情。节约时间最好的办法是高效率、充分利用时间。通过同时段多个工作面施工节约了大量时间以外,大家把休息时间也充分利用起来,20日当晚经过不眠不休的一夜奋战、21日大家继续放弃休息、愈战愈勇,最终实现25小时13分钟全部机组并网。
“越是接近目标,大家越是情绪高涨,到了最后冲刺阶段,就要抓紧一切可利用时间一鼓作气干到底!”丁磊说,在并网过程中,所有参与的职工都放弃了休息,许多人都两天一夜未合眼。正是他们的起早贪黑,把进度再往前推了一把。“几天前,兄弟们一起立下豪言壮语,今天我们兑现了自己的承诺,创造了公司并网最快纪录!”大家都十分激动地表示。此次并网,为公司高质量发展奠定坚实基础。
