3月15日,浙能集团旗下浙江新能控股的乌尔禾100兆瓦光伏发电项目,经历3个多月冬歇期后正式复工。至此,浙江新能在新疆的5个在建新能源项目全部复工,将全力冲刺今年6月底前并网发电这一目标。
浙江新能在新疆的5个在建项目总装机397兆瓦。其中,位于南疆的塔县50兆瓦光伏项目和莎车县100兆瓦光伏项目于2月中旬率先结束冬歇,位于北疆的博乐50兆瓦风电、乌尔禾100兆瓦光伏和北塔山97兆瓦分散式风电等3个项目也于3月正式复工。

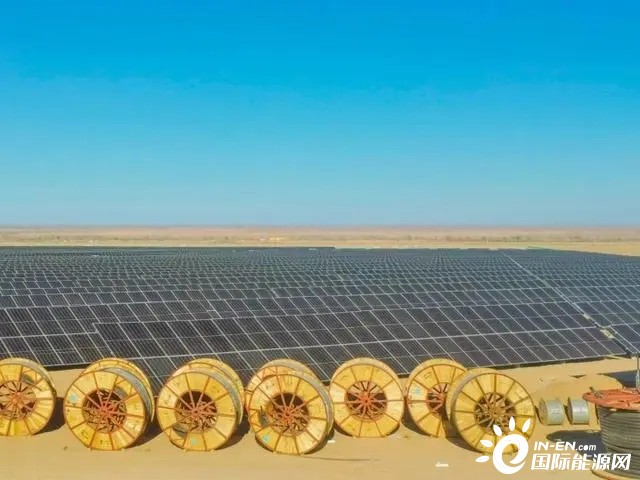

(莎车100兆瓦光伏项目。尉晓飞提供)
进入3月,新疆塔县50兆瓦光伏项目的现场责任人任驰,每天都全身心投入在协调各参建单位工作中,他也是2022年浙能集团的先进个人获得者。“3月份对塔县项目是非常重要的一个月,项目要争取在月底前首批并网,以保证在6月30日前全容量并网。”任驰说。目前,该项目正紧锣密鼓地对并网的各个条件和要求进行重新梳理,制定每日工作计划并严格执行,确保工程建设不出丝毫差错。

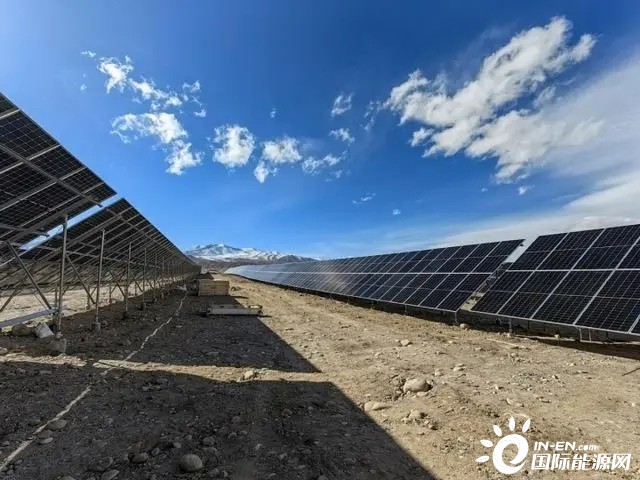

(塔县50兆瓦光伏项目。任驰提供)
在新疆莎车县,莎车县100兆瓦光伏项目的现场责任人尉晓飞罗列出了目前的进度:“组件安装完成57.6%,支架安装完成65.3%,场区内各类线缆敷设及接地完成65%……”据介绍,该项目目前整体进度已达到70%,接下来将着手开展并网前的准备工作。
这5个项目如期投产后,每年可发绿电9.2亿千瓦时,减排二氧化碳73万吨。加上之前投资建设和收购的风光电项目,浙江新能在新疆地区的新能源项目总装机规模将达到967兆瓦。
