内蒙古四子王旗百万千瓦风储项目风机吊装进入冲刺阶段

日期:2023-12-20    来源:内蒙古能源集团

国际新能源网

2023
12/20
15:07
文章二维码

手机扫码看新闻

关键词: 风储项目 内蒙古能源集团 风电项目

当前,一场“速冻型”的寒潮天气正席卷我国。在内蒙古四子王旗100万千瓦风储项目建设现场,夜间气温降至零下30℃左右,风雪交织、银装素裹,给风机吊装和施工组织等带来了巨大挑战。

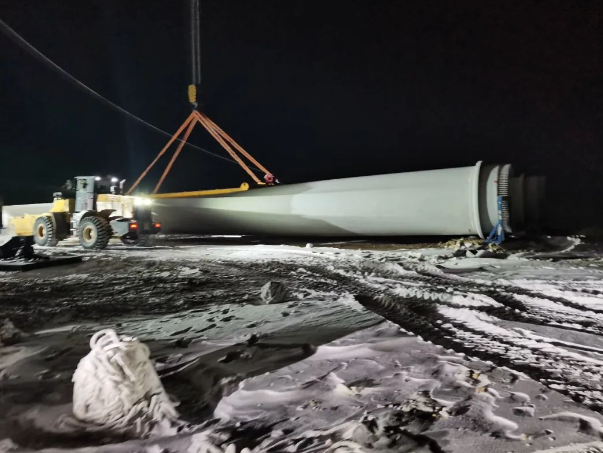

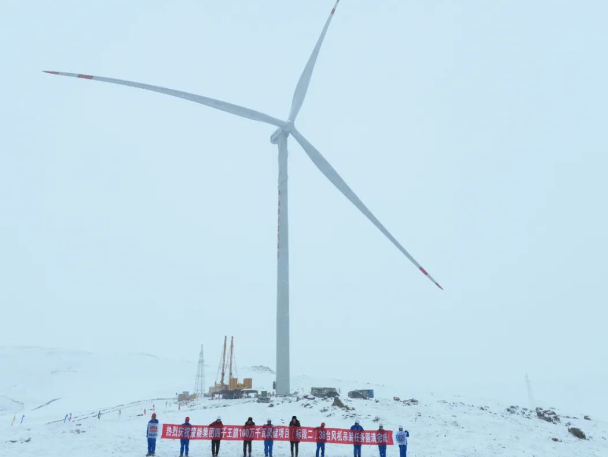

风从山间来。“风速已降低到每秒8米以下且保持稳定,可以开始吊装!”“预备,起吊——”12月13日下午4时03分,在F061风机所在地——库伦图镇头股滩南海拔1878米的山顶上,随着现场指挥人员的指令从对讲机中发出,1800吨汽车吊将89米长、24吨重的风机叶片缓缓吊离地面,其它5个风机吊装作业面同步开始吊装。一时间,现场人员屏息凝神……直到12月14日凌晨3时,持续了11个小时的叶片吊装作业方告一段落。本次吊装共投入主吊、辅吊、装载机等大型施工机械30余台、施工人员120余人,一鼓作气地将6台风机吊装就位。项目至此已累计吊装完成131台风机,仅余3台待吊装。

进入11月后,项目现场开始降雪,大风季亦来临,现场施工压力陡增。遇到大风天气及风力、风向改变,施工策略随之改变。为了找出最佳施工方案,建设单位密切关注天气变化,实时监测风速指标,参建人员和施工机械时刻“热备”、整夜值守,紧紧抓住每个有效的吊装窗口期。

四子王旗100万千瓦风储项目是内蒙古能源集团“670”新能源项目中唯一的“山地风电”,134台风机全部分布在山顶或山脊,场址占地约453平方公里,南北最大跨度约45公里,东西最大跨度约51公里。项目现场地形起伏、高差较大,冬季风雪叠加,极寒天气频繁,给大型设备运输和风机吊装作业等带来诸多难题。

特别是大雪后,施工道路积雪最厚约1米左右,为保证设备运输畅通无阻,需要驾驶推土机、挖掘机在前疏通道路,后面5台装载机拖动设备运输车辆艰难前行,平稳运往风机机位。

干一个工程,树一座丰碑。为保障项目安全顺利实施、如期投产达效,内蒙古能源集团领导多次深入一线、靠前指挥。该公司新能源事业部、工程建设事业部、项目单位联合推动,紧密跟踪施工进展,打破思维定式,不断优化措施。参建各方顶风冒雪、连续奋战,与时间赛跑,同困难较量,推动项目“天天有新进展、周周有新变化、月月有新形象”,朝着实现全容量并网投产目标阔步迈进。


返回 国际新能源网 首页

新能源资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
