罗源光伏项目是中电建新能源集团股份有限公司2025年重点工程,项目从4月7日签订合同到成功并网历时22天,履约速度刷新行业纪录,展现了福建院项目团队专业的统筹策划和攻坚管理水平,为当地绿色能源发展注入强劲动力。

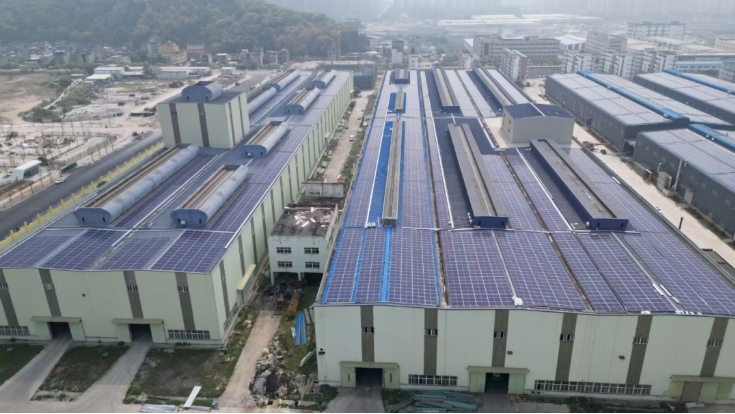

2025年4月29日17点05分,由综合能源(配网/监理)分公司履约的中电建福建恒益建材分布式光伏发电项目(以下简称罗源光伏项目)首批10MW顺利完成全容量并网送电。

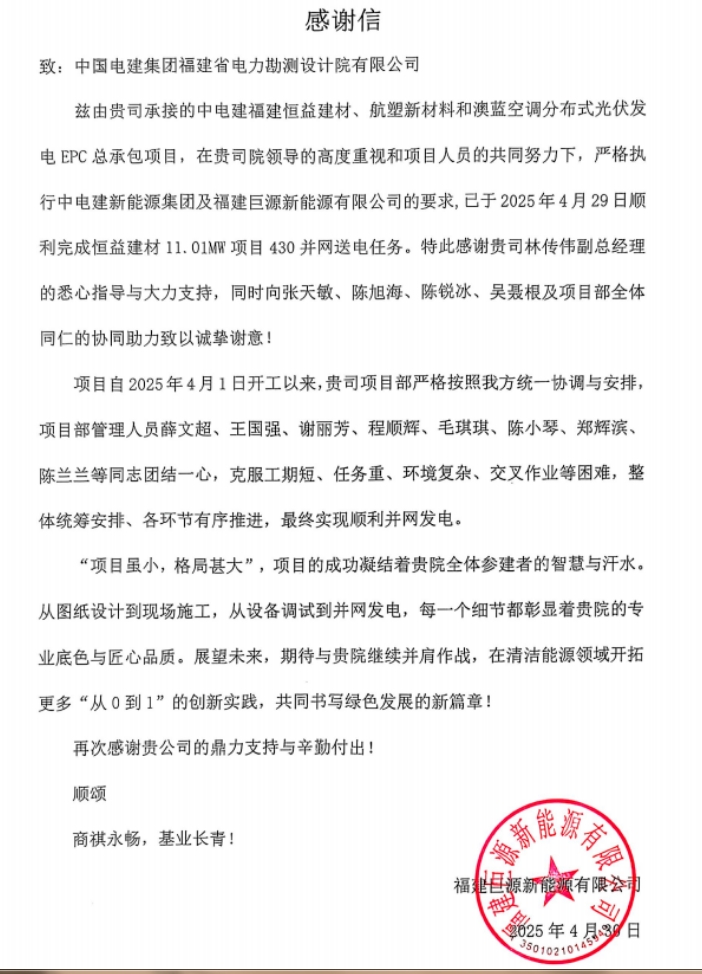

面对不足一个月的极限工期,在领导的高度重视和全力支持下,项目团队在加安全、保目标、留余量的基础上确保项目投产。本部片区中心管理团队紧急履约启动,对履约策划、设计计划、采购方案等关键控制方案精心策划反复对比,确定采取预先采购、输入设计、提前资金调剂等措施力保项目顺利启动。
以430并网为结果导向,梳理施工难点和并网重点,采取了倒排并网计划,按金、人、机、材资源匹配原则分解项目目标到负责人到每日工作量,每夜检查及时纠偏;团队成员大干22天,项目实现"零事故、全达标",顺利并网,获得了业主的认可和表扬。
罗源光伏项目的高效协作极限并网,是继重庆鑫源光伏项目抢工期之后分公司片区履约管理的又一场攻坚战,在确保安全进度两手都要硬的前提下,为客户创造价值,为福建院打响品牌,为后续开拓新能源市场奠定了良好的基础。综合能源(配网/监理)分公司履约团队将在福建院领导的带领下,持续改进不断提高,以片区精细化履约为福建院的高质量发展贡献自己的力量。
