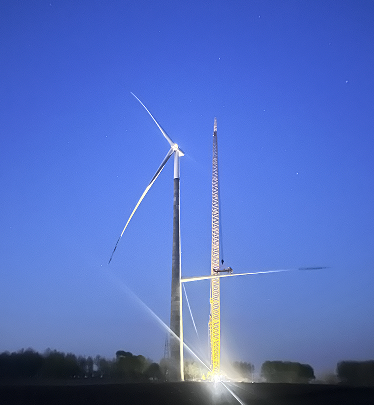

广西华电河池南丹山口200兆瓦风电项目
全容量并网

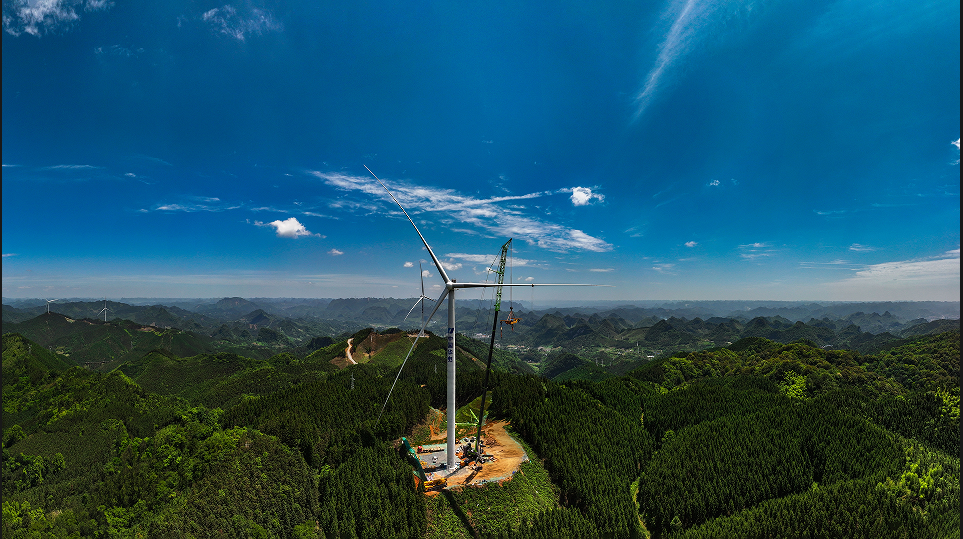

近日,由贵阳院承担PC总承包的广西华电河池南丹山口200兆瓦风电项目全容量并网。
项目是广西壮族自治区统筹推进的重大能源项目,位于河池市南丹县境内,规划总装机容量200兆瓦,分5个地块建设40台单机容量5兆瓦的风力发电机组,配套新建220千伏升压站1座。场内道路110千米,8回集电线路总长100千米,铁塔304基,送出工程线路长55千米,铁塔105基。该项目属于典型的喀斯特地貌高山风电项目,项目自开工建设以来,面临场站基建难度高、自然条件差、跨越距离远等挑战,项目部与各方全力协同作战,积极做好水源地、矿区等生态环境保护工作,保质保量完成吊装节点等目标。
项目建成后,预计每年可节约标准煤约10.23万吨,减少二氧化碳排放量约24.27万吨、二氧化硫排放量约4583.73吨、烟尘排放量约45.54吨、氮氧化合物排放量约817.85吨,对优化区域电网结构、实现节能减排目标具有重要意义。
2
国电投中宇右玉110兆瓦光储一体化项目
全容量并网发电

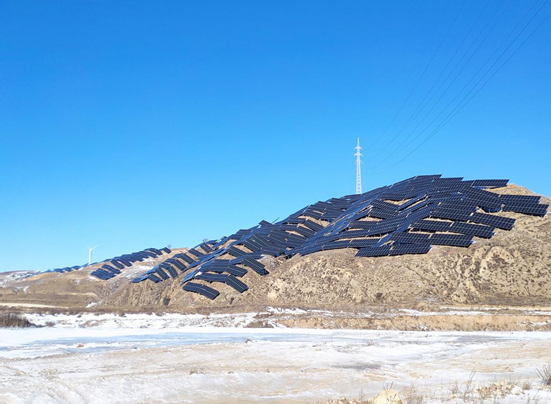

近日,由贵阳院承建的国电投中宇右玉110兆瓦光储一体化项目实现全容量并网发电。
项目位于山西省右玉县,项目占地2034余亩,布设42个方阵,总装机容量110兆瓦(直流侧130兆瓦)。项目自2024年9月开工建设,项目全体建设成员始终坚守施工一线,同心协力推进项目建设,科学合理谋划、控降投资成本、周密组织,结合实际调整作业时段,加强现场安全管控,多措并举保质保量完成工程建设任务,最终提前一个月完成全容量并网目标。
项目建成后,预计项目年上网发电量20136.50万千瓦时,每年可节约标准煤6.1396万吨,水624.23吨,二氧化碳15.9074万吨,对推动晋北地区建设清洁能源基地、实现区域能源结构多元化,促进经济社会高质量发展具有积极作用。
3
辽水新能彰武400兆瓦风电场工程项目
一标段全部风机吊装完成

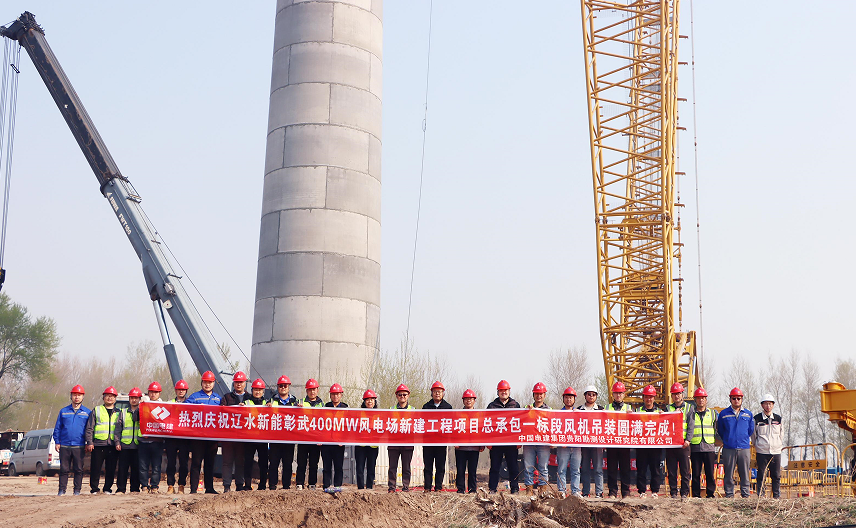

近日,由贵阳院、水电六局联合体承建的辽水新能彰武400兆瓦风电场工程项目一标段完成全部25台风机吊装施工,标志着该项目取得阶段性重大进展,为按期实现全容量并网目标奠定坚实基础。
项目规划安装64台单机容量6.25兆瓦的风力发电机组,总装机容量达400兆瓦,分为风场三个标段和一座新建220千伏升压站一共四个标段,总承包联合体实施的工作范围为第一标段25台单机容量6.25兆瓦总装机容量156.25兆瓦的风电场和第四标段220千伏升压站。项目自开工建设以来,总承包项目部精心策划,科学制定工期计划,合理安排各工序衔接,于2024年9月16日完成最后一台风机基础浇筑,2025年3月31日完成全部25台混塔吊装,2025年4月25日完成全部25台风机吊装,在所有标段中率先完成全部吊装工作。
项目建成后,预计年发电量约11.7亿千瓦时,每年可节约标煤35.28万吨,减少二氧化碳排放98.75万吨,对于加强生态文明建设、推动经济社会绿色低碳转型、助力“双碳”目标实现具有重要意义。
4
普定光伏二期标段一项目
首批容量成功并网发电

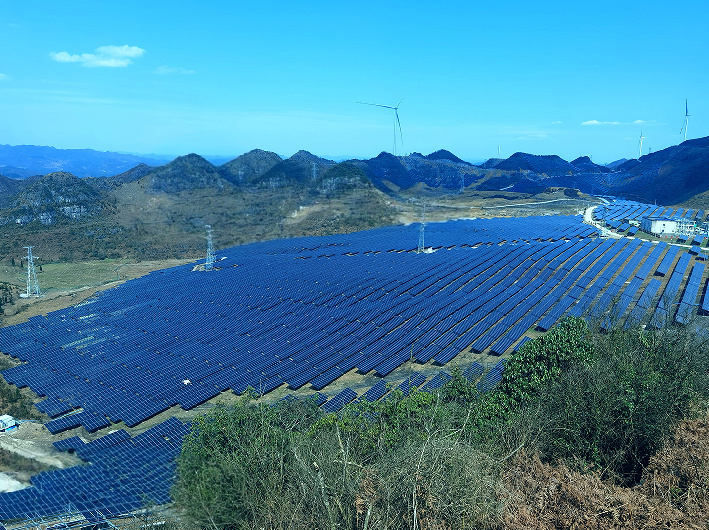

近日,贵阳院承建EPC总承包的贵州能源集团普定百万千瓦级光伏基地项目二期工程(标段一光伏场区)顺利实现22个方阵并网发电,标志着项目建设取得阶段性重大突破。
项目位于贵州省安顺市普定县境内,规划装机容量300.88MWp。标段一光伏场区采用3.3兆瓦光伏发电单元,支架采用单桩+双桩固定式结构,组件全部采用615Wp(N型)单晶硅双面双玻高效组件,确保系统发电效率最大化。
项目启动以来,项目团队充分发挥贵阳院技术优势,以创新设计为引领,针对特殊地质环境量身定制最优建设方案。项目部积极践行农光相补、旅光协调模式,主动与各方沟通,巧妙规划布局,全力打造旅+风+光基地,带动当地多元增收。在基础设计阶段,精准施策,有效化解复杂地质及恶劣气候带来的施工挑战。通过动态优化资源调配、严格实施过程管控、完善风险预控机制,以科学管理提升施工效能,高效推进项目建设。
项目投运后,年均发电量23109.15万千瓦时,预计每年可节约标煤8.68万吨,减少二氧化碳排放23.44万吨,对改善区域大气环境与水资源保护具有积极作用。
