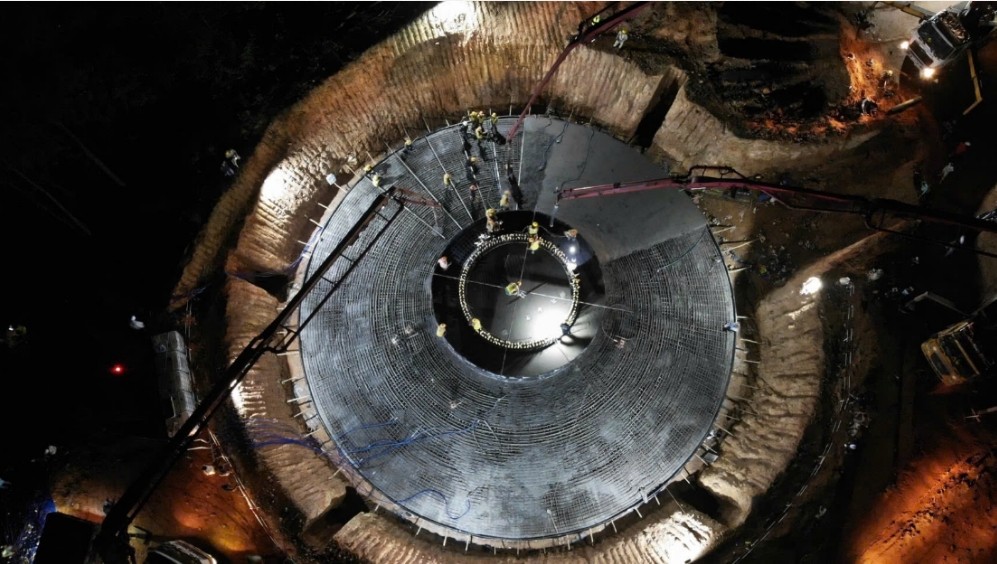

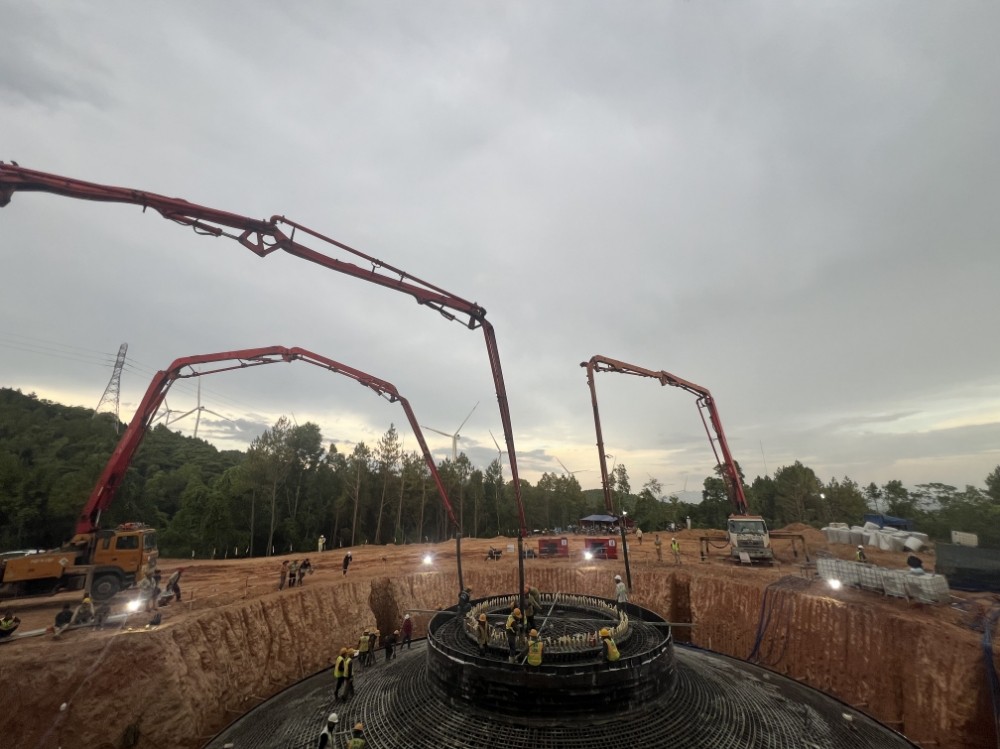

当地时间5月19日23时56分,公司承建的越南广治省48MW风电项目首台风机基础顺利浇筑完成。本次浇筑耗时15小时,混凝土方量980立方(120车次)。
项目位于越南广治省东河市香化县溪山镇,安装8台6MW风电机组,叶轮直径171m,轮毂高度141.05m。
混凝土浇筑期间,各方团队默契配合、分工明确。业主积极对接当地政府与农户,确保混凝土罐车安全、有序通行,项目各级管理人员坚守岗位,确保浇筑过程安全、质量可控,作业人员遵章守纪、服从指挥,通过高效分工,共同克服高温环境,保障了施工安全与进度。
