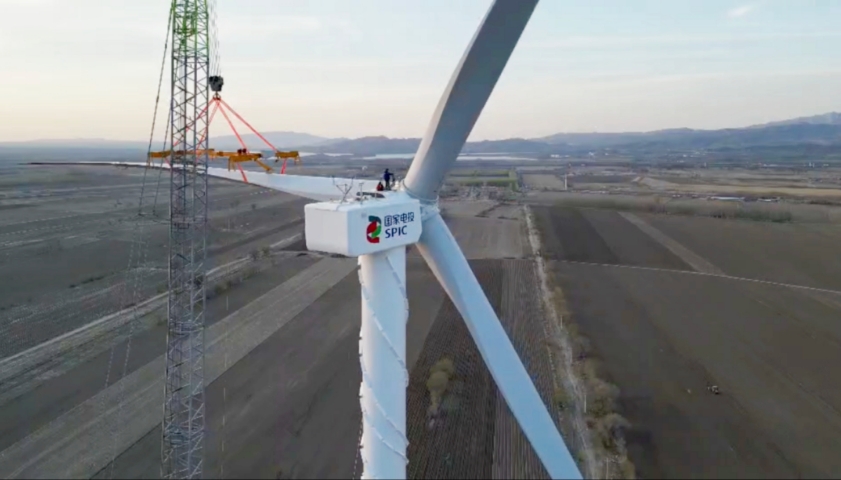

5月17日,国家电投乌鲁木齐乌拉泊村3.575万千瓦分散式风电项目风电机组全部吊装完成。项目并网发电后,预计每年可提供绿电8388万千瓦时,每年可节约标准煤2.58万吨,减少二氧化碳排放量6.67万吨。项目的建成能进一步优化区域电力供应结构,促进地方经济与生态协同发展,对推动能源结构转型、助力“双碳”目标实现具有重要意义。
下一步,木垒新能源公司将以高效协同、科学管理的方式,高效推进35千伏开关站设备安装调试、35千伏送出线路导线架设、风机电气安装调试等关键工序,重点关注储能系统设备排产供货、并网手续办理等关键环节,全力保障项目按期并网发电。

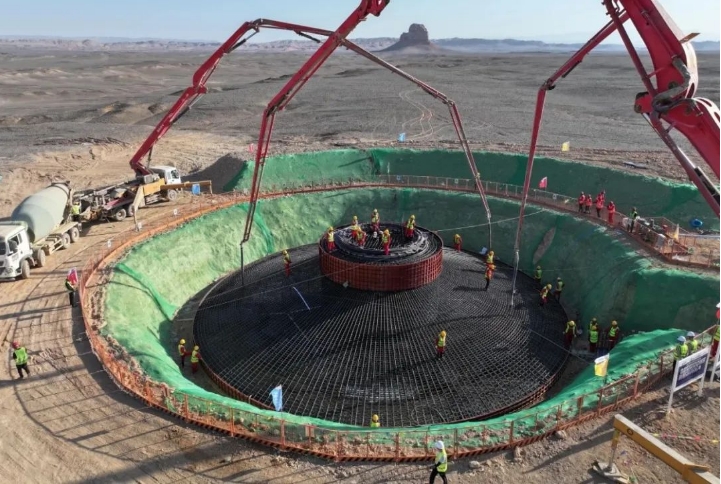

5月18日,哈密十三间房100万千瓦风光储一体化项目首台风机基础浇筑完成,标志着该项目正式进入主体工程施工关键阶段,为后续风机吊装及投产发电奠定了坚实基础。
作为国家电投2025年重大能源布局项目,该项目总投资达34.7618亿元,规划总装机规模100万千瓦,配套建设10万千瓦/40万千瓦时储能系统、1座220千伏升压站及1座110千伏升压站。项目建成后,预计年上网电量达24.2994亿千瓦时,可实现年节约标准煤71.3万吨,减少二氧化碳排放194.2万吨,对促进地方能源结构优化升级、推动绿色发展具有重要意义。
下一步,哈密能源公司将按照新疆能源化工建设精品工程的标准和要求,坚定信心、鼓足干劲、奋力攻坚,在保障安全和质量的基础上,全力以赴推进风机安装、电气设备调试等各项工作,确保项目早建成、早并网、早收益,推动集团公司“均衡增长战略”在疆落实,努力为新疆能源化工高质量发展贡献更多力量。
