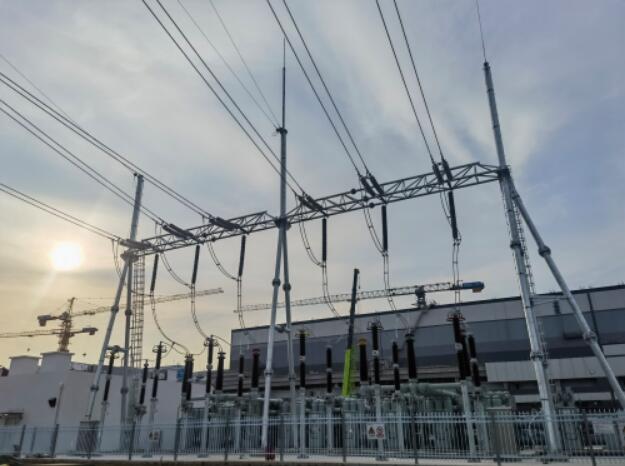

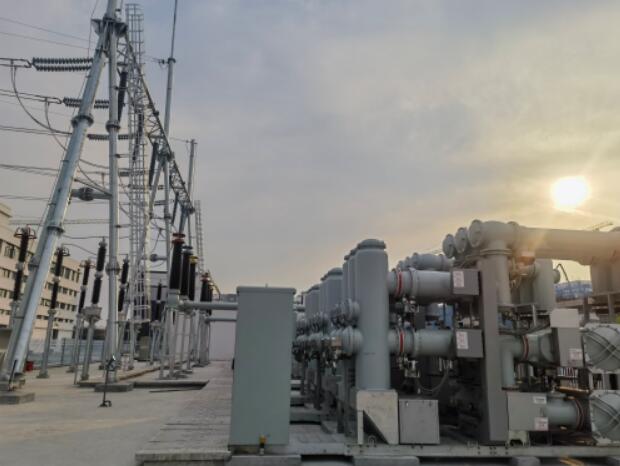

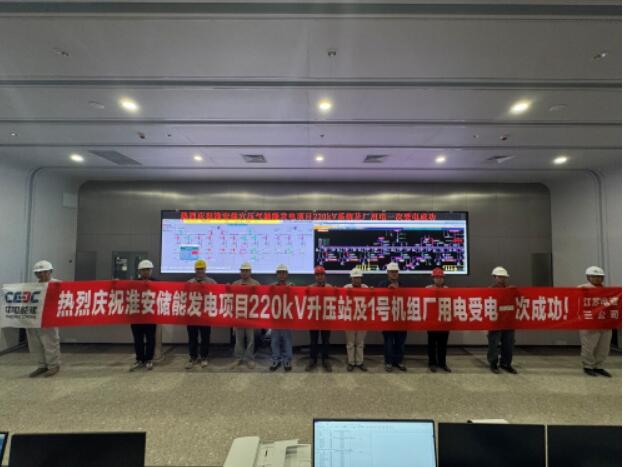

5月25日19时整,由上海电力建设有限公司监理的全国“首台套”采用高温、高压、绝热盐穴压气储能发电项目220 千伏升压站及1号机组厂用电受电一次成功,这一里程碑式的成果,标志着1号机组正式进入调试阶段,为后续6月28日1号机组投产发电奠定了坚实的基础。
为确保厂用电受电一次成功,监理部提前策划,积极组织各参建单位召开专题会议、进行专项检查等,对施工方案进行多轮评审,重点核查场地准备、设备调试及应急预案等细节,确保技术方案的科学性和可操作性;采用全程旁站监督模式,对电缆敷设、设备安装及电气试验等环节实施动态监控,现场核验调试记录与试验数据;?通过实测实量、文件核验和工艺问询,对关键指标进行闭环管理,确保每项工艺参数符合《火力发电工程质量监督检查大纲》要求。
5月24日12时,厂用电受电开始,各参建单位相关人员日夜坚守施工现场,5月24日22时,升压站正副母线和国上49G0间隔第一次充电。受电前各参建单位已明确自身职责,每位参加人员进行了安全、技术交底,熟悉了送电内容、操作方法、步骤及安全注意事项,严格按照操作票稳步有序进行操作、检查、记录等工作,整个过程策划详实,组织有序。5月25日19时,随着1号机组10千伏断路器冲击合闸顺利完成,代表了此次受电取得圆满成功。
作为江苏省盐穴储能领域的示范工程,该项目利用地下盐穴储气发电,兼具环保与经济性,建成后将有效提升区域电网调峰能力,助力“双碳”目标实现。下一步,项目部将加快推进机组调试及并网准备工作,确保如期投产。
