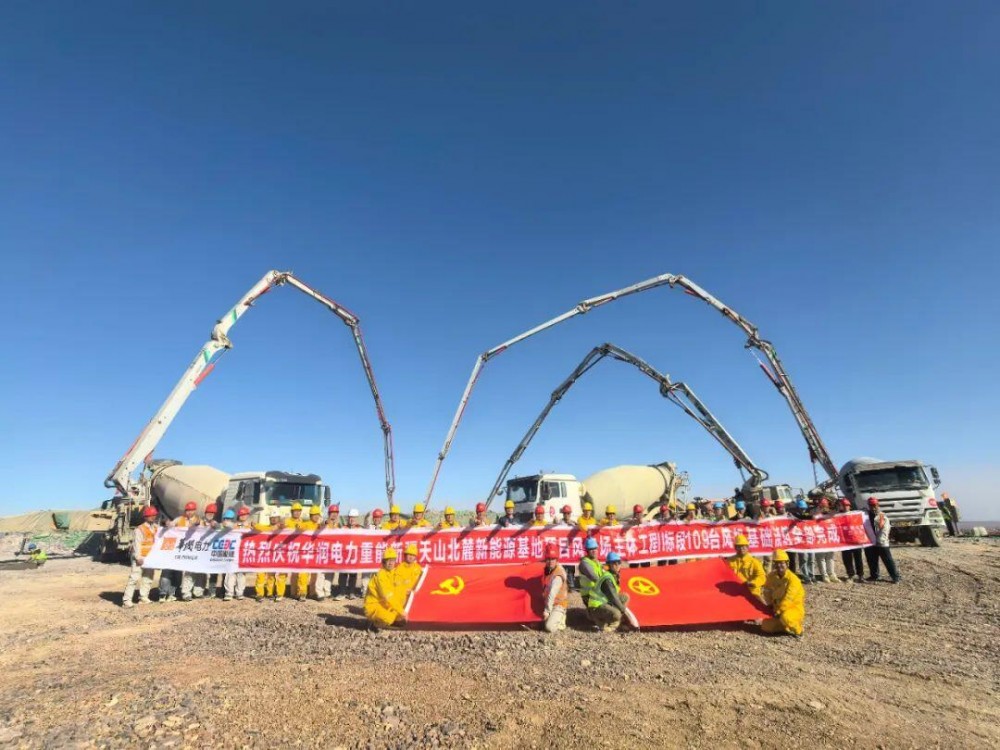

5月30日,华润电力重能新疆天山北麓新能源基地项目Ⅱ标段取得重大进展——109台风机基础全部浇筑完成,为全面展开风机吊装奠定坚实基础,并摁下项目建设“快进键”。
该标段风电机组采用东方电气风电股份有限公司生产的DEW-H8350机型,单机容量为8.35MW,轮毂中心高度116米、叶轮直径212米。风电机组基础采用钢筋混凝土圆形扩展基础,单台混凝土用量938立方米,加之当地气候恶劣多变、岩石基坑开挖困难、混凝土原材料紧俏和运输不便,为项目施工带来诸多挑战。
面对困难与挑战,项目团队坚持党建引领,党员团青充分发挥先锋模范作用,坚守一线动态跟踪施工过程,针对现场问题制定最优解决方案。通过组建施工用水车队、砂石料车队、水泥供应车队、粉煤灰供应车队,确保混凝土原材到货及时;通过远距离+近距离机位交替、早开盘+晚开盘时间交替等方式,实现基础连续浇筑;通过安排专人实施现场浇筑旁站和商混站搅拌监督双重质量管控,保障基础浇筑质量。最终,项目团队历时79天完成109基风机基础浇筑,单日最高浇筑3基、混凝土使用量达2814立方米。
目前,项目Ⅱ标段风电场吊装工作已全面展开,但伴随高温天气的到来,施工现场又将面临高温及大风的挑战。项目团队表示,将以更加昂扬的斗志和严谨的作风,安全高效推进后续工程建设,力争早日实现项目并网投产目标。
