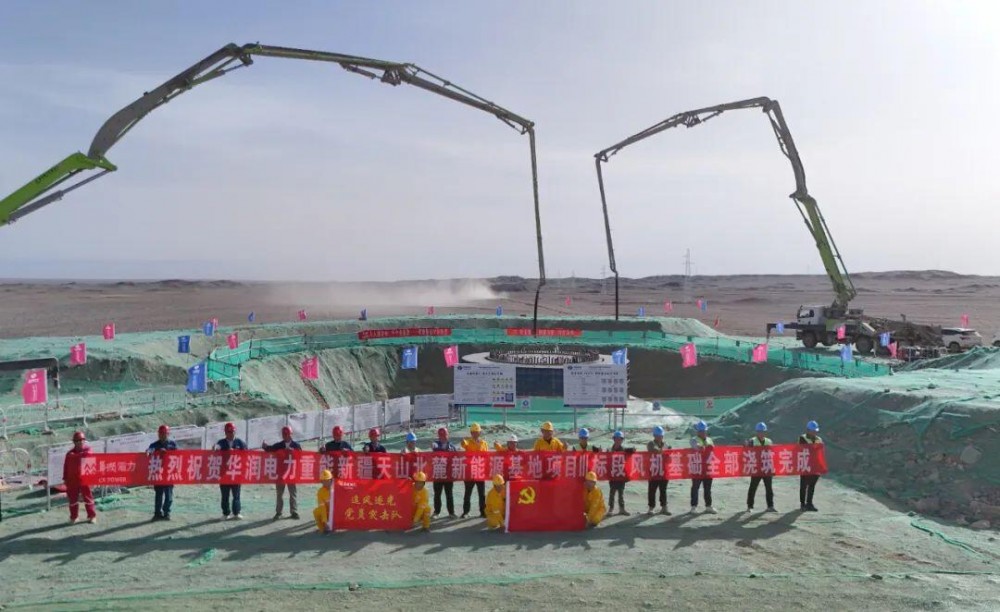

继5月30日华润电力重能新疆天山北麓新能源基地项目II标段风机基础浇筑完成后,项目Ⅲ标段时隔4天又传捷报——所有风机基础浇筑完成,全面转入风机设备安装阶段!
该标段风电装机容量1000MW,需建设安装110台金风GWH221-9.1/120型风电机组。项目团队在华润电力及新疆大区的关心指导和大力支持下,坚持以党建为引领,发扬“戈壁红柳”精神,克服低温持续时间长、强风沙等不利天气条件,多措并举全力推进项目建设。

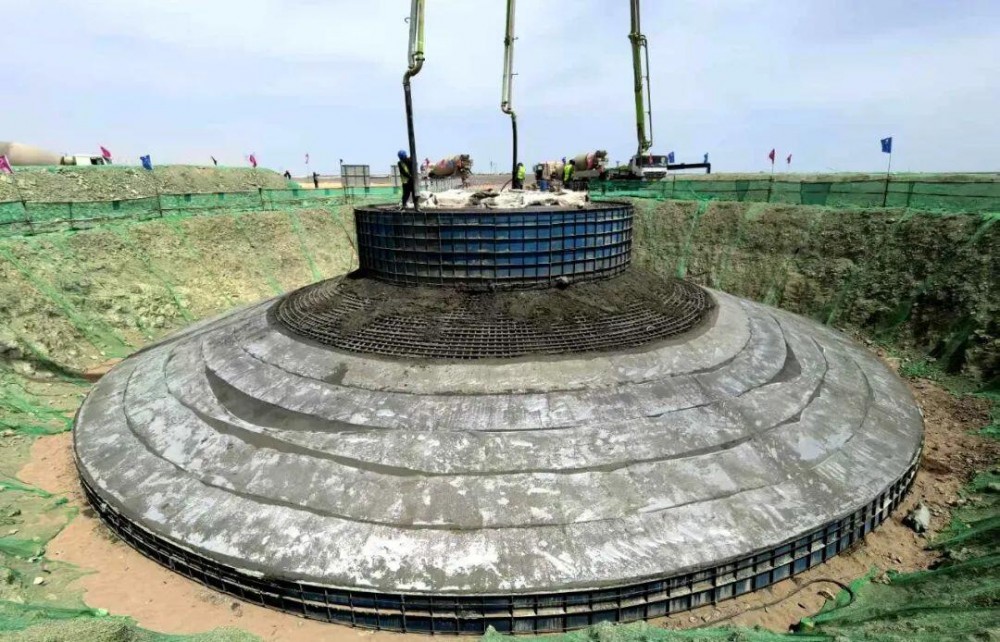

为确保工程质量和进度,项目团队会同监理及施工单位优化施工方案、细化浇筑流程、编制规范标准施工工艺卡,科学合理调配资源、精心组织施工、严格把控每一道工序,并施行24小时轮班作业。最终,建设者们仅用148天,绑扎钢筋12260吨、浇筑混凝土128092立方米,圆满完成110台风机基础浇筑任务。
项目团队表示,将继续发扬拼搏进取、团结协作的精神,秉承高标准、严要求的建设理念,聚焦安全、质量、进度三大核心目标,统筹资源、优化管理,在沙戈荒奋力打造“风光火热储”一体化能源大基地,为服务国家能源战略贡献华润力量。
