中建二局承建的云南省首例区域共享共建垃圾焚烧发电项目并网发电

日期:2025-06-25    来源:中建二局

国际新能源网

2025
06/25
09:48
文章二维码

手机扫码看资讯

关键词: 中建二局 垃圾发电 垃圾处理

近日

中建二局承建的

云南省首例区域共享共建固废处理项目

江川—通海—华宁生活垃圾焚烧发电项目

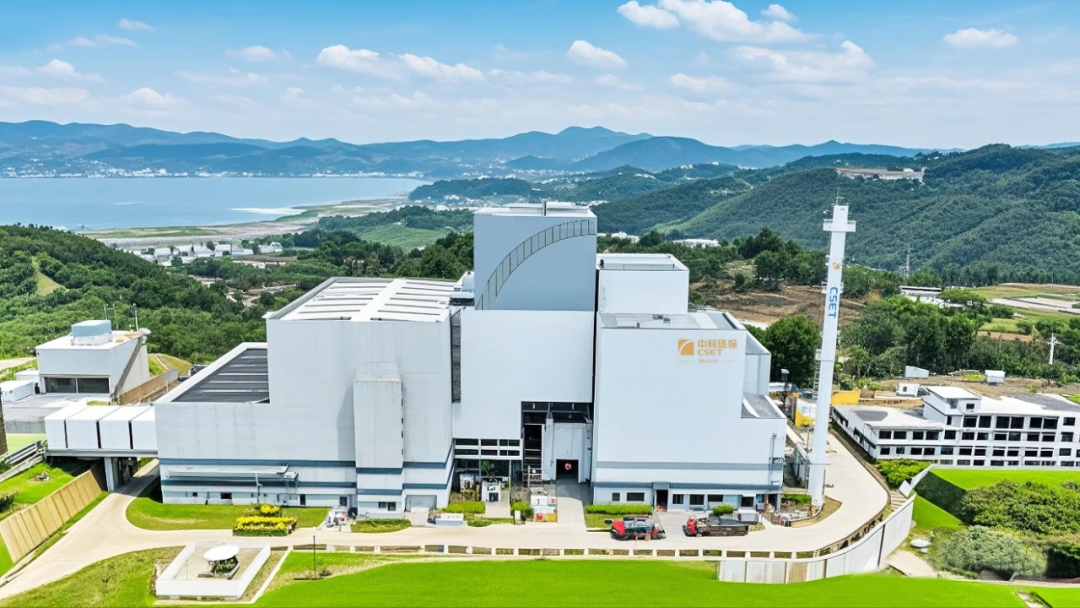

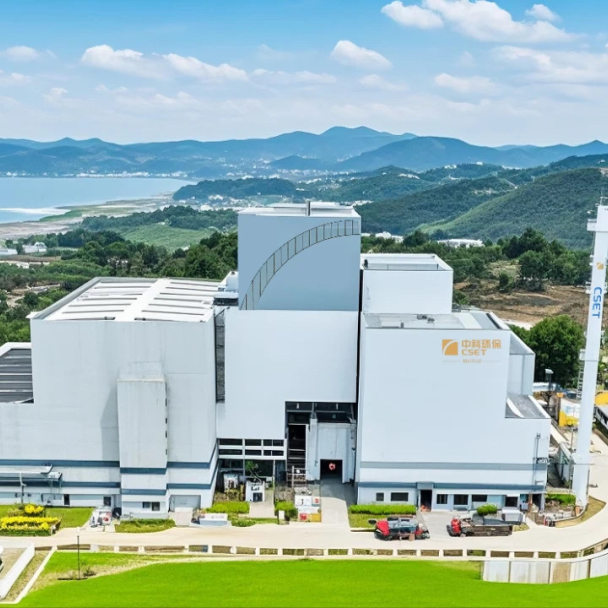

全容量并网发电

项目位于云南省玉溪市通海县

占地面积67.46亩

是玉溪市“三湖”(抚仙湖、星云湖、杞麓湖)

保护治理的重点工程

项目投产后

生活垃圾日均处理量将达700吨

年处理垃圾25万吨

年发电量约9562万度

可提供蒸汽能约22万吨

将有力推动节能减碳和人居生态环境改善

加快区域经济发展转型升级

变废为宝

绘就“绿色工厂”新画卷

项目不仅解决了垃圾处理问题

更探索出了一条“吃废吐金”的绿色发展之路

城市垃圾运抵后

先在全密封负压垃圾储坑内静置7天进行沉淀发酵

随后进行焚烧发电

在处理过程中产生的垃圾渗滤液、炉渣、烟气等

均有专项设施处理

其中,渗滤液经处理站多重工艺净化达标后

用于厂区绿化清洁

炉渣经重金属回收后变身环保砖

烟气则经净化达到国家排放标准后排放

减少对大气环境的影响

经过“绿色工厂”的多道工艺后

生活垃圾实现了减量化、无害化、资源化处理

破局突围

打赢高效履约“攻坚战”

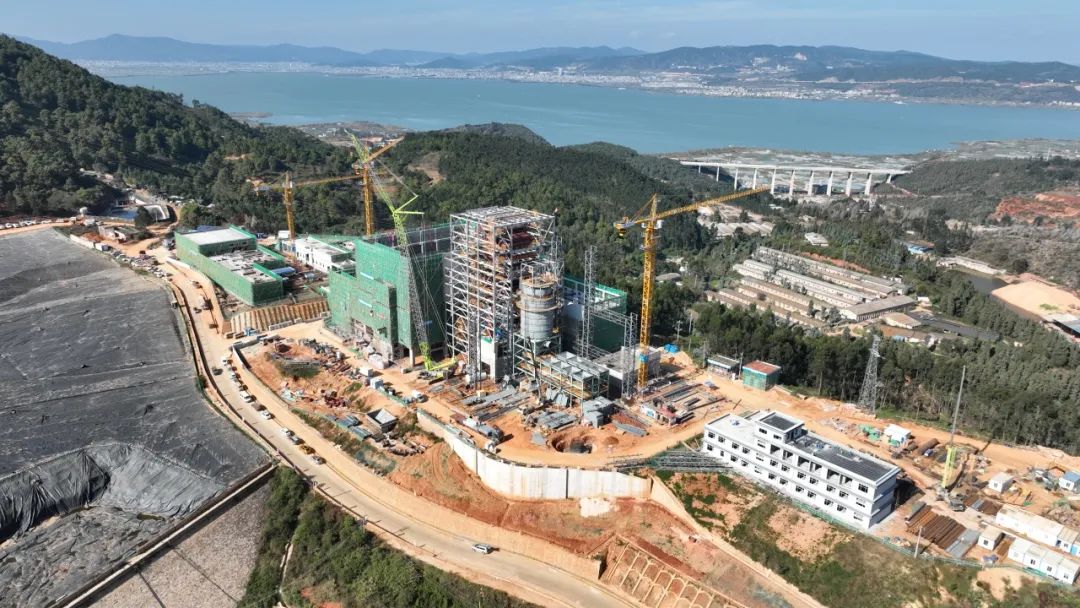

项目进场伊始

团队就面临“先天困境”

场地如同“孤岛”

南邻垃圾堆放地

东侧、西侧、北侧均为山地

导致场地狭小、交通不便、环境复杂

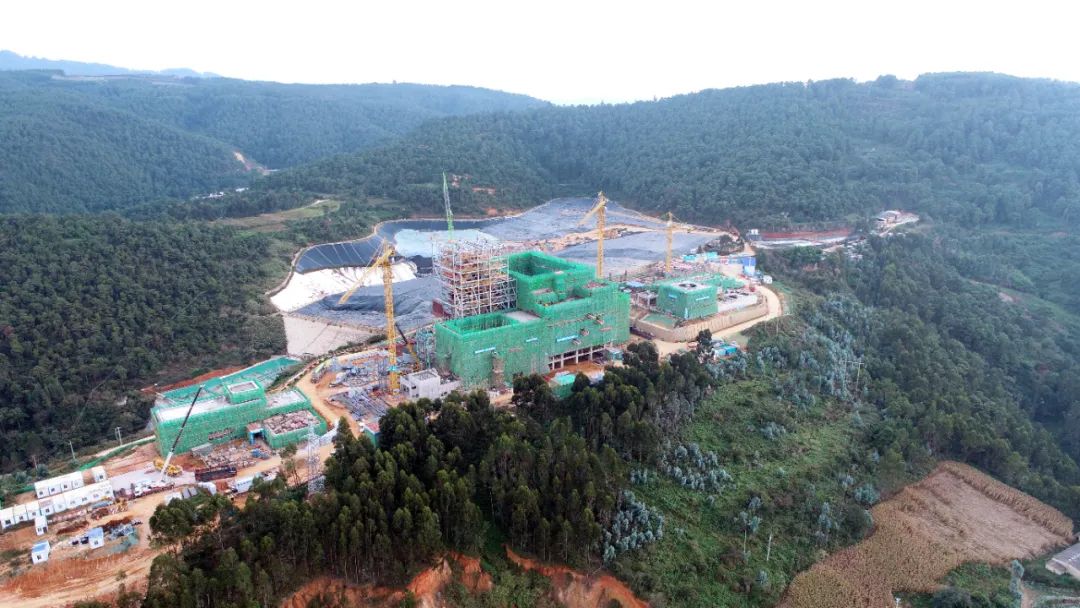

为了将环境对工期的影响降到最低

项目精准施策,有序破解各项难题

以永临结合的方式修筑施工道路

协调多方资源保障运输

针对材料堆场空间有限

高海拔及多变天气等困难

提前完成土方开挖回填以应对雨季考验

并在狭小的主厂房内科学规划

缩短设备组装时间

实现主体结构与设备安装同步高效施工

成功克服了场地限制和复杂环境带来的挑战

创新赋能

强化安全施工“防护网”

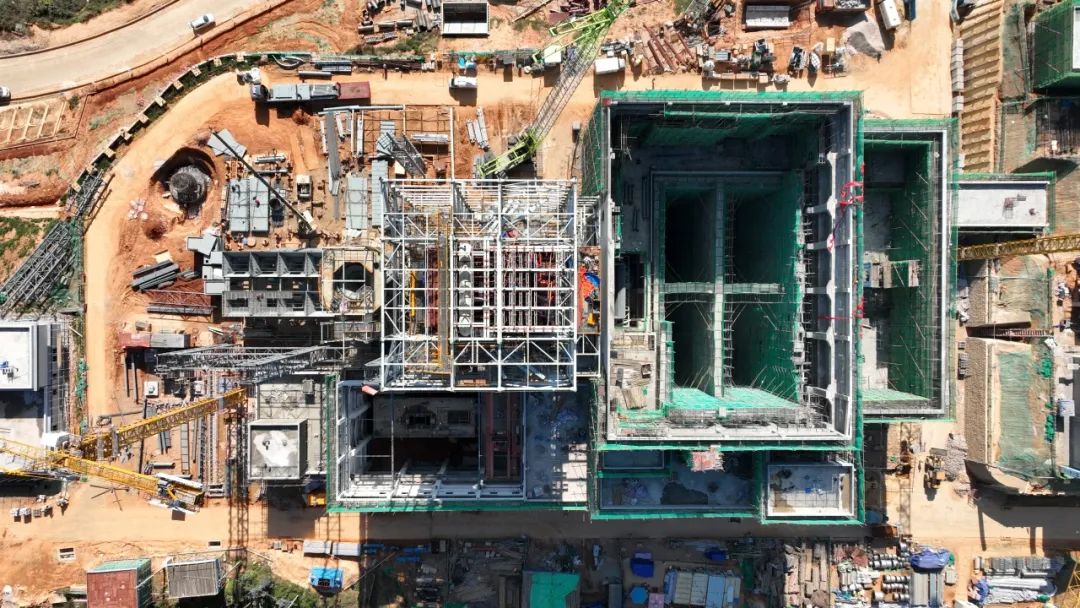

项目建设内容包括主厂房、综合楼等

其中,垃圾储坑作为主厂房的核心

施工难度巨大

该坑为39×24×29米的大型井体结构

且周边多为镂空结构

无法利用周边结构来加固模板或堆放材料

为此,项目团队创新采用盘扣脚手架

设计了“田字对撑+角部斜撑”的三排落地操作架体系

确保脚手架整体稳定性和池壁模板垂直度

实现“一架多用”

保障了主厂房的高效建造

与此同时

团队全面推行“网格化+实名制”安全管理模式

依托智慧工地平台实时监测人员安全

通过强化安全标准化建设

开展行为安全之星评比

农民工督察队等活动

提升全员安全意识

针对高支模、深基坑、人工挖孔桩等高风险点

严格落实每日安全巡查和隐患专项治理

构建起坚实的“防护屏障”

为项目履约保驾护航

返回 国际新能源网 首页

新能源资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
