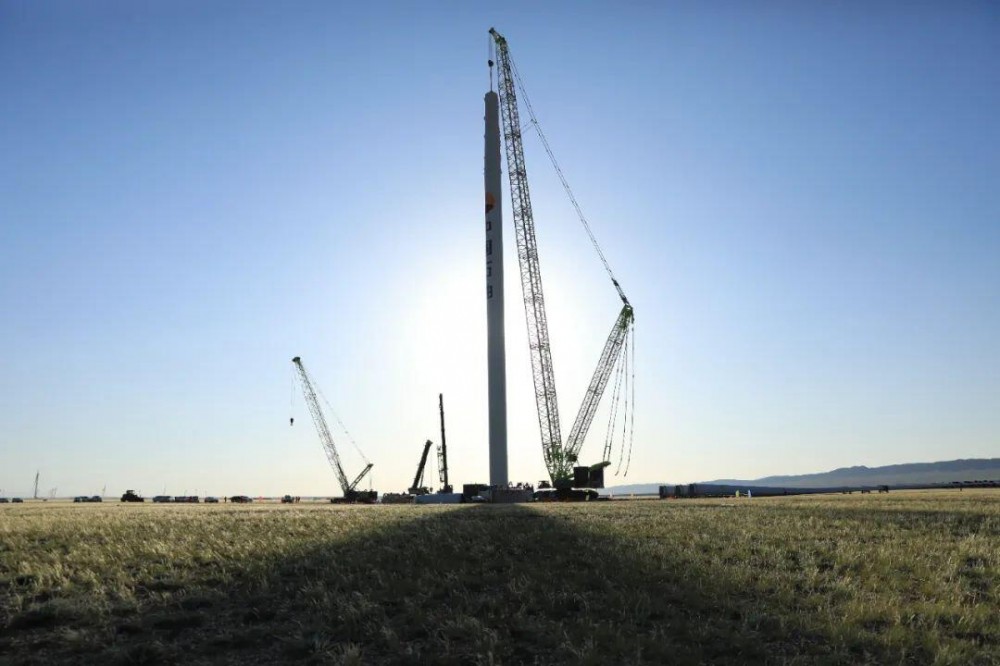

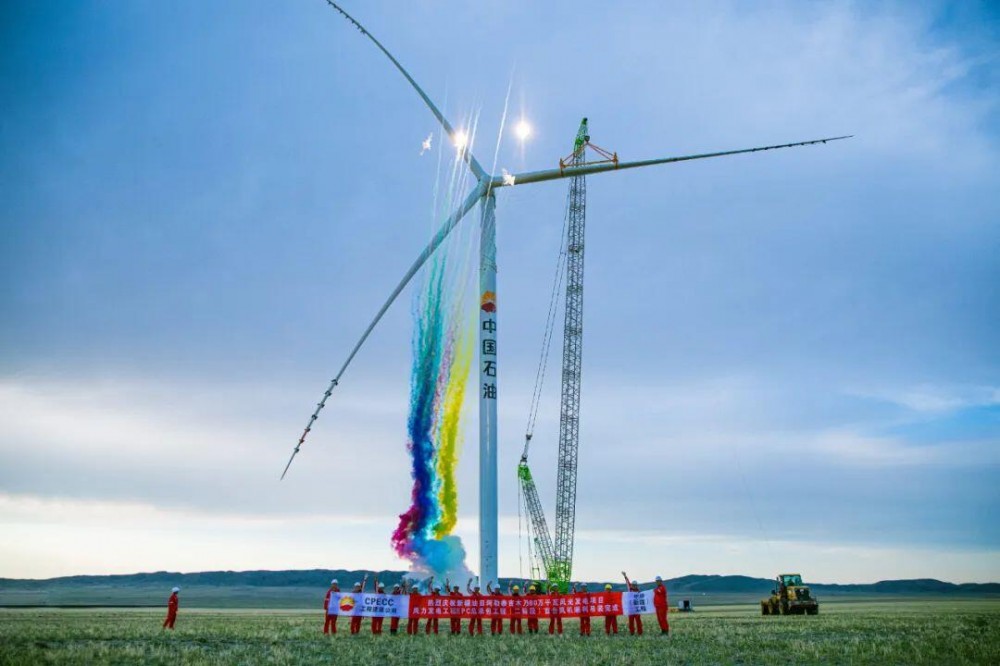

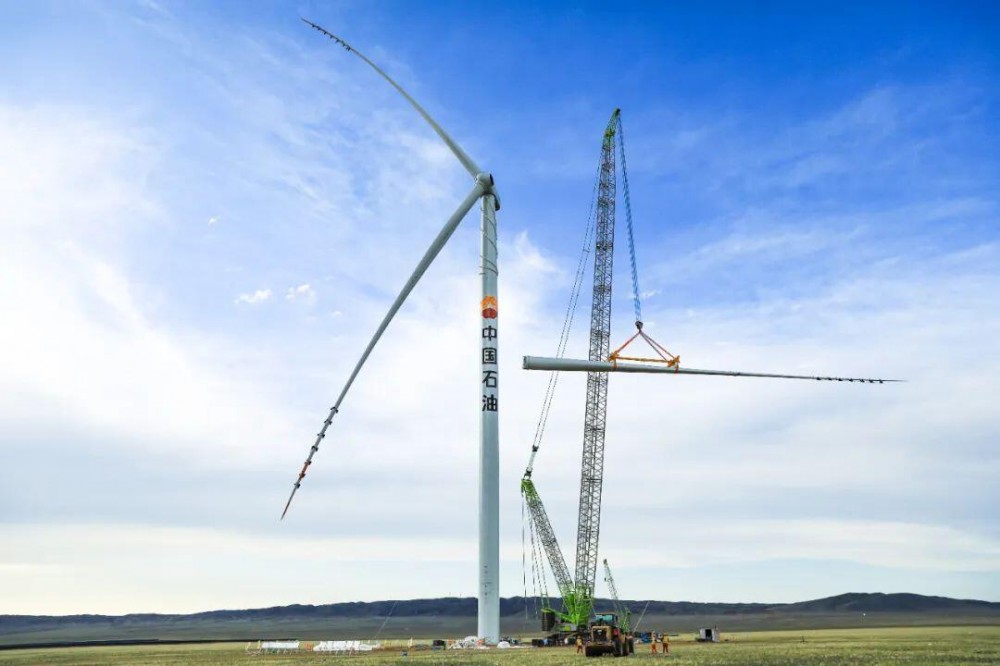

6月25日22时36分,随着最后一片29吨的风机叶片与风机轮毂精准对接,由工程建设公司(以下简称CPECC)承建的新疆油田阿勒泰吉木乃80万千瓦风光发电项目EPC总承包工程(二标)首台风机吊装成功。这标志着CPECC首台7.5兆瓦风力发电机吊装成功,同时该项目全面进入风机安装阶段,全体参建员工正向9月30日完成整体吊装目标发起冲刺。
该工程是集团公司在疆首个风电项目、新疆油田首个异地开发建设的新能源项目,是CPECC国内承接的单体容量最大的风力发电工程,充分展现了CPECC积极响应中国石油“双碳”目标,推动新能源高质量发展转型的决心和行动力,对促进能源结构调整推动地方经济发展和国家能源战略具有重要意义。
工程建成后,每年可发绿电14亿千瓦时,减少二氧化碳排放160万吨,可以推动地方经济社会发展,改善油田和地方用能结构,促进绿色低碳转型具有重要的意义。
项目位于新疆维吾尔自治区阿勒泰地区吉木乃县恰勒什海乡东侧,风电场区总用地面积1118 亩。CPECC承担建设40台风力发电机组,总装机容量30万千瓦;配套建设40台8300千伏安箱式变压器以及62千米35千伏集电线路。此外,还承担建设了该项目的20万千瓦光伏部分,包括61个方阵的单晶硅光伏板安装施工。

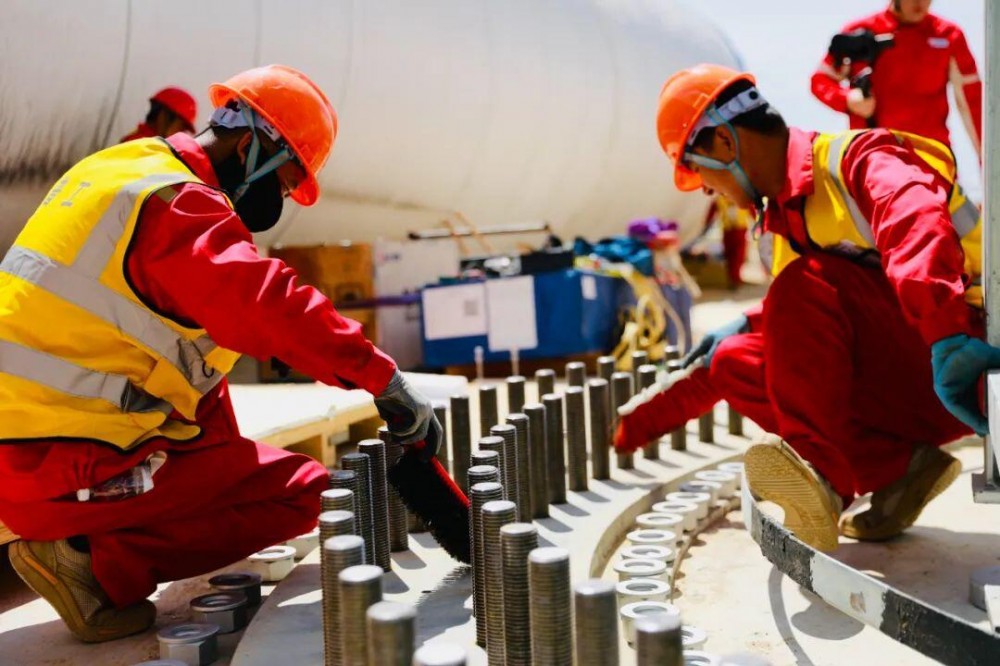

该项目的风机基础为钢筋混凝土圆形拓展基础,采用分层环形浇筑工艺。首吊前,经过两个多月的努力,目前已完成40台中的39台风机基础施工,为项目顺利进入吊装阶段打下坚实基础。

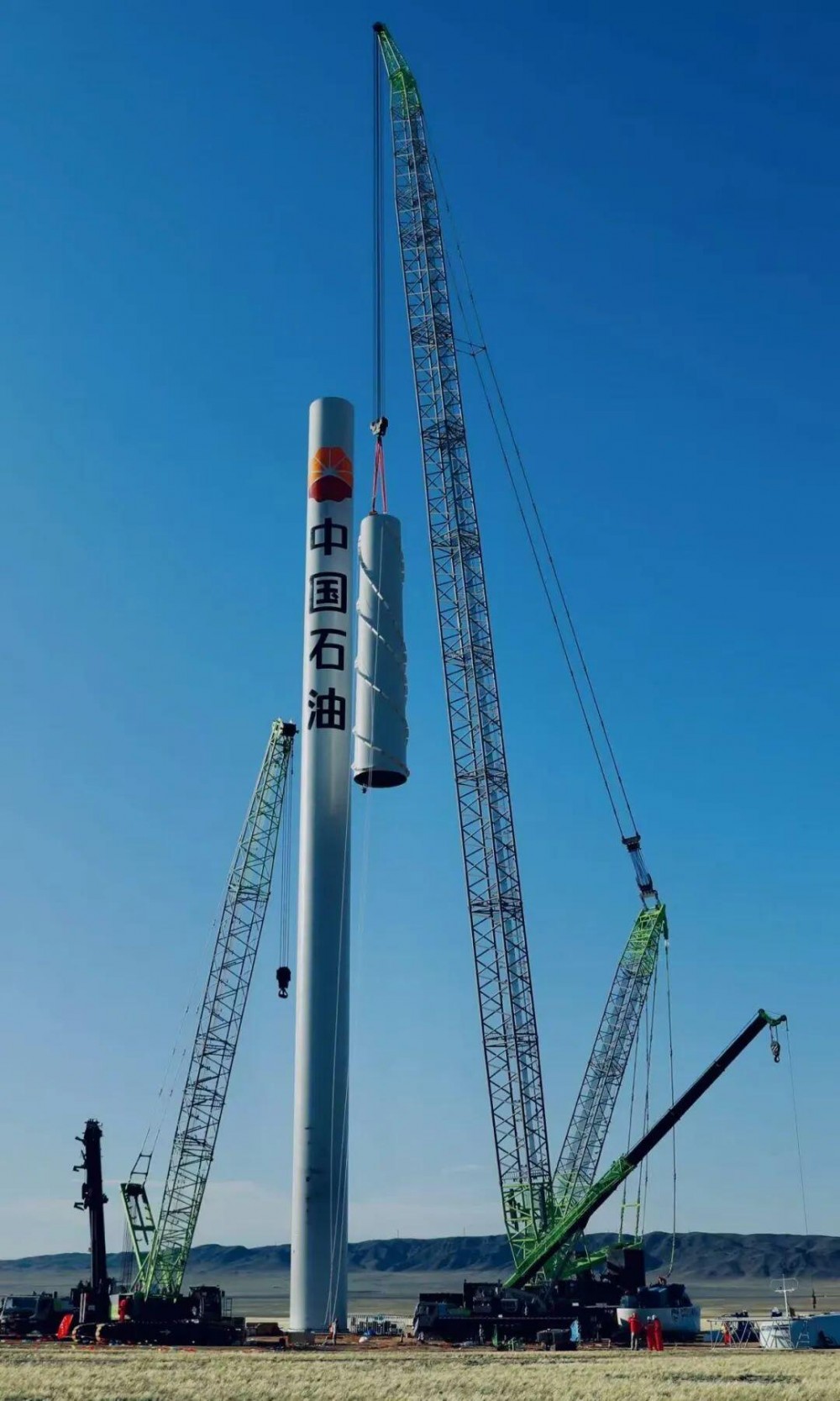

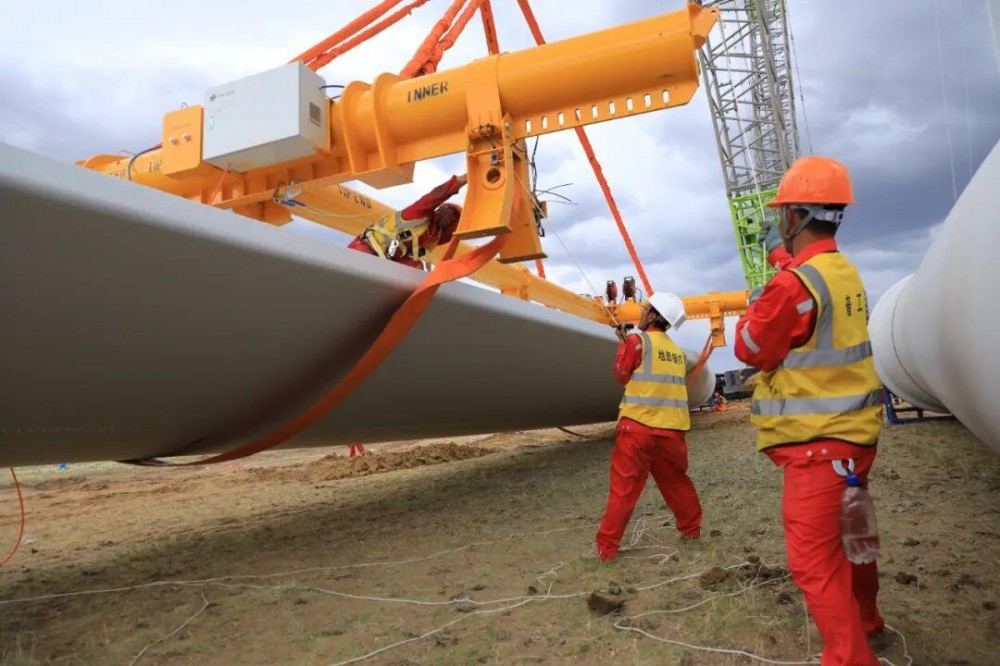

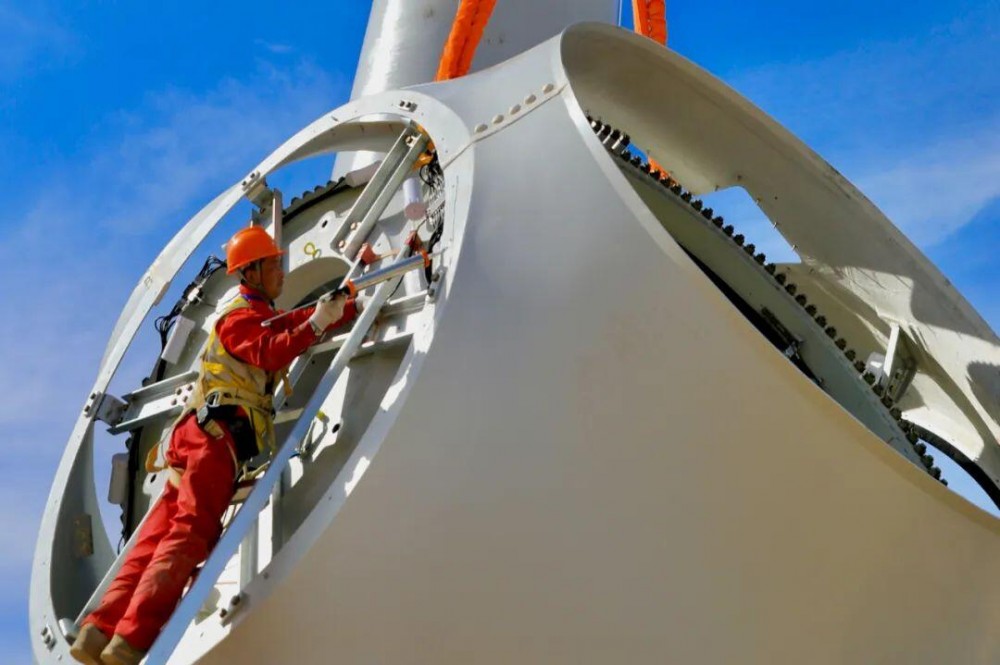

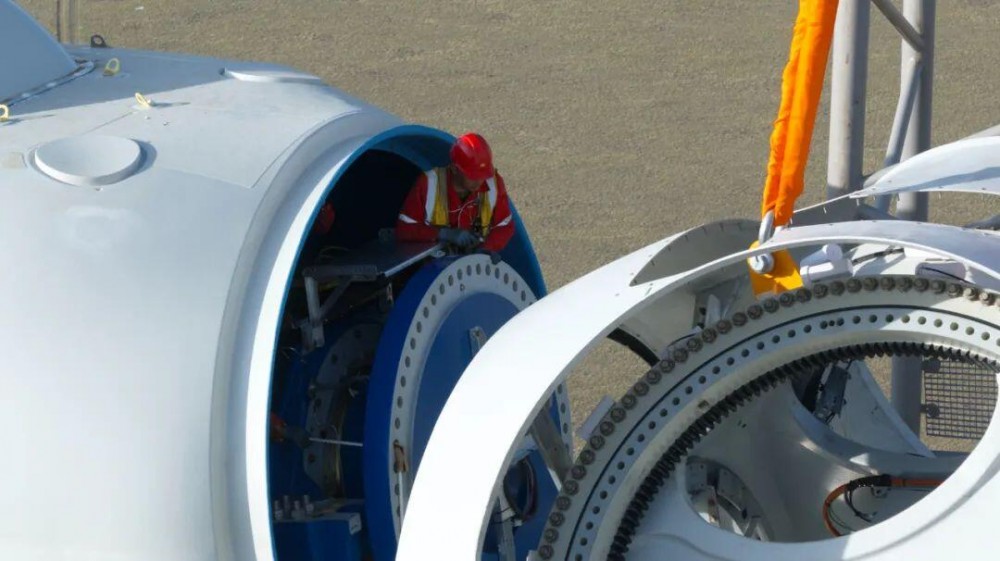

在现场,我们可以看到115米的风机塔筒高耸入云,由五节钢制塔筒组成,轮毂高度115 米,底段塔筒最大直径达4.92米,重量77.97吨,机舱重154吨,单叶叶片长98米,拼装后叶轮直径达200米,风机合体重量为589.96吨,其扫风面积相当于4.4个标准足球场。其主吊采用800吨履带吊,2台吊车配合进行吊装。
面对超长距离运输难度高、超大型超重吊装任务复杂、天气情况多变等多重挑战,为确保首台设备按期顺利吊装,CPECC科学统筹,积极组织开展吊装方案专家论证,对关键步骤进行反复推演,多次推演磨合主吊与辅吊的配合协同度,严格落实安全管控及技术交底,全力做好吊装前各项准备工作,为成功吊装打下坚实基础。
在吊装过程中,项目遵循“精准操作、高效建造、安全第一”原则,持续优化施工组织,实时监测风速风向,保障吊装全过程管控。最终,历经8天圆满完成首台风机吊装任务。

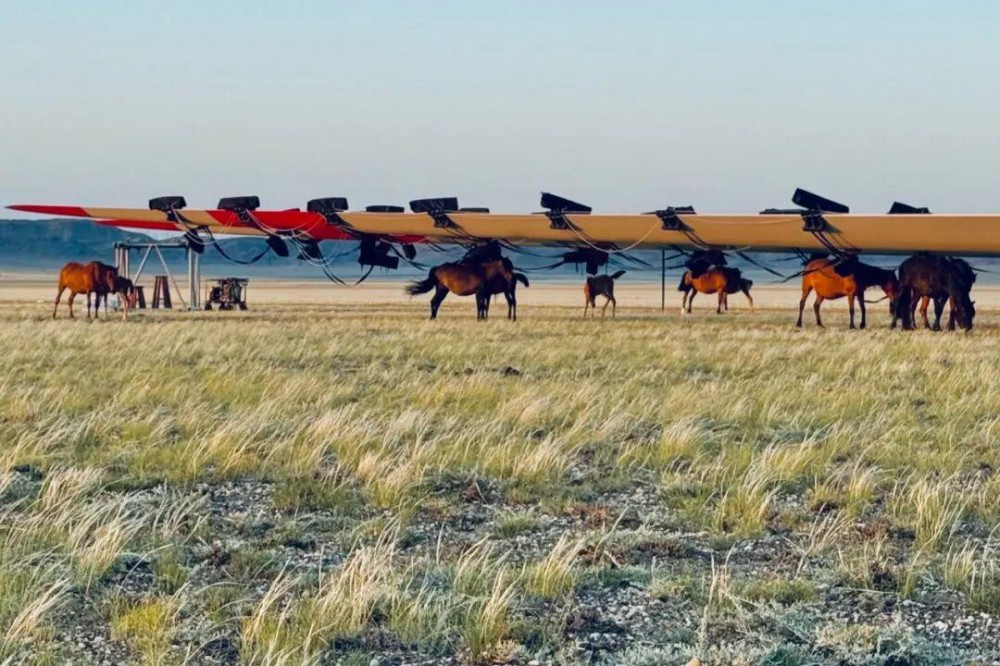

此外,在现场我们可以看到,牧民的牛马成群结队在等待安装的风机叶片下悠然地吃着草。施工中,CPECC大力推进绿色环保施工。施工人员因地制宜、永临结合,优化施工及检修道路布置,充分利用既有道路、控制新建道路宽度,减少占地和施工扰动影响。同时,优化施工组织,避开重要物种的繁殖期和迁徙期,确保各项施工活动符合环保要求。
下一步,CPECC将继续按照项目总体部署,稳步推进风机吊装及各项调试工作,高质高效推进项目建设,加快完成整体吊装既定目标,为积极推动地方积极绿色发展注入强劲动力。
