6月29日,由浙江江能负责的浙江龙泉磷酸铁锂储能示范项目工程的土建、电气安装、调试等工作已成功并网。
龙泉储能项目是浙江省重点示范工程之一,项目建成后,将进一步满足龙泉电网的调峰需求,保障新能源安全消纳,缓解龙泉电网调峰调频压力。

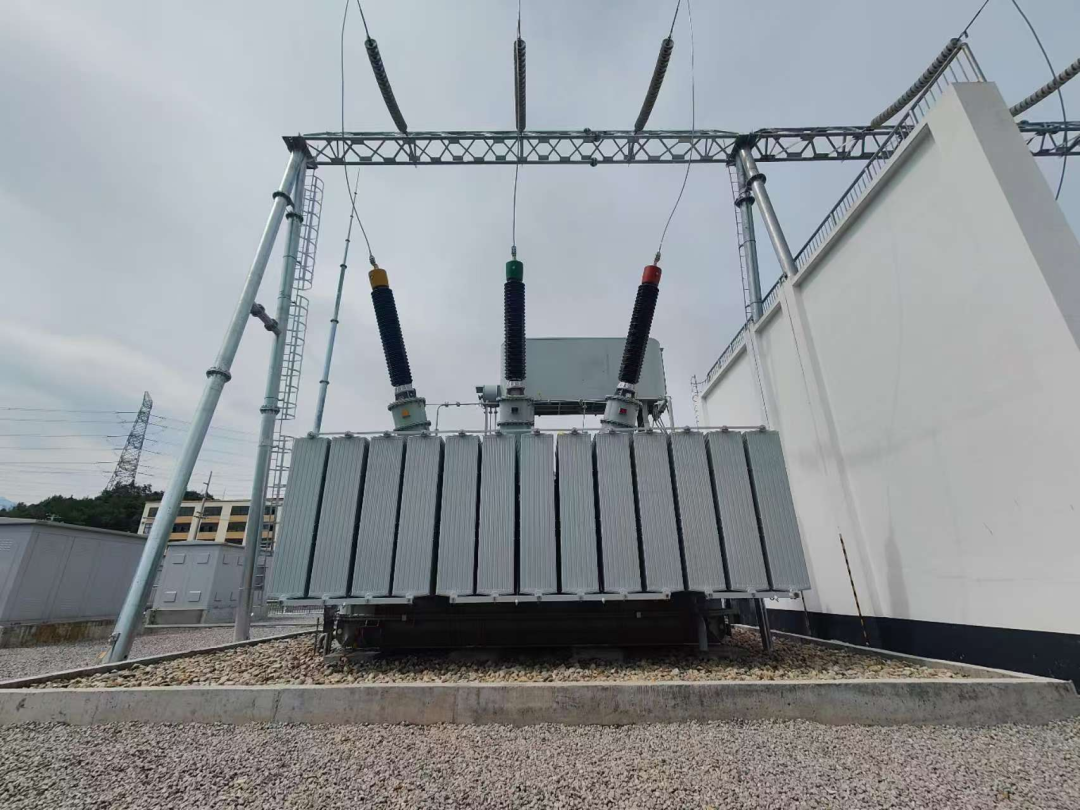

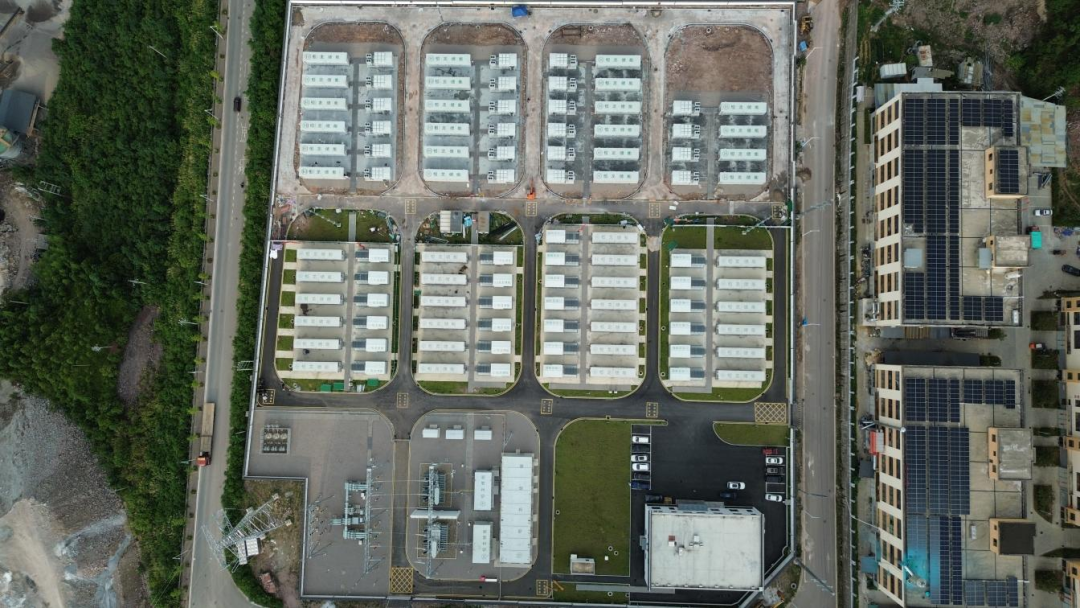

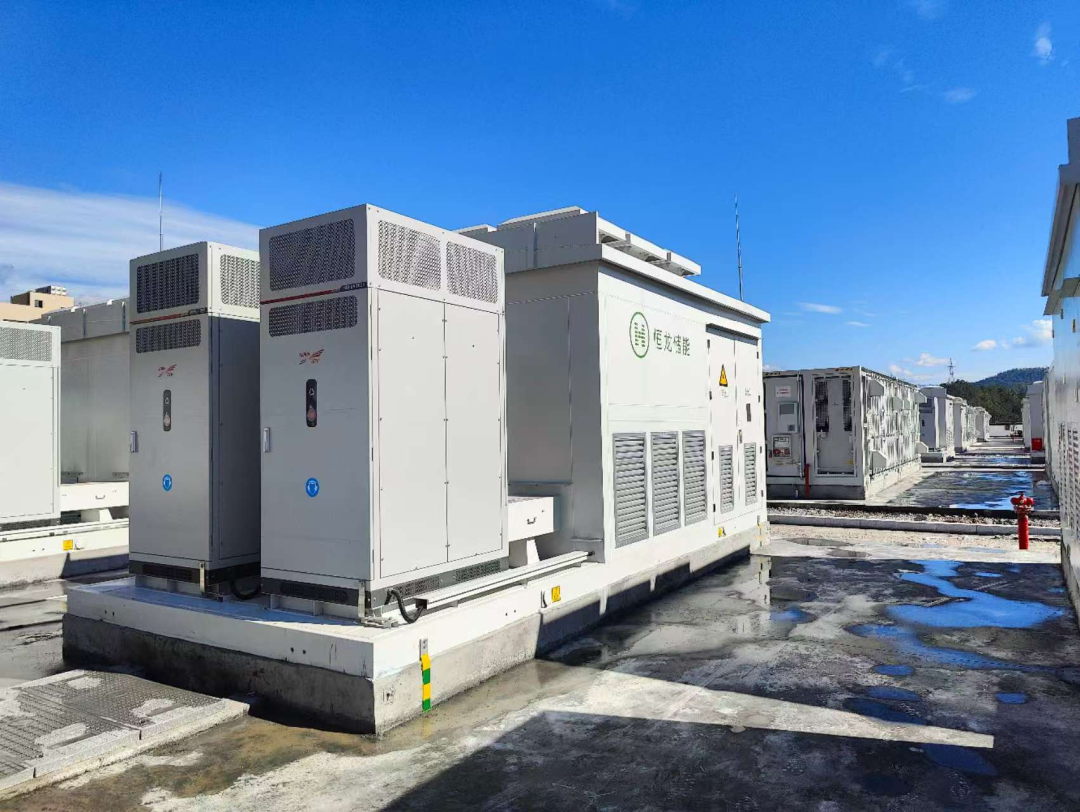

项目总体建设规模为200MW/400MWh,一期已建成100MW/200 MWh,本期工程建设100MW/200MWh,采用预制舱式布置。本期工程共安装电池预制舱44台,PCS升压一体机22台,扩建220kV/35kV升压变电站一座。储能电池方面,本期工程采用了新一代储能专用电芯,搭配CTP高效液冷长PACK成组技术,优化舱内电气、电芯、消防等成组结构,保证安全前提下,能量密度提升50%以上,实现了20尺单舱从3.354MWh到5.0MWh的提升。相比于一期工程电池电芯,自耗电降低20%,占地面积节约20%以上,施工工程量减少15%,调试运维成本下降10%。

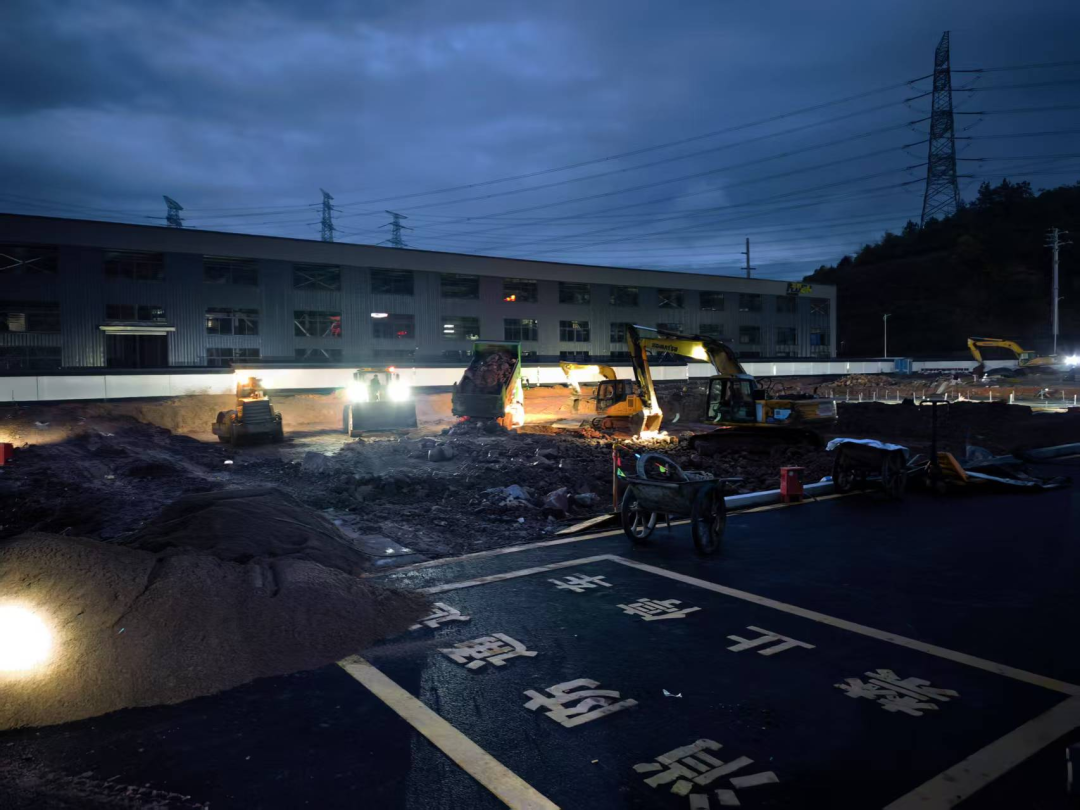

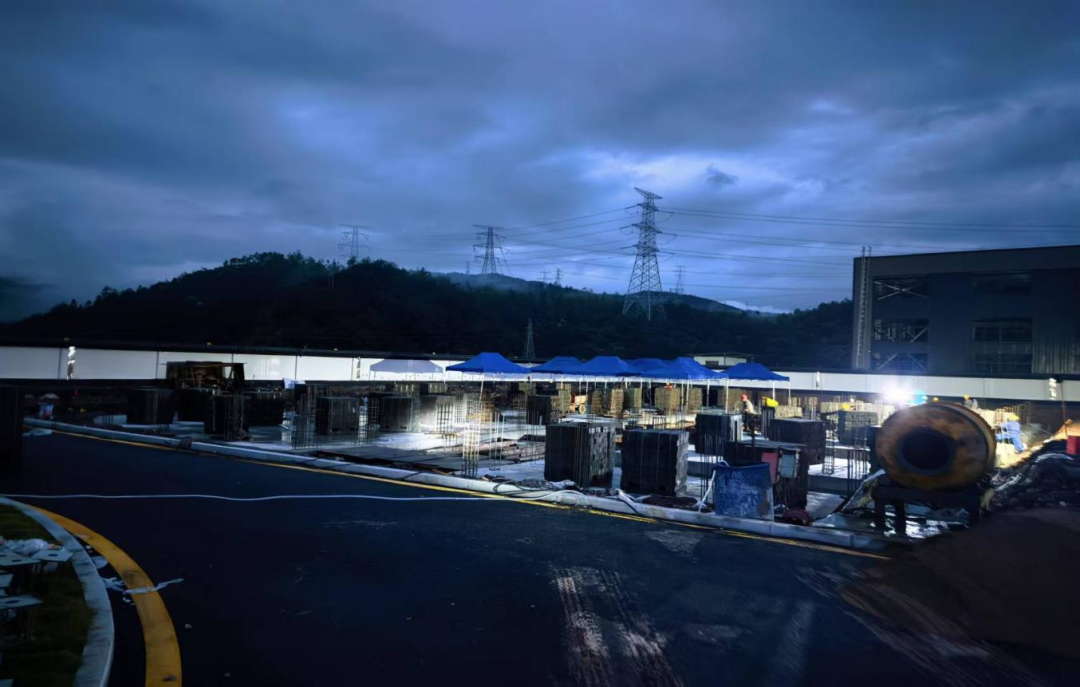

项目于2025年4月初开工,根据浙能源{2024}20号《省能源局关于印发 2024 年度新型储能建设计划的通知》,项目力争于2025年6月底完成并网。面对仅80余天的紧迫工期,以及技术集成、地质气候、设备供应等多重挑战,公司项目部充分发挥出“负责,高效,最好”的精神,高效组织、全力攻坚、日夜奋战,克服一切困难,确保了各环节无缝衔接。

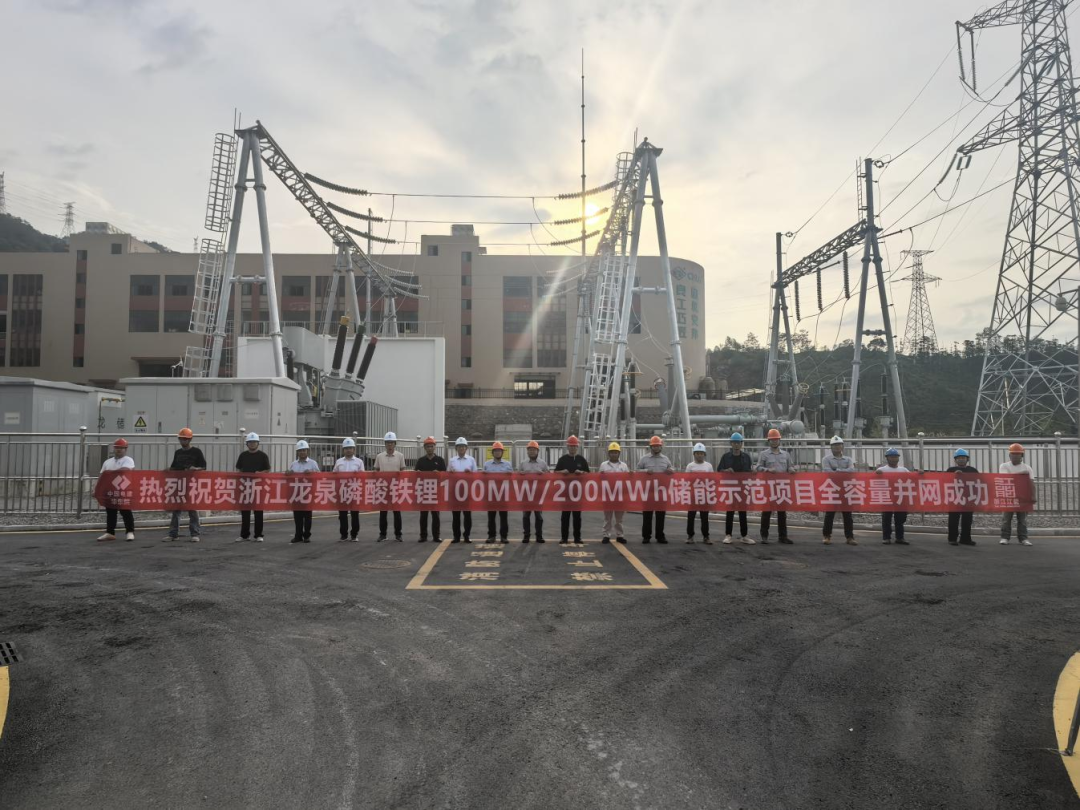

最终,项目如期高质量并网投运,不仅验证了我司在储能工程上的卓越组织能力和技术实力,也为行业打造了超短工期建设的标杆案例,有力推动了新型储能的发展与应用。龙泉储能项目的并网光芒,正是我司不畏挑战、聚力超越的精神结晶。它有力地证明,在新型储能电力系统的宏大版图上,我司有决心、有能力以最硬的肩膀扛起速度与技术挑战,推动能源转型不断向前跃升。
