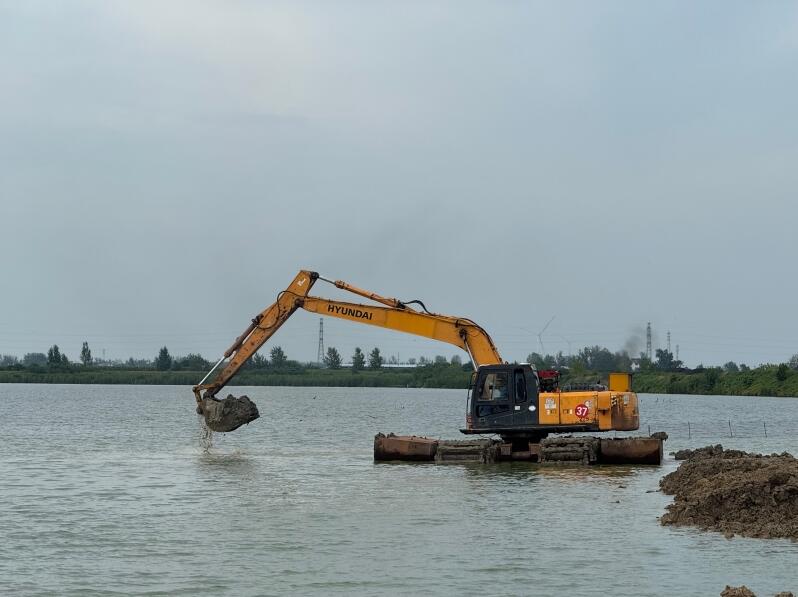

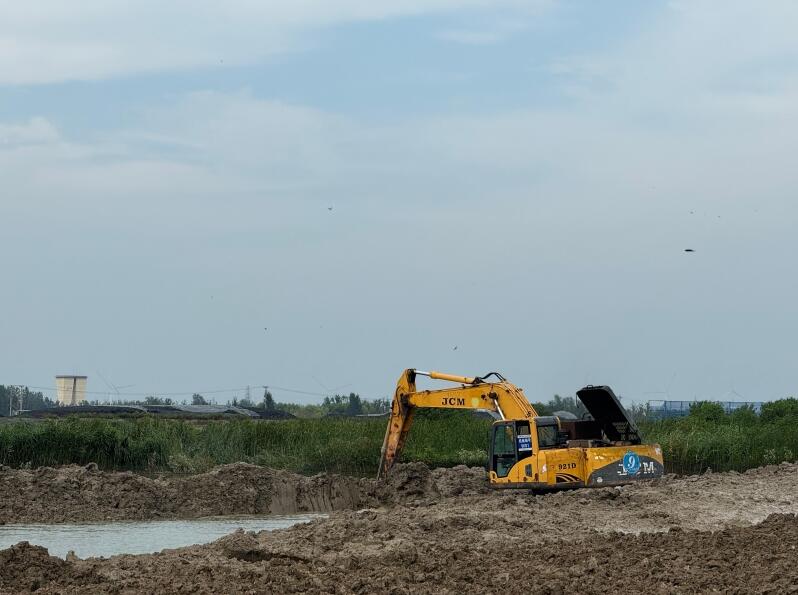

近日,在淮南市潘集矿采煤沉陷区的广阔水域上,几台长臂挖掘机正小心翼翼地清理着水面杂物,为即将铺设的光伏组件开辟空间——这是淮南潘集采煤沉陷区一期100兆瓦漂浮式光伏项目正在进行水面清表工作。
项目位于安徽省淮南潘集区采煤沉陷区,是淮南市单体最大的水面光伏电站,项目利用沉陷区闲置水面建设漂浮式光伏电站,总装机容量300兆瓦,分两期建设,一期项目规划100兆瓦、二期规划200兆瓦,配套建设1座220千伏升压站。
自开工以来,项目部克服交通不便、民事阻工、征地难度系数大等问题,结合现场实际,对道路进行规划、平整,并优化施工方案,实现项目部、升压站、光伏区“三位一体”;加强与业主、乡镇政府的沟通协调,妥善解决土地征用、民事阻工问题。同时,根据项目进度提前做好施工计划,各部门按计划履行职责,主动落实安全生产责任制,抓实安全管理工作,严格控制施工质量。
截至目前,#1水面累计清淤近7万方、光伏组件累计安装0.12兆瓦;#4水面累计清淤近2万方、试桩完成;升压站土建出零米完成90%。
