新疆吉木乃80万千瓦风光发电项目风电(二标)一区铁塔基础施工进度突破50%

日期:2025-08-27    来源:新疆石油工程建设有限责任公司

国际新能源网

2025
08/27
16:48
文章二维码

手机扫码看资讯

关键词: 风电项目 风力发电 陆上风电

8月24日,由中油(新疆)工程油建分公司承建的新疆油田阿勒泰吉木乃80万千瓦风光发电项目风电(二标)一区35千伏集电线路铁塔基础施工进度已突破50%,为后续集电线路的铁塔组对吊装的开启奠定良好基础。

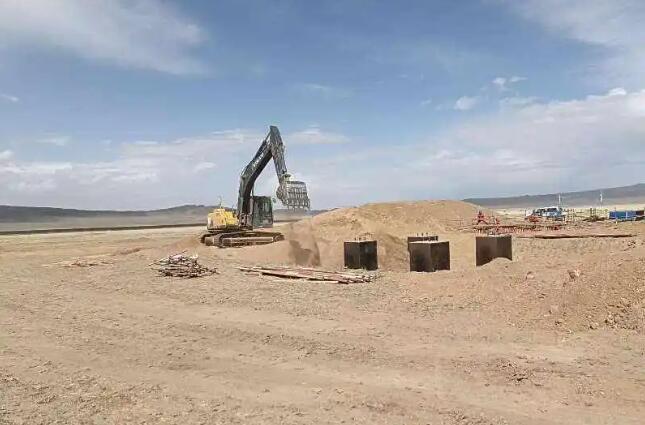

风电(二标)一区需新建95个铁塔基础。自7月13日正式开工以来,面对高温天气频繁、6级以上大风天数较多、基坑岩层结构复杂等诸多挑战,项目部科学组织、精准施策,通过避开高温及大风时段、采用“见缝碎石”等灵活工艺,全力推进施工进度。截至8月24日20时,已累计开挖55个铁塔基坑;采用流水作业方式,高效完成50个基坑的角钢包边、钢筋及预埋件绑扎固定,48个基坑的混凝土浇筑与土方回填。

目前,项目已累计开挖土石方超过6500立方米,完成角钢包边、钢筋及预埋件绑扎220余吨,混凝土浇筑1000余立方米,土方回填近5000立方米,余土外运1700余立方米,为后续组塔架线及全容量并网奠定坚实基础。

项目技术负责人介绍,项目所处地区冬季严寒漫长,其余三季风速较快,几乎每天有风,全年有效施工期短。为保障施工质量与效率,项目采用低温混凝土施工技术,通过优化配合比、引入温控设备及分层浇筑工艺,有效应对极端环境挑战。同时,管理人员深入现场,保证每天至少一人巡查,提前规避潜在风险,保障施工安全。

项目负责人表示,随着铁塔基础的陆续交付,项目将转入铁塔组立及导线架设阶段,全体参建人员将持续以高标准、高质量推进工程建设,力争早日实现全容量并网目标,为吉木乃当地绿色能源发展注入新动能。


返回 国际新能源网 首页

新能源资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
