决胜下半程
奋战正当时
重庆电建各项目
贯彻落实公司2025年年中工作会精神
聚焦重点、精准发力
打好打赢各项任务攻坚战
贵州开阳热电联产项目

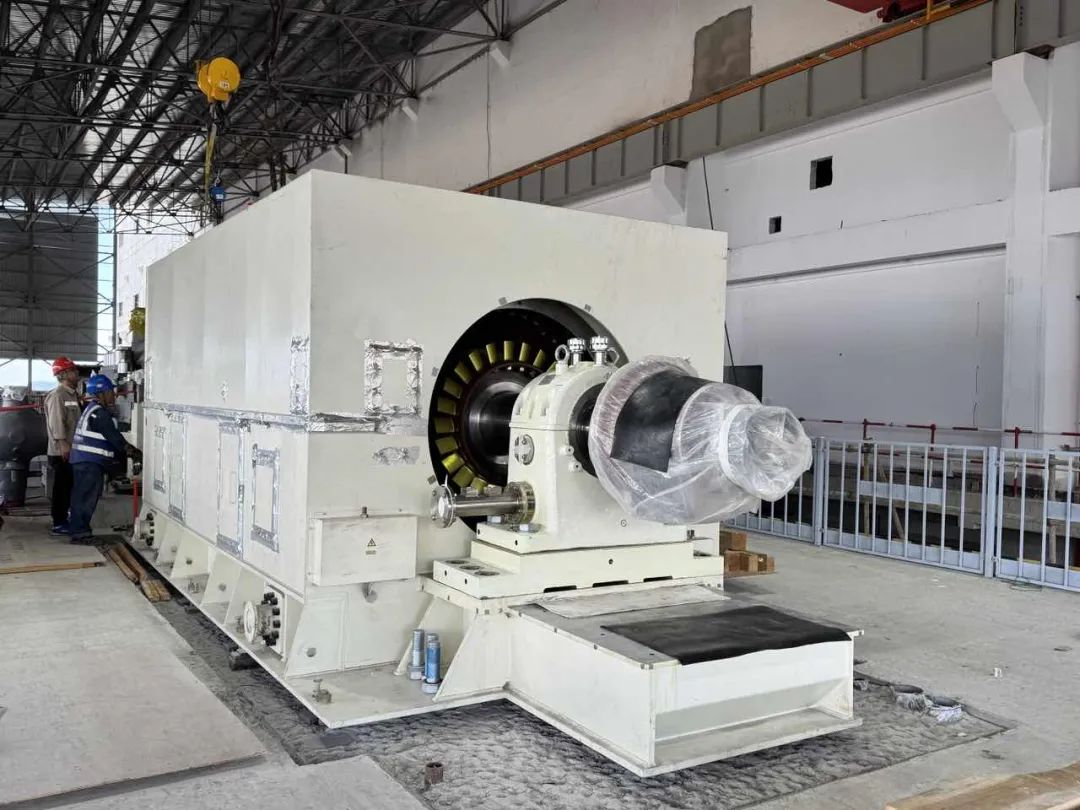

1号汽轮发电机定子穿转子
圆满完成
8月28日,贵州开阳热电联产项目1号汽轮发电机的核心——发电机转子的穿装工作圆满完成,为后续机组盘车、调试和并网发电奠定了坚实的基础。
1号机组汽轮发电机转子本体重量22吨,全长6905毫米,最大直径930毫米。转子穿装作为发电机安装过程最关键的一环,对安装精度要求极高,过程中需保证转子与定子内部铁芯及线圈保持绝对安全间隙,确保后续机组安全稳定运行。
针对汽轮发电机转子穿装技术难度高、精度要求严、作业流程复杂的问题,公司联合各参建单位分析、论证与优化穿装方案,明确施工流程、技术标准、人员分工及应急预案。穿装过程中采用“假轴法”将转子穿入定子,用汽机房两台50/10(吨)行车及厂供发电机转子穿装专用工具配合。最终穿转子工作一次成功,转子居中可调,间隙均匀可控,符合设计要求。
此次定子穿转子工作顺利完成,是工程进度中一个关键节点,也标志着贵州开阳热电联产项目向着机组早日投产发电的目标迈出了坚实的一步。

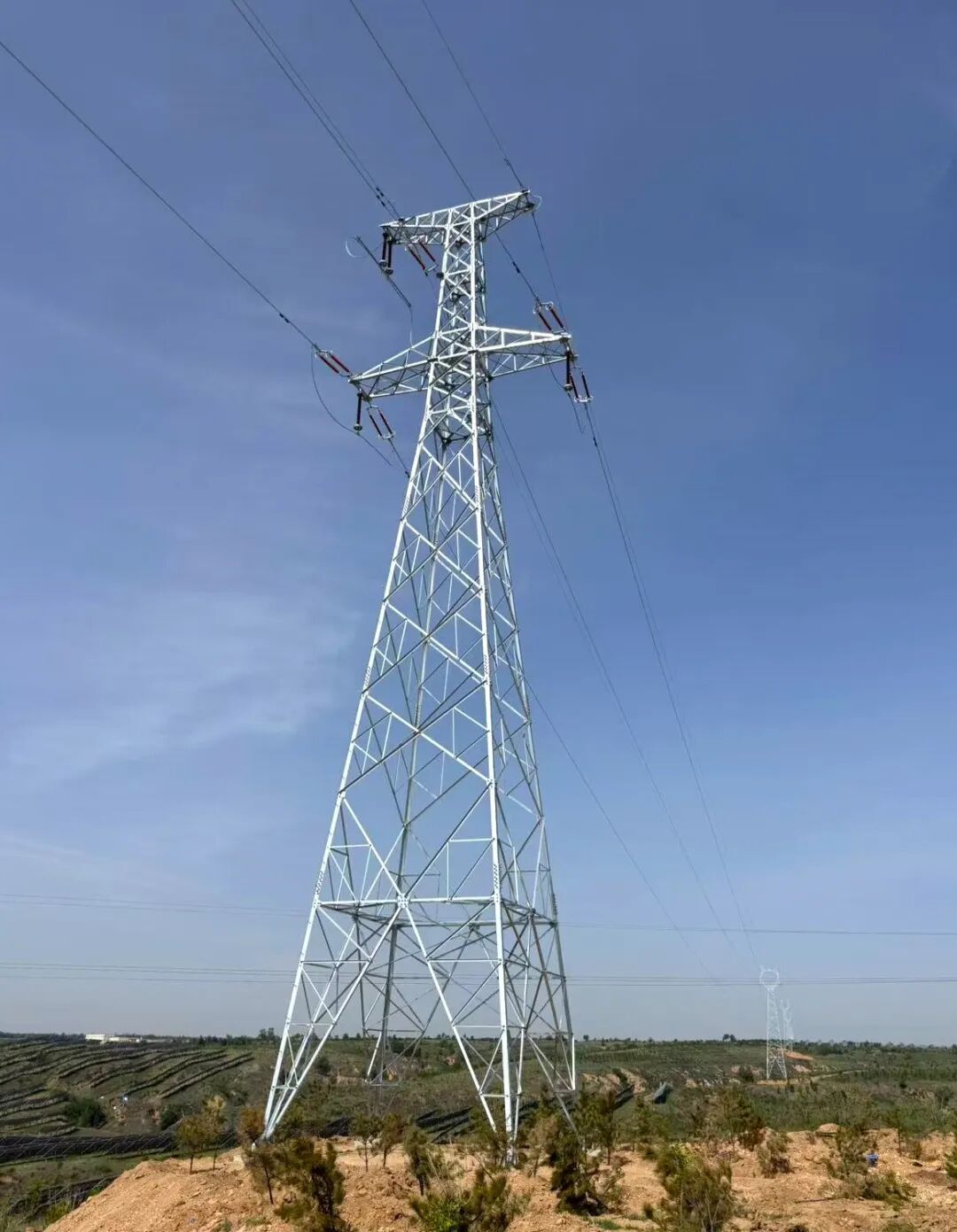

内蒙古万利布尔台变至明安木独变110千伏输电线路建设工程
线路一次带电成功
8月28日,内蒙古神东煤炭布尔台煤矿万利布尔台变至明安木独变110千伏输电线路建设工程线路一次带电成功。
该项目位于内蒙古自治区鄂尔多斯市伊金霍洛旗境内,全线共46基杆塔、合计12.67千米。新建电缆线路长0.65千米,新建架空线路全长12.02千米,其中双回架空线路长2.12千米,单回架空线路长9.9公里。
据悉,项目投运后,将直接为布尔台煤矿年产2000万吨煤炭开采项目提供坚实电力支撑,有效保障煤矿工作面按时、正常投运,对推动区域能源保供、稳定煤炭生产秩序具有积极意义。
湖南祁东凤仪100兆瓦风电场项目
全线贯通
8月27日,湖南祁东凤仪100兆瓦风电场项目全线贯通。
该项目位于湖南省衡阳市祁东县,风电场场址为丘陵低山地貌,海拔高程在410米~660米 之间。项目建设包括新建线路长度 28.605千米,新建88基铁塔,设计安装16台6.25兆瓦机型风力发电机组,项目总装机容量为100兆瓦。
为确保工期目标,项目部多措并举推进工程进度:一是专人对接厂家,实时跟踪铁塔及架线设备物资供应情况,动态管控到货节点;二是优化施工方案,调整工序衔接,并组织分包单位更新架线工器具,提升施工效率;三是安排安全技术人员全程驻守现场,加强过程管控,同步解决技术问题和安全隐患,实现了工期与安全双保障。
据悉,项目投运后,预计年理论发电量约为252586兆瓦时,年上网发电量约为190000兆瓦时,年等效满负荷小时数1900小时。项目投运后将为祁东县创造显著的生态价值、产业价值和民生价值,助力区域经济结构优化与绿色和谐稳定进步。
