重庆电建承建吉林化纤自带负荷配置30万千瓦风电项目正式并网发电

日期:2025-12-18    来源:中国电建重庆工程公司  作者:潘彬 周立军 冯永刚 肖红梅

国际新能源网

2025
12/18
09:19
文章二维码

手机扫码看资讯

关键词: 风电项目 风电机组 风电场

2025年尾声已近

重庆电建各项目部

擂响战鼓 攻坚提速

持续掀起施工热潮

全力冲刺年度目标

吉林化纤自带负荷配置30万千瓦风电项目

并网发电

12月13日,吉林化纤自带负荷配置30万千瓦风电项目正式并网发电。

项目位于通榆县乌兰花镇境内,安装39台7.15兆瓦与3台7.0兆瓦风力发电机组,每台风机均由139米的混塔部分及16.8米的钢塔部分组成,轮毂中心高度160米,风机叶片长106米,叶轮直径216米。公司承建项目Ⅰ标段,包含13台7.15兆瓦风机,合计92.95兆瓦。

项目团队攻坚克难,保障施工稳步推进。面对村内道路运输难、作业平台小等多重挑战,团队以系统化管理应对,通过专项研讨、制定精细方案、把握施工窗口期等措施确保项目高效推进。同时,强化安全管理,开展培训、细化技术要求,安全员每日旁站监督,筑牢安全防线。在项目团队的努力下,创下8个月高效并网的纪录,实现质量安全“双零”目标。

项目投产后,年均发电量达6.5亿千瓦时,将为区域能源结构调整、“双碳”目标实现注入强劲绿色动力。

河北张家口横二路110千伏线路迁改工程

带电成功

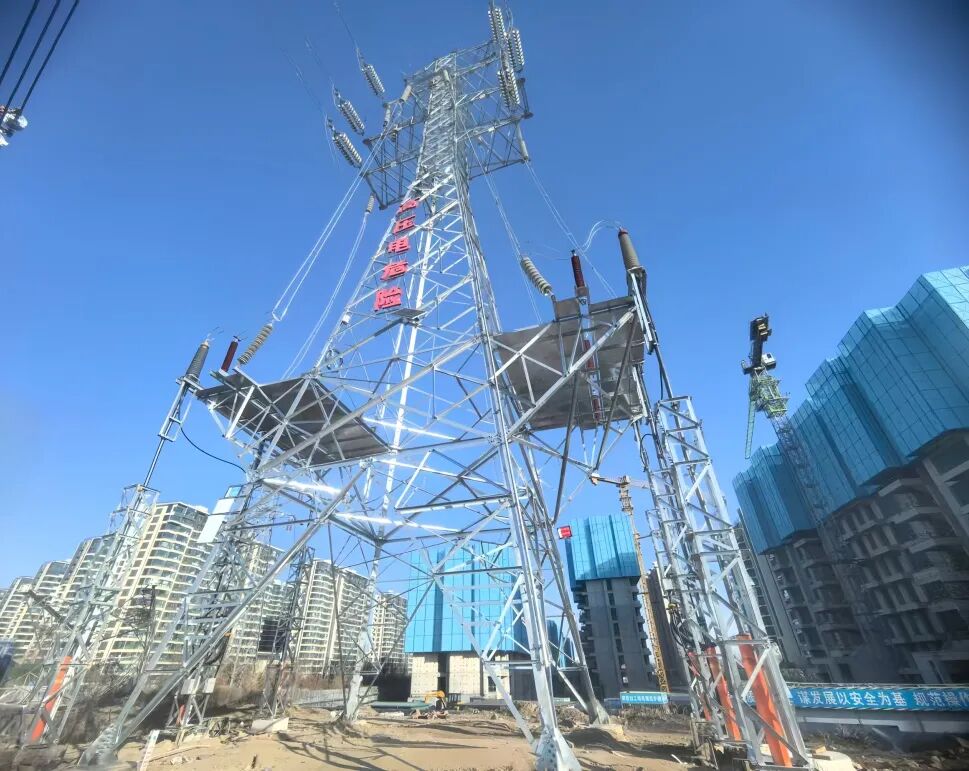

12月16日,河北张家口横二路110千伏线路迁改工程带电成功。

该项目位于河北张家口市经开区,项目包括拆除旧线路,新建双回输电线路、塔杆、电缆通道及双回电缆线路等。

在项目建设过程中,面对地下管线复杂、地质条件不佳、多工种交叉作业及极端天气等不利因素,项目团队通过联合勘查和BIM建模优化管线布局,应用非开挖技术处理复杂地质问题,利用动态进度管理协调各专业作业,同时落实冬季施工保障方案,有效降低了各类不利因素对工程进度和质量的影响。经过技术创新、精细管理和密切协作,项目团队成功攻克施工难题,确保工程按期高质量完成。

据悉,该迁改工程不仅是解决地块开发制约的技术性举措,更是盘活高铁商务区、服务京津冀协同发展的重要抓手;通过输电线路入地,释放土地潜力、增强城市韧性、提升区域价值,为张家口建设现代化都市、实现可持续发展提供关键支撑。

返回 国际新能源网 首页

新能源资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
