西藏日喀则5万千瓦光伏治沙项目主变就位全面冲刺并网发电目标

日期:2026-01-16    来源:水电八局日喀则光伏项目  作者:徐晓冬

国际新能源网

2026
01/16
10:52
文章二维码

手机扫码看资讯

关键词: 光伏项目 光伏电站 清洁电力

1月14日,日喀则市2025年5万千瓦光伏治沙试点项目迎来关键节点——核心主变压器顺利就位,标志着项目正式转入设备安装冲刺阶段,为 2026年3月31日全容量并网发电目标奠定坚实基础。

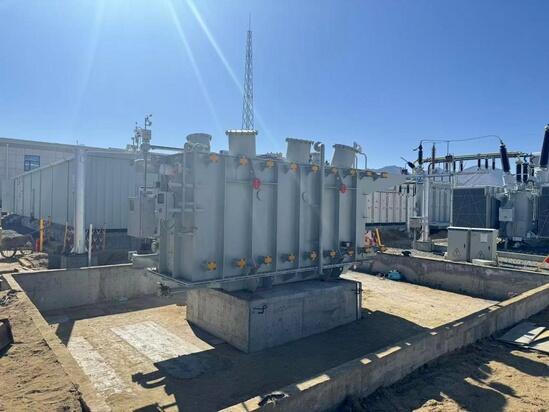

作为光伏电站的 “电力心脏”,此次就位的主变压器承担着清洁电力汇集、升压与输送的核心功能,是保障电力稳定接入西藏电网的关键设备。面对高原地区风沙强、昼夜温差大、施工环境复杂等挑战,项目部提前制定专项方案,通过液压顶推滑移法精准作业,最终实现主变毫米级精准落位。

该项目位于日喀则江当乡与年木乡交界区域,采用 “板上发电、板下治沙”的立体发展模式,规划直流侧总装机容量51.56MWp,建成后年均可输送清洁电力9290万千瓦时,相当于减少二氧化碳排放约5万吨。此次主变就位的圆满完成,不仅推动项目建设迈入新阶段,更将加速青藏高原沙化土地治理与绿色能源转型进程,为边疆地区探索“新能源+生态修复”可持续发展路径提供示范样本。
