南网储能肇庆浪江抽水蓄能电站首台机组转子顺利吊装就位

日期:2026-01-21    来源:南网储能

国际新能源网

2026
01/21
11:40
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 抽水蓄能工程 发电机组

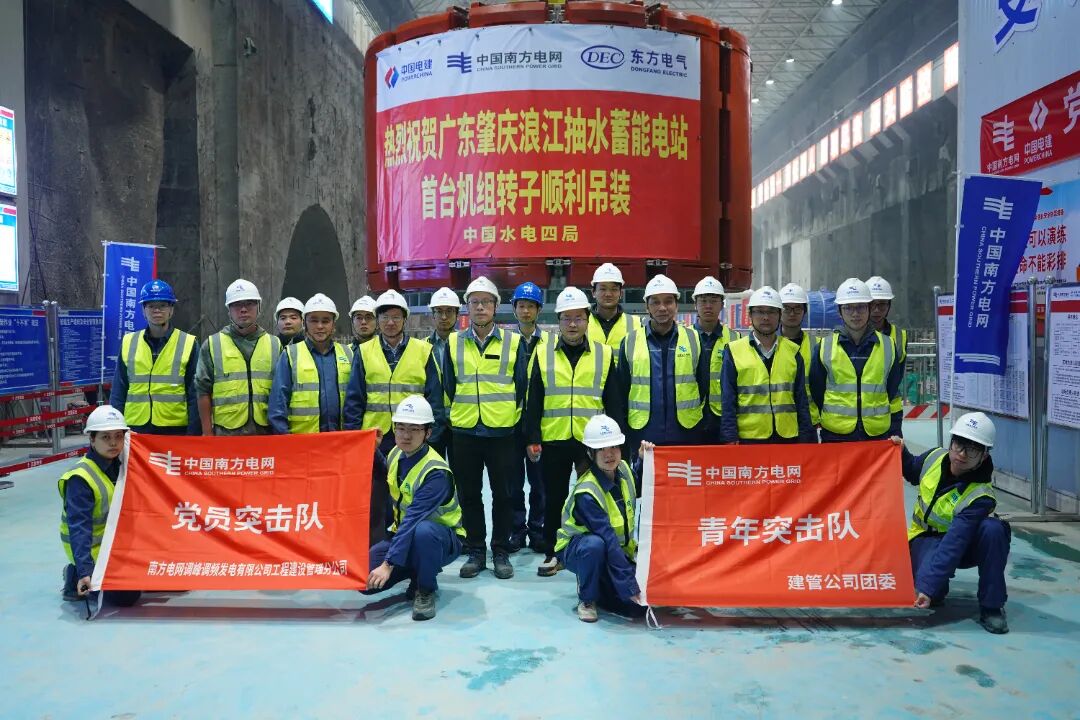

1月20日上午10时16分,随着起重指挥一声哨响,南网储能公司广东肇庆浪江抽水蓄能电站首台机组转子顺利吊装就位,标志着粤港澳大湾区首个变速抽水蓄能工程的首台机组正式进入总装攻坚阶段,为后续投产发电奠定了坚实基础。

转子被誉为发电机组的“动力心脏”,是能量转换的核心部件,其吊装作业精度高、难度大、安全要求严,是机电安装中的关键环节。安装人员严格执行工艺标准,对磁轭环挂装、热打键、磁极试验至整体耐压试验等全过程实施严格质量管控,所有工序及多项相关试验均一次性完成,实现“零返工”。14个单重9.1吨的磁极通过“T”尾槽式连接工艺与磁轭环紧密契合,转子实测圆柱度仅0.17毫米,优于厂家设计的0.80毫米标准。

本次吊装转子外径5.26米,高3.8米,吊装总重约435吨。为保障吊装顺利进行,南网储能公司肇庆项目部联合修试公司、监理、厂家、施工及安全监测等单位,严格落实专项吊装方案,开展吊装前联合检查,对转子磁极键、极间连接线、吊具把合、底部平整度、销钉预装等环节进行了全面细致排查;提前评估起重设备机械与电气状况,严格落实试吊及“三起三落”程序,全程安排专人监护。

吊装采用主厂房2×300吨双小车桥机整体进行,各岗位人员分工明确、协同高效、指令清晰、操作连贯。历经近50分钟精准作业,起吊、平移、落位全过程平稳有序,转子以零偏差、零磕碰一次成功吊装至1号机坑预定位置。

肇庆项目部将积极推进机组总装与调试工作,同步开展2、3、4号机组安装,全力以赴确保电站高质量投产。
