巍巍黔南,万峰竞秀。在层峦叠嶂的喀斯特腹地,由水电五局承建的黔南抽水蓄能电站上水库工程项目,正以穿山越壑的雄姿,在云贵高原雕琢着清洁能源的世纪工程。
2025年初,持续3个月凝冻天气让施工现场积雪深埋、机械覆霜僵滞、路面结冰如镜;5月提前进入汛期,暴雨频发、边坡屡遭冲刷;入秋频繁多雾,能见度骤降,设备进退维谷——极端天气与紧迫工期狭路相逢。
然而,凛冬寒不了热血,浓雾封不住决心!项目部全体建设者以钢铁意志迎战自然之威,凭借卓越的施工组织能力、过硬的技术实力和高度的责任担当,于12月23日提前8天顺利达到堆石坝填筑1580年度控制性节点高程,圆满完成年度坝体填筑核心任务;同时,其“下游堆石料第40仓”单元工程荣获业主“填筑样板工程”称号,成为项目年度质量工作的标杆。
破岩溶迷宫,筑磐石根基
作为国家“十四五”重点工程、贵州构建以新能源为主体的新型电力系统的核心工程,黔南抽水蓄能电站装机容量达150万千瓦,是西南岩溶区规模最大、水头最高的在建抽蓄项目。其上水库采用沥青混凝土面板堆石坝设计,坝高60米,库容850万方,40.2万平米防渗面积居国内同类型之首。
库盆依托天然岩溶洼地槽谷建设,宛如置于“地质魔方”之上。这里地处乌江与沅江的分水岭,工程所在区域内发育一处深切断层、两处大型落水洞及三片岩溶洼地,地下溶洞与溶蚀裂隙纵横交织,形成了隐患四伏的“地下暗河网络”。
“百米高坝建在这样的地基上,就像在‘漏斗’上搭建摩天大楼,任何一点基础失稳都可能引发灾难性后果。”项目总工程师李乾刚的话语,道出了工程面临的严峻压力。
更棘手的是那层层叠叠、夹着“泥馅”的水平岩层。“常规爆破就像砸核桃,一锤子下去会出大量超径石,有用石料还与泥岩严重混杂”,他指着岩层断面解释,“既会降低石料利用率,又严重影响施工效率,我们采用分层开挖法精准剥离。”

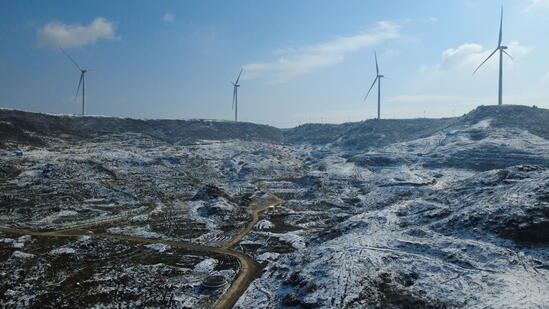

最大的挑战来自分布于上水库东岸至西南岸的五台风机,最近水平距离仅88米,垂直高差仅21米。为守护周边生态屏障与风电设施安全,项目技术攻关小组提前勘测现场、优化爆破方案,力求精准施策。他们以详实的地质勘探数据为桥,与岩石“对话”,用一次次精准的爆破试验之钥,探寻最优解法。从钻孔深度、倾斜角度,到装药结构、起爆时序,每一组爆破参数都经过反复打磨、精雕细琢。最终,创新的“分层开挖、精准调控、微差起爆、分类利用”爆破方案,成功破译了“岩溶爆破密码”。
该方案成功减小了夹泥层的不利影响,实现无用泥岩精准剥离、优质岩体高效分级利用,坝料的质量与供给效率实现了质的飞跃。自4月顺利实施首次爆破试验至年底,成功爆破156次,爆破总方量超350万方。
同时,项目采用地质雷达这双“透视之眼”,对坝基进行无死角勘探,将隐藏的溶洞、裂隙一一锁定,再用混凝土回填加固,为大坝构筑起坚实的“人工磐石”。曾经的“地质迷宫”,终成稳固地基,工程推进的最大障碍就此扫清。
战凝冻雾区,织智能天网
如果说复杂的地质是“暗箭”,那么黔南的极端气候则是无时不在的“明枪”。
这里年均降雨日高达188天,长达半年的浓雾、凝冻期,使得有效施工窗口期一再压缩。能见度时常不足30米的雾天里,机械液压系统易冻结失灵;零下数度的凝冻天气中,安全风险如影随形。
“年初那场突发寒潮,气温骤降到零下五度,现场十几台核心设备瞬间‘趴窝’,工程险些停摆。”安全总监王延新回忆起年初的极寒天气,眉头紧锁,仍心有余悸。
面对极端气候的严峻挑战,项目部打出“科技+管理”组合拳,织密一张立体智能的安全防护网。
雾中慧眼,科技赋能。项目部为所有大型施工设备加装集成红外线热感应警示、十寸超清夜视显示与四路高清摄像的主动安全系统,即便在浓雾笼罩下,也能实时捕捉作业盲区动态,为操作手配备“透视眼”,扫清视线障碍。
数字监工,精准管控。全面引入智能碾压监控系统,通过北斗高精度定位与压实传感器联动,实时反馈碾压轨迹、遍数、力度等关键数据,确保坝体每一层孔隙率都符合设计标准,让施工质量可溯可查。
安全天网,体系护航。项目部构建了“气象预警-领导带班-网格化管理”三位一体应急响应机制:一方面与地方气象局建立专线联动,实现48小时极端天气精准预警;另一方面将施工区域划分为7个责任网格,由党员与安全员实行双“包保”管理,责任到人、覆盖全域。从转弯处换填石渣增强抗滑性能,到全员标配高可视性警示服,建设者们在细节处精益求精,最终实现极端条件下全程“零事故”的安全管理目标。
项目部将安全生产注入工程基因,以“双重预防机制+智慧化防线”双擎驱动,构建起“制度穿透+科技护航+文化浸润”的全域安全生态。从国家标准到项目特标,每一道工序都烙印着红橙黄蓝四色风险动态管控;从“三维立体”入场教育到班前安全晨会三步骤,从党员责任区挂牌到青年安全哨流动督查,用刚性制度串联起责任链条。
秉匠心坚守,铸品质标杆
“质量是工程的生命线,更是交付给未来的承诺。”项目经理杨理的话语字字千钧,这份信仰已深深镌刻在每一位建设者心中。项目部构建起从料源筛选到坝面施工的全链条、穿透式质量管控体系。
黔南项目将质量管控铸入工程灵魂,构建“标准穿透、工艺淬炼、闭环管控”的全维质量堡垒。
在源头端,以“火眼金睛”严把关:成立专业料源鉴定小组,对每一处料场进行严格筛查,坚决杜绝不合格石料入场。
在过程端,以“绣花功夫”精施工:推广“堆饼法+限位标尺”双控工法,彻底解决铺料厚度不均的行业顽疾。
在人员端,以“质量卫士”强意识,持续开展质量教育培训与专项检查,让“质量第一”的理念深入人心、融入行动。
技术创新点燃质效双引擎:技术小组研发的智能加水系统,通过传感器精准调控坝料含水率,使碾压效率提升10%以上。QC小组主导的《提高上水库填筑施工一次验收合格率》课题成效斐然,通过搭建大坝碾压实时监控平台,实现施工参数实时上传、质量偏差自动预警,让大坝填筑如同“数字绣花”般精准可控。
大坝填筑“下游堆石料第40仓”单元工程凭借优异的施工质量,荣获业主“填筑样板工程”称号,其100%的压实度合格率,填筑层间结合密实无隙,各项关键质量指标均显著优于规范要求,单元工程优良率达到100%。
这一年取得的成绩,离不开每一位建设者的坚守与付出:年过半百的夜班施工员老高,两百多个夜晚徒步巡查累计超600公里,及时发现整改安全隐患28处;测量队长带领团队完成十余万组测量数据,误差率严控在0.1%以内,用精准数据为工程建设定向导航;工程部主任协调解决技术难题与资源调配问题百余项,确保施工进度与设计蓝图无缝衔接;质量部主任秉持“零缺陷”理念,从原材料入场到成品验收,全程实施动态监控,主导完成专项质量提升行动,为项目铸就了经得起时间检验的品质基石。
锐始者必图其终,成功者先计于始。伫立坝顶,云雾在脚下翻涌,群山在远处绵延,这座崛起于黔南峻岭的超级“绿色蓄电池”正蓄势待发。它记录着五局新时代建设者在“十四五”收官之年的奋斗足迹,更预示着在“十五五”蓬勃奋进的绿色未来。当2029年电站正式投产时,它将为贵州提供清洁稳定的电力,优化区域能源结构,助力“双碳”目标落地生根,以奔涌的绿色能量,点亮万家灯火。
