新疆若羌抽水蓄能电站工程6号施工支洞顺利贯通

日期:2026-01-28    来源:水电五局三公司  作者:於马平

国际新能源网

2026
01/28
10:12
文章二维码

手机扫码看资讯

关键词: 水电五局 抽水蓄能电站 发电工程

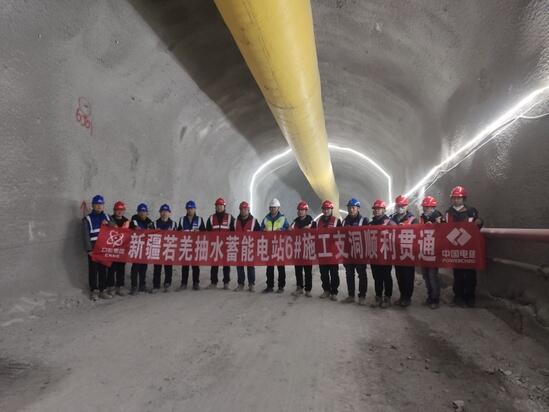

1月25日,新疆若羌抽水蓄能电站6号施工支洞顺利实现贯通,该洞全长232米,其中三类围岩长139.2米,占比60%,四类围岩长92.8米,占比40%,是连接通风兼安全洞与尾闸室的重要施工通道,其贯通标志着项目地下厂房三大洞室之一尾闸室进入施工推进的新阶段。

为确保6号施工支洞开挖支护施工的安全高效推进,项目部在施工过程中面对花岗片麻岩、局部夹石英片岩条带及陡倾角裂隙发育等复杂地质条件,采用了全断面光面爆破技术,通过爆破试验确定爆破参数,并在爆破作业过程中根据不同围岩类别不断优化,从而有效控制了轮廓线,最大限度减少了超欠挖和对围岩的扰动,形成了平整光滑的开挖面。质量验收结果显示,洞室开挖半孔率达到85%以上,围岩整体状态稳定,开挖质量评定为优良。

下一步,项目部将以此为契机加快推进主副厂房、尾闸室等关键洞室的施工进度,为电站按期投产发电奠定坚实基础。
