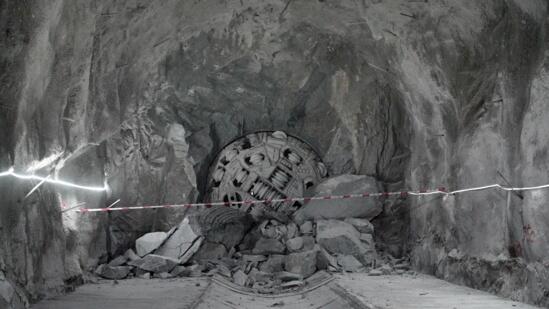

1月27日,广东肇庆浪江抽水蓄能电站自流排水洞实现顺利贯通,这一关键节点的达成,标志着该电站地下厂房系统施工取得突破性进展,为粤港澳大湾区首个变速抽水蓄能机组工程的加速推进注入强劲动力。
作为电站建设的核心控制性工程之一,自流排水洞全长5051米,其中TBM掘进段达4891.279米。施工采用直径3.53米、30米极小转弯半径的“肇庆一号”TBM独头掘进,该设备是专为项目“小洞径、长距离、独头掘进”难题量身定制的高端装备,搭载整机长距离后退、盲洞快速拆机等创新技术。自2025年2月20日始发以来,项目团队仅用11个月便完成全段贯通,创造了令人瞩目的施工效率。过程中保持了月平均进尺445米的稳定表现,更一举刷新佳绩,创下单日最高进尺41.45米、月最高进尺609.15米的优异成绩。对比国内外同类型TBM施工数据,几项记录均位居前列,充分彰显了公司在同类型专业化施工中的硬核实力。
建设周期面临多重考验,工程需连续下穿农田、河道、公路及密集厂房区浅埋段,同时应对局部高强度渗水、岩层垮塌等风险,有效克服长距离运输、小断面作业空间受限等干扰因素,还要实现高精度、高速率穿越,施工难度极大。面对险阻难题,项目团队提前谋划布局、科学制定施工方案,精准研判并防范化解施工风险。通过加密地质超前勘探、优化支护方案、严控施工精度、强化现场动态监测等一系列针对性举措,保障了TBM设备良好作业态势,全方位达成工程进度、安全管理与质量控制的协同目标。
肇庆浪江抽水蓄能电站是“十四五”期间国家重点项目,总装机容量120万千瓦,作为粤港澳大湾区首个变速抽水蓄能机组工程,其建设对提升区域电网稳定性、促进新能源消纳具有重要意义。自流排水洞的顺利贯通,为后续地下厂房系统及机电安装工程开展创造了有利条件,也为水电十四局持续擦亮“地下铁军”品牌、巩固拓展在抽水蓄能电站地下工程领域的核心竞争优势奠定了坚实基础。
