近日
中建一局承建的

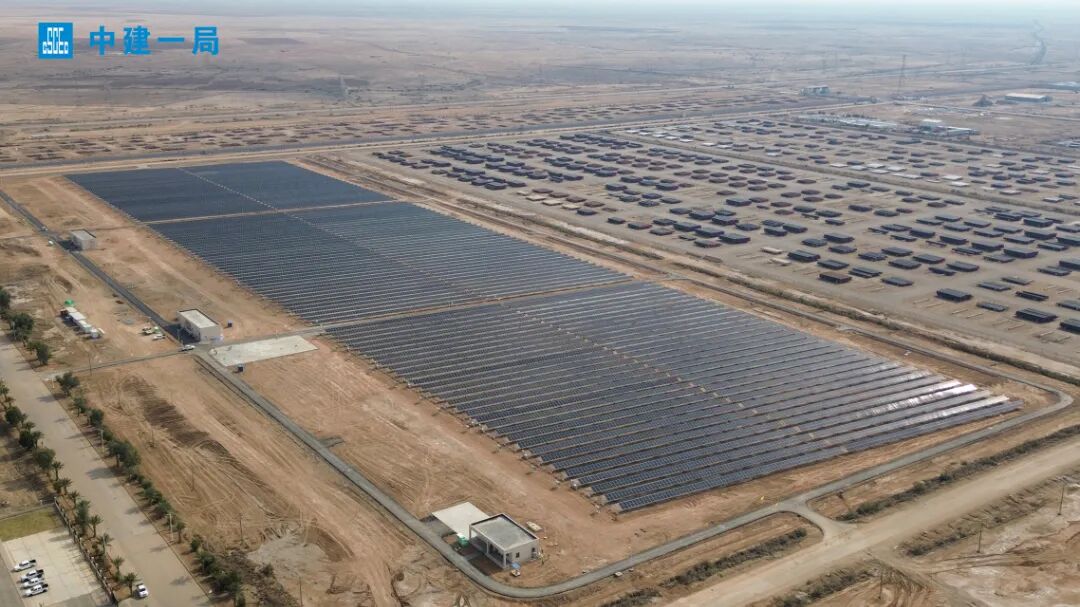

伊拉克米桑油田10MW光伏项目
正式投入运营
作为伊拉克南部首个新能源发电项目
该项目是伊拉克将清洁能源
融入石油生产运营的重要战略举措
为南部油田提供高效、可持续的电力保障
助力当地能源结构向
“化石能源+清洁能源”协同模式转型

项目位于伊拉克米桑省
占地面积约19万平方米
建设内容包括光伏系统、光伏电站
控制楼及相关配套
全面投产后年发电量超1900万千瓦时
为油田生产提供稳定绿色动能的同时
将显著降低对传统燃气的依赖
有效减少污染物排放
对改善伊拉克南部生态环境
优化区域能源结构具有积极意义
多维举措 刷新光伏建设速度

项目全面前置质量、安全与进度管控
严格执行油田安全管理工具
建立“三级质检+数字化追溯”体系
强化关键工序过程控制与一次成型管理
实现组件安装一次验收合格率100%
并保持施工全周期安全零事故
项目自设计至投产仅用时9个月
创下伊拉克同类光伏项目建设速度新纪录
技术攻坚 破解风沙与盐碱地难题

米桑地区夏季高温酷暑、风沙频繁
当地多为盐碱地质条件
对支架稳定性、组件散热
及跟踪系统可靠性均构成严峻考验
团队在设计阶段开展多轮论证

优化高温组件选型、开展风致失效模拟
增强系统抗风能力

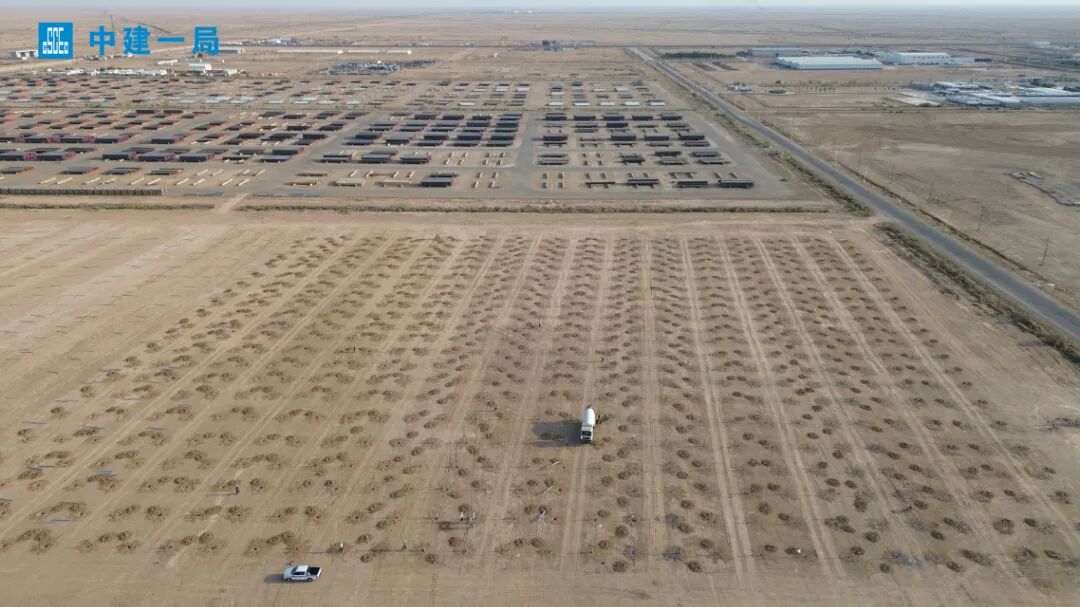

通过详细地勘与承载力试验
科学选用灌注桩基础形式
为项目长期稳定运行打下坚实基础
样板引路 高效推进关键节点

项目以“首件样板”为抓手

高标准完成控制室封顶和首块光伏板安装
通过样板引路、标准固化
全面铺开光伏阵列建设
在施工高峰期实施分区并行作业
动态优化施工组织
提前一周完成光伏板安装任务
为全容量并网发电赢得宝贵时间
