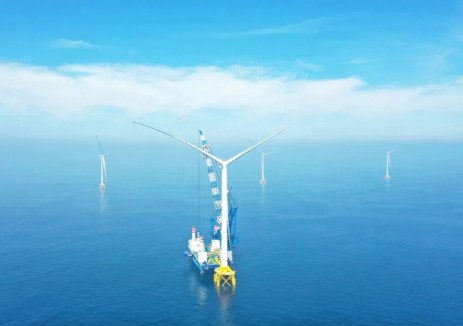

近日,龙源振华参建的江苏如东 H2#海上风电场项目海上风电场全容量并网投运。

国信如东H2#海上风电场项目由江苏新能海力海上风力发电有限公司建设运营,是国信集团2021年度50项重点工作之一。项目位于江苏如东海域,场区中心离岸距离约50km,装机容量350MW,共布置70台5MW风电机组,项目于2018年12月28日取得省发改委核准,项目预计年上网电量可达10亿千瓦时,每年可节约标煤约30万吨、减排二氧化碳约60万吨。

本工程自2020年9月10日基础施工正式开工建设,2021年12月1日全容量并网。我司建设工程量为基础沉桩30根、风机吊装30台以及1座220kV海上升压站基础施工及上部组块安装。

项目建设初期面对疫情的严峻考验以及项目工期紧、任务重和如东海域海况恶劣,台风季风频发等诸多困难,项目部在公司的决策带领下抢抓施工窗口。面对抢装潮,风电市场的施工船舶“有价无市”,我司全力协调船舶资源并通过自有船机置换等措施协调“龙源振华陆号”、“精铟01”、“风范号”、“华申号”、“博强58”、“秦航工68”、“力雅号”施工装备先后投入本项目,为项目施工提供了保障,也为业主提前一个月实现全容量投产发电,圆满完成工程建设目标打下了坚实的基础。在整个项目施工期间安全管理高效可控,未发生一起安全事故。同时,项目部全体成员全力以赴和排除万难的工作态度,高效出色的施工业绩也得到了业主、监理的一致肯定和好评。

2021年8月2日至9月2日期间,如东H2国信项目单月两个作业面累计完成14台5MW风机吊装,其中,在较为严苛的海装5MW风机工艺条件下精铟01、龙源振华陆号一度将施工效率从起初首台72小时缩减至40小时。施工速度之快,效率之高为项目提前一个月实现全容量投产发电做出了巨大贡献。

返回 国际新能源网 首页

新能源资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
×

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
