6月18日,随着最后一方混凝土顺利入模,京能锡林郭勒盟特高压外送新能源三期40万千瓦项目32台风机基础浇筑全部完成,标志着该项目顺利完成关键施工节点,取得工程建设重大阶段性胜利,正式迈入风机吊装及电气安装调试重要阶段,为后续全容量并网发电按下“加速键”。
该项目位于锡林郭勒盟阿巴嘎旗查干淖尔镇境内,包含容量为32万千瓦的风电项目和8万千瓦的光伏项目。风电场区安装32台10MW风电机组,光伏场区交流侧安装容量80MW,储能系统按15%/2h考虑,总容量为60MW/120MWh。在风电场区新建1座220kV升压站,设置2台230MVA升压变压器,以1回220kV出线接至查干淖尔500kV升压站扩建端。

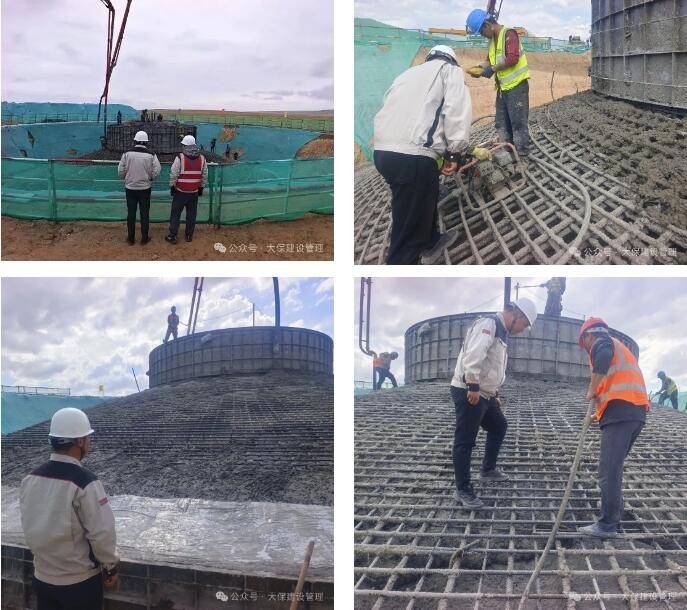

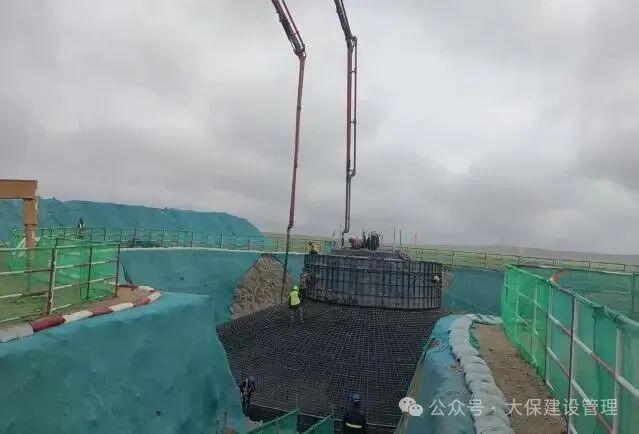

该项目首台风机基础大体积混凝土浇筑历经50天圆满完成。自项目开工以来,项目部全体成员始终秉持着高度的责任感和使命感,面对地质条件复杂、工期紧张、极端天气频发等多重挑战。在施工前,监理项目部参加风机基础混凝土浇筑技术交底并联合总包单位详细讲解施工流程、技术要点和安全注意事项,确保每一位施工人员都熟悉施工要求和技术标准。同时,项目部还成立了质量监督小组和安全管理小组,对施工过程进行全程监控,严格把控每一道工序的质量和安全。在混凝土浇筑过程中,监理人员全过程旁站监督,实时监测混凝土的坍落度、温度等指标,确保混凝土质量符合设计要求。
如今,风机基础已稳稳筑牢,项目建设步入全新阶段。监理项目部将以更加饱满的热情、昂扬的斗志和严谨的态度,全力投入到后续风机吊装和电气安装调试工作中,确保项目按时高质量全容量并网发电,为我国新能源事业蓬勃发展再添新绩。
