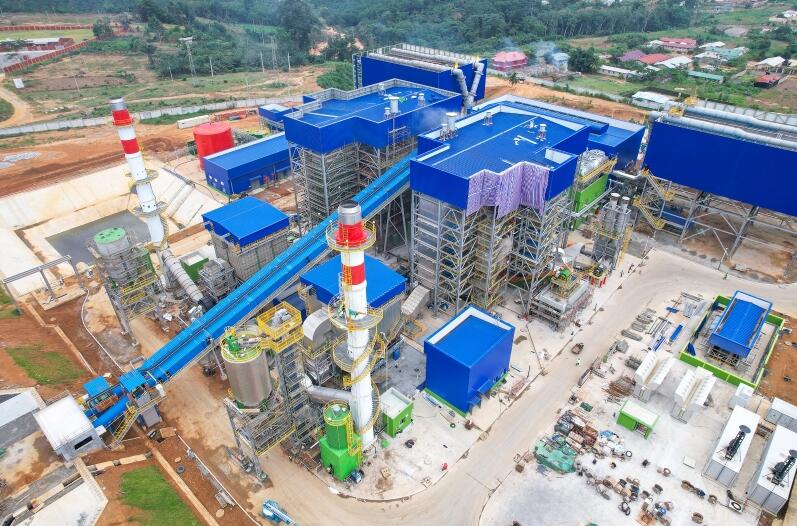

8月7日凌晨5:25分,随着最后一道工序的完成,科特迪瓦必欧雅46兆瓦生物质电站项目1号锅炉酸洗工作顺利结束。
为保证酸洗作业顺利进行,项目部精心组织,提前梳理生产准备事项,组织人员随航班携带酸洗药品到现场,编制作业方案报审并获批,多次对酸洗方案进行安全技术交底,安排人员24小时值班,检查机械和工器具,解决水量不足的问题,确定化学清洗添加药品浓度,安装临时测点,确保作业准备和条件满足酸洗要求。
酸洗前,项目部对临时系统和清洗系统进行水冲洗,过程中无一漏点。酸洗过程中,项目部严密监控升温曲线,确保炉膛均匀受热,同时做好升温和水位上升记录,经两侧循环回路酸洗、冲洗、漂洗、钝化完成后,快速将钝化液排空至中和池进行集中处理,历经45小时的连续作业,一号锅炉酸洗顺利完成,期间项目部严格按照ESG管理要求,邀请属地环保行政部门和废液公司对废液排放进行全程检测见证,最终符合排放标准,展现了项目团队高度的专业性和执行力。
一号锅炉酸洗的顺利完成,是项目重要里程碑节点的有一大突破,为后续吹管、点火、整套启动等关键节点奠定了坚实基础,为二号锅炉酸洗提供了标准化操作模板。接下来,项目部将再接再厉,持续强化质量、安全与进度管理,全力冲刺后续各项施工和调试任务,力争早日实现并网发电目标,为科特迪瓦可持续发展贡献绿色动力。
