在巍峨群山之巅,一场攻坚战终于传来捷报。经过建设者60多个昼夜的持续奋战,大唐南川坪上风电项目最关键的控制性工程——1号道路K1+300-600m段,于8月20日实现全线毛路贯通。这条全长约300米的险要路段的打通,为项目整体建设扫除了最大障碍,标志着项目建设迈入全新阶段。
01
天险阻隔,绝壁凿途志愈坚

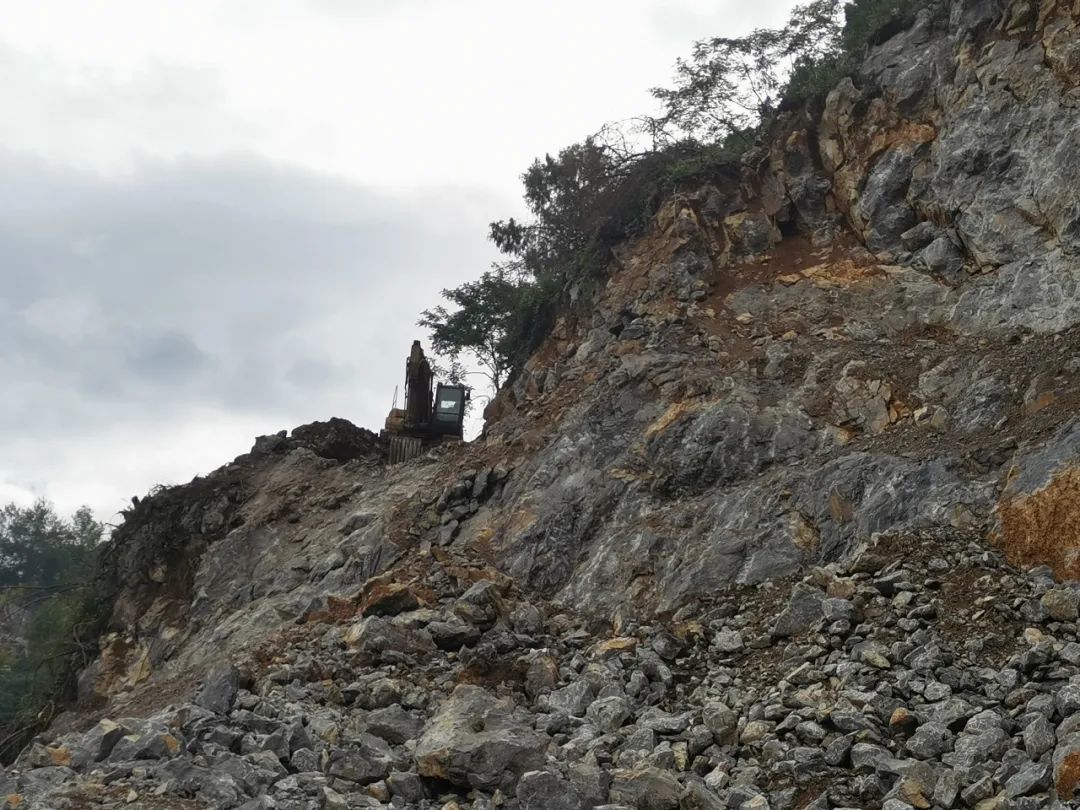

山间陡峭,这条道路虽然仅300米长,但它是唯一一条进入施工场地的通行道路,地质条件极其复杂,是项目推进中“最难啃的骨头”。坚硬如铁的花岗岩岩体让机械作业难上加难,近70度的陡峭坡度让设备攀爬险象环生,一侧是深不见底的悬崖峭壁,又紧邻2条运营中的35千伏高压线和1条110千伏军事高压线,以及1条页岩气燃气主管道,工程难度和风险相当大。
“再难也要干!这个节骨眼儿咱不能认输。咬咬牙,拿出智慧和拼劲,一定能在这险处开出路来!保证安全,我们加油干!”
02
科学施策,攻坚克难显担当

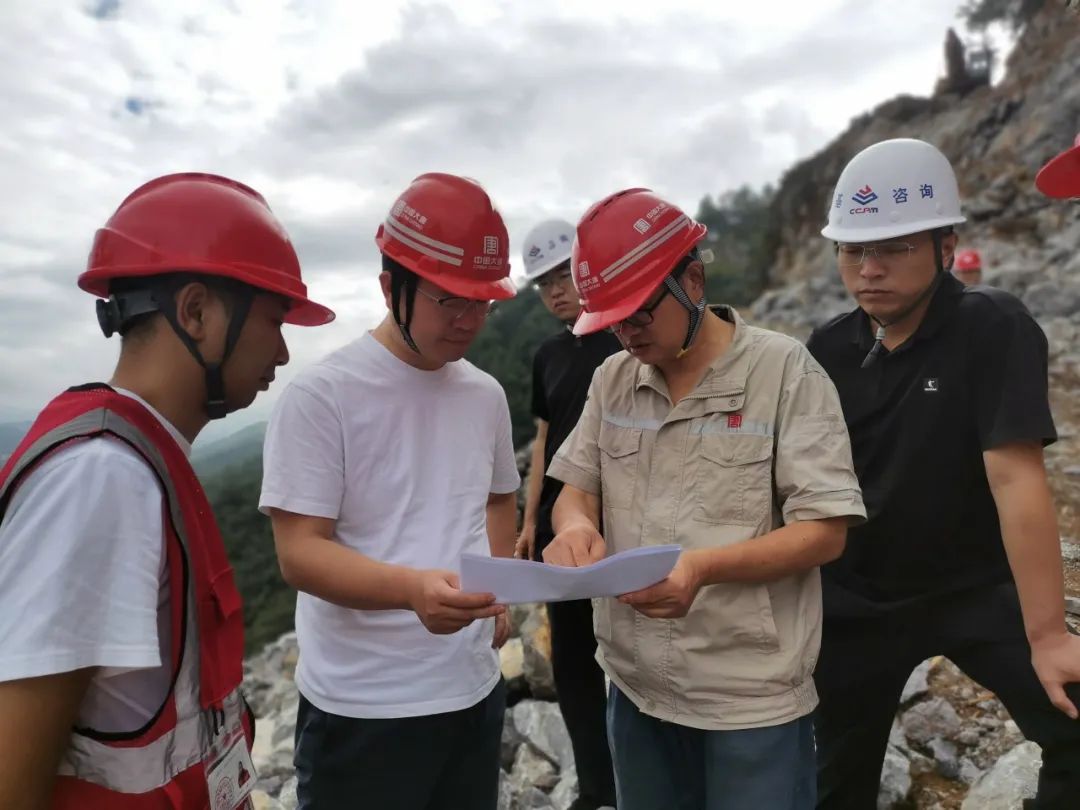

面对如此艰巨的挑战,事业部党委高度重视,多次深入施工一线检查指导,组织召开现场专题会,制定了“调方案、弱爆破、强支护、勤监测”的施工方案。
“必须把安全摆在首位,既要啃下硬骨头,又得护住周边居民的林和家。”
项目部积极贯彻落实部署,创新工艺工法破解技术难题:以微型爆破与机械破碎相结合的方式,既保证了周边设施安全,又有效破解了坚硬岩石施工难题。针对陡坡作业风险,采用分段分级开挖方法,确保施工安全可控。
"这段坡比超过七十度,必须分三段开挖!每级平台加设防护栏,务必扎紧扎实!"
“放心,我们按‘开挖一米、支护一米’的规矩来,绝不含糊!”
从指挥部的潜心钻研到一线的精准作业,全体人员坚守安全底线,以专业与担当攻克重重难关,为工程顺利推进奠定坚实基础。
03
初战告捷,砥砺前行再出发

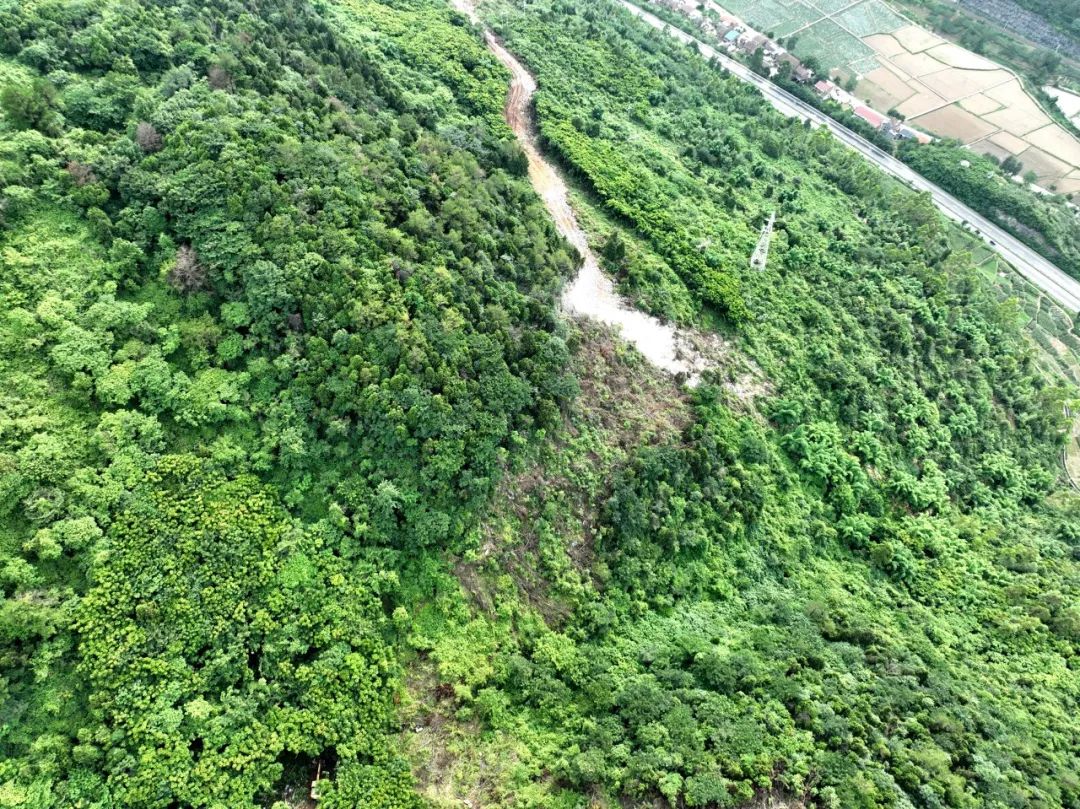

这段路面的成功打通,成为项目建设进程中的关键转折点。这条贯通的道路不仅是后续混凝土浇筑物料运输的 “生命线”,更作为风机等大型设备进场的唯一通道,为破解工程物流瓶颈提供了核心支撑,对保障项目整体工期按计划推进具有决定性意义。
这一阶段性成果的取得,只是项目建设 “万里长征” 中的重要一步。下一步,项目团队将持续加大资源投入,进一步扩充机械设备阵容,以更高标准强化安全管控体系,全面铺开边坡防护专项工程。全体建设者将以此次贯通为新起点,锚定年底全容量并网的核心目标,全力推动项目安全稳定向前迈进,为实现年度任务目标筑牢根基。
崇山峻岭间,这条承载绿色能源希望的通道正在延伸,见证着建设者们征服天险的智慧和勇气,也昭示着清洁能源发展的美好未来。
