9月10日
龙源电力山东公司

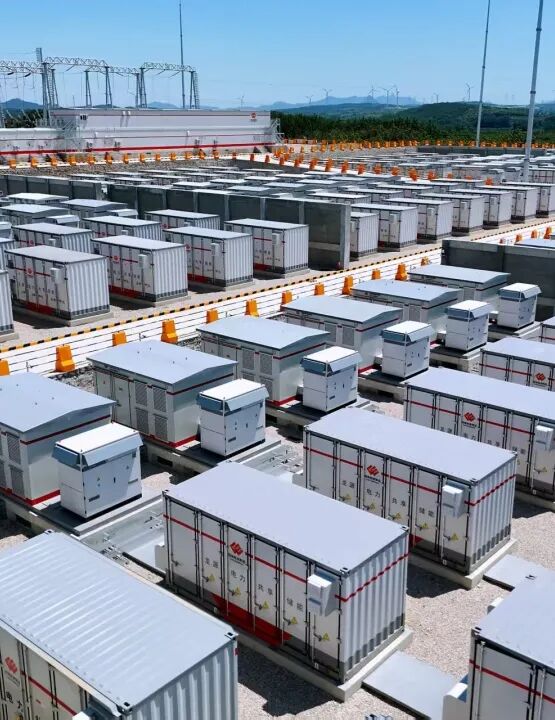

禄山龙源储能电站
全国首次构网型
储能带光伏、火电联合黑启动试验
圆满成功~
以技术突破助力能源绿色转型
为协同发展、助力能源结构
注入强劲新动能
龙源电力山东公司禄山龙源储能电站,于2023年入选山东省重大项目、储能示范项目,2024年11月投产。作为山东首个构网型储能项目,可通过构网型控制技术,模拟出与同步发电机类似的外部特性,不仅能够自己启动,还能在“拉动”光伏、火电不同种类的电源启动过程中,提供稳定的电压和频率支撑,具备独立支撑电网的能力。
试验过程中,禄山龙源储能电站作为初始启动型“充电宝”,在无外界电源依赖的情况下实现零起升压,快速完成35kV母线和220kV母线建压。实现局部电网稳定运行后,成功带动山东蓬莱公司火电机组厂用负荷,全程平稳有序,在新型电力系统恢复能力建设方面具有重要里程碑意义。
