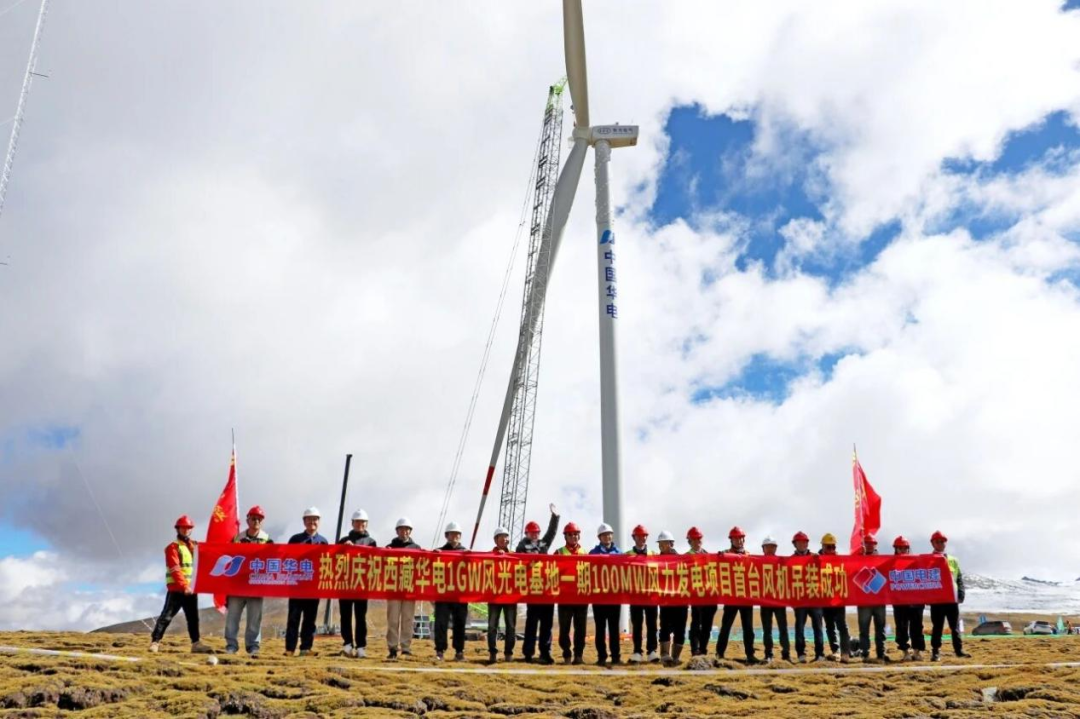

9月21日,由中国电建昆明院牵头EPC总承包的西藏华电尼木风光电基地一期100兆瓦风电项目,在海拔5250米的尼木县续迈乡霍德村,圆满完成首台风机吊装。

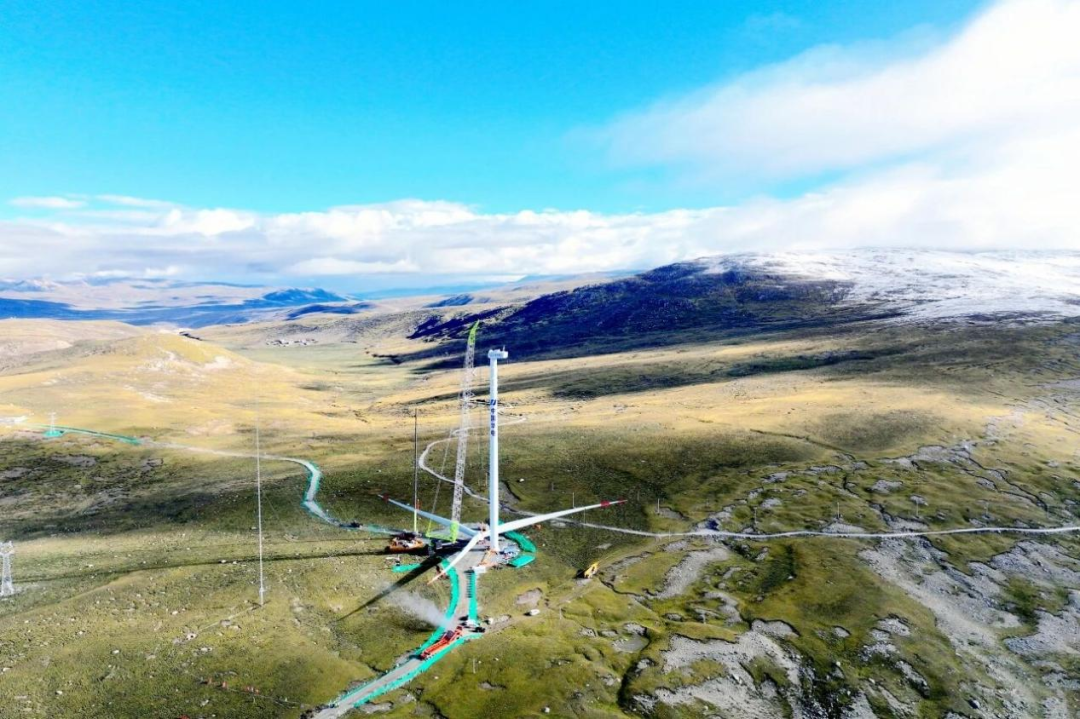

该风机机舱高度达118米,叶片长度97.3米。首台机组吊装期间历经大风、雨雪、冰雹恶劣天气,吊装施工反复被迫中断。面对高寒缺氧、昼夜温差大、突发恶劣天气、高空作业风险高、大件运输难等多重挑战,昆明院项目建设团队历经9天奋战,不辱使命、终于成功攻克超高海拔地区大型吊装的技术难题。
此次吊装节点的完成,为项目年底并网发电打下坚实基础。项目全容量投运后,预计年均可输送清洁电量约2.0亿千瓦时,可满足约3.65万户家庭全年用电需求,年减少二氧化碳排放约19.94万吨,生态效益相当于种植树木860万棵。
目前,18个风机平台基础已全部完工,升压站主变压器安装就绪,后续设备正分批进场。项目部将以首台风机吊装为起点,持续优化高原施工方案,让世界屋脊的“大风车”成为助力 “双碳”战略的强劲动力。
