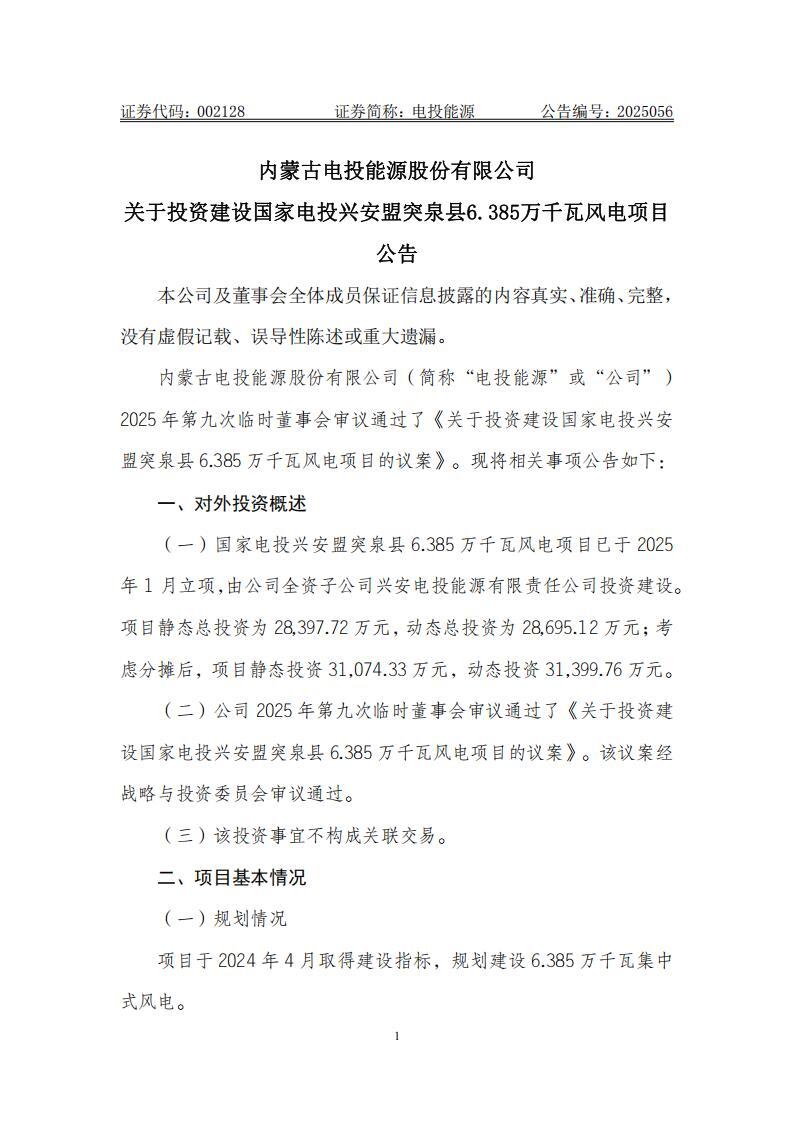

9月30日,电投能源发布关于投资建设国家电投兴安盟突泉县6.385万千瓦风电项目公告。
公告显示,电投能源2025 年第九次临时董事会审议通过了《关于投资建设国家电投兴安盟突泉县 6.385 万千瓦风电项目的议案》。
国家电投兴安盟突泉县 6.385 万千瓦风电项目已于 2025年 1 月立项,由公司全资子公司兴安电投能源有限责任公司投资建设。项目静态总投资为 28,397.72 万元,动态总投资为 28,695.12 万元;考虑分摊后,项目静态投资 31,074.33 万元,动态投资 31,399.76 万元。

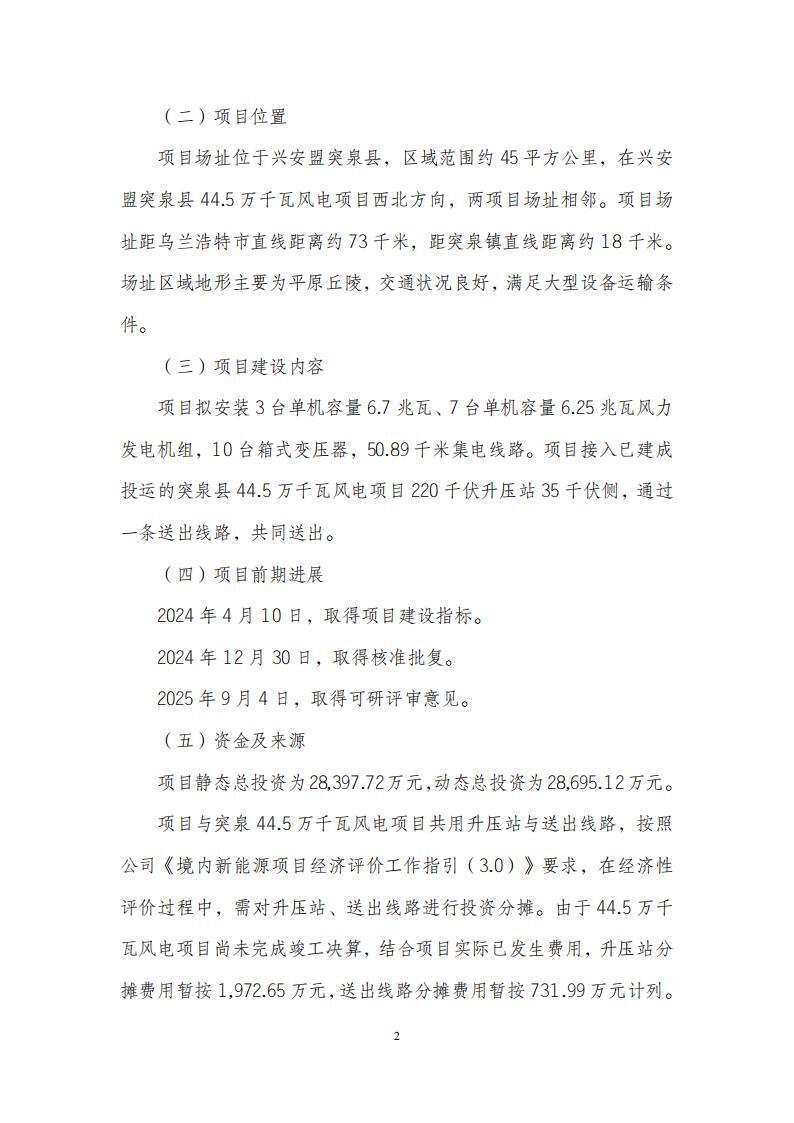

项目场址位于兴安盟突泉县,区域范围约 45 平方公里,在兴安盟突泉县 44.5 万千瓦风电项目西北方向,两项目场址相邻。项目拟安装 3 台单机容量 6.7 兆瓦、7 台单机容量 6.25 兆瓦风力发电机组,10 台箱式变压器,50.89 千米集电线路。项目接入已建成投运的突泉县 44.5 万千瓦风电项目 220 千伏升压站 35 千伏侧,通过一条送出线路,共同送出。
