新源智储38天高效完成千兆瓦时级储能项目交付

日期:2025-12-27    来源:新源智储

国际新能源网

2025
12/27
08:41
文章二维码

手机扫码看资讯

关键词: 新源智储 储能项目 能源储能行业

12月24日,随着最后一批设备启运,由新源智储承建的锡林浩特1000MWh储能项目全部产品按期交付,自启动至交付仅历时38天,创造了行业同类项目交付速度新纪录。此次高效交付,是新源智储面对业主紧迫需求,全力协同、攻坚克难的集中体现。

项目原定45天工期已属行业极限。11月中旬,为配合业主整体进度,交付节点提前至12月24日,工期压缩至38天。面对骤然增加的压力,新源智储立即全面动员,以“保障业主需求”为核心,迅速进入应急攻坚状态。

为应对物料供应、产能爬坡、设备连转与技术验证等多重挑战,公司实施系统化攻坚。供应链环节,计划、质量、仓库部门昼夜协同,高频对接供应商并实施驻场监造,确保物料随到随检、即时可用,保障了物资生命线畅通。生产环节,公司在3天内紧急补充六十余名操作人员并压缩培训周期,同时组织技术骨干成立24小时现场响应小组,确保问题快速闭环,最大程度提升产出效率。

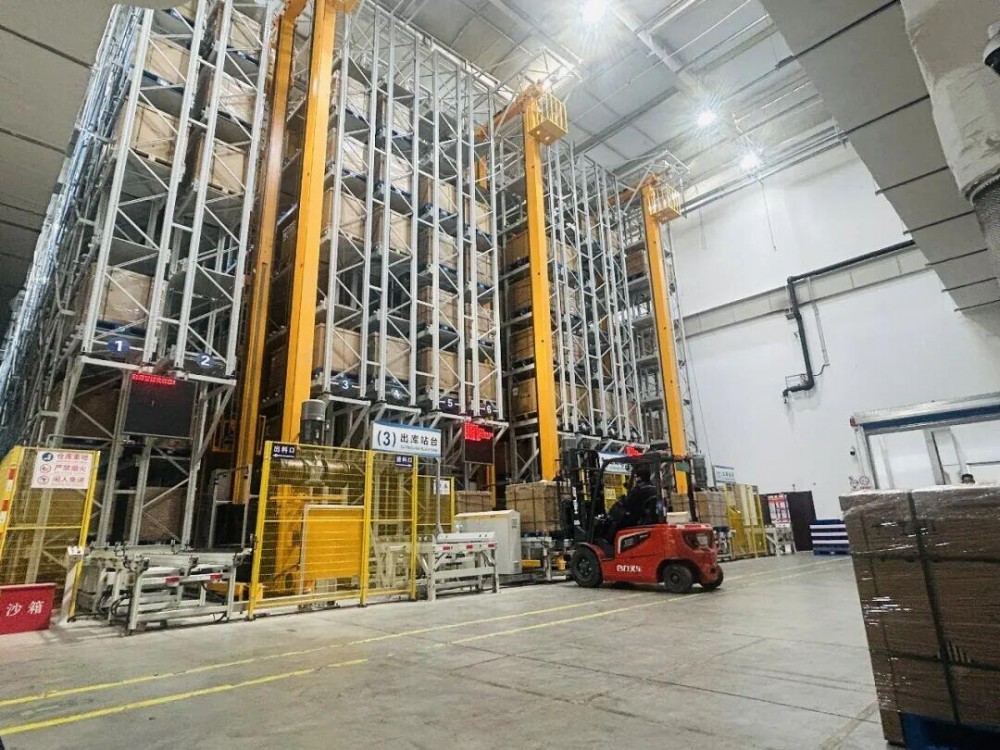

▲新源智储立体库房物料

针对业主提出的特殊技术要求,技术测试团队主动前置协同,快速确认标准,通过测试接力将首台验证周期压缩近30%,并对业主监造过程中提出的问题每日清零、及时反馈,以专业、透明的协作赢得了业主的充分肯定,并在项目交付后收到了业主发来的表扬信。

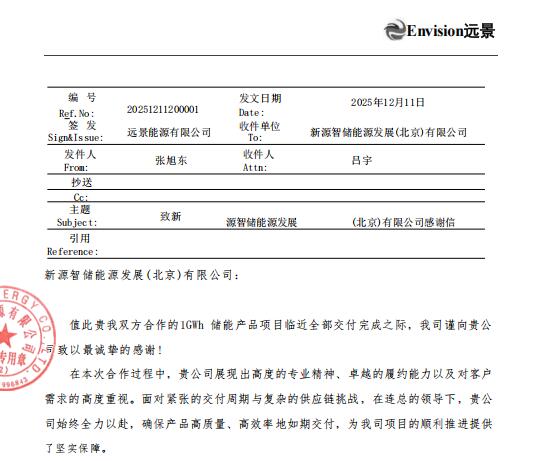

▲业主感谢信

最终,在所有环节的极致协同与奋力拼搏下,项目如期完成全部交付。这不仅体现了新源智储在工期压力下的强大组织与应变能力,也彰显了我们以客户为导向、全力保障项目进度的服务理念,更是团队协作、系统攻坚的成果。

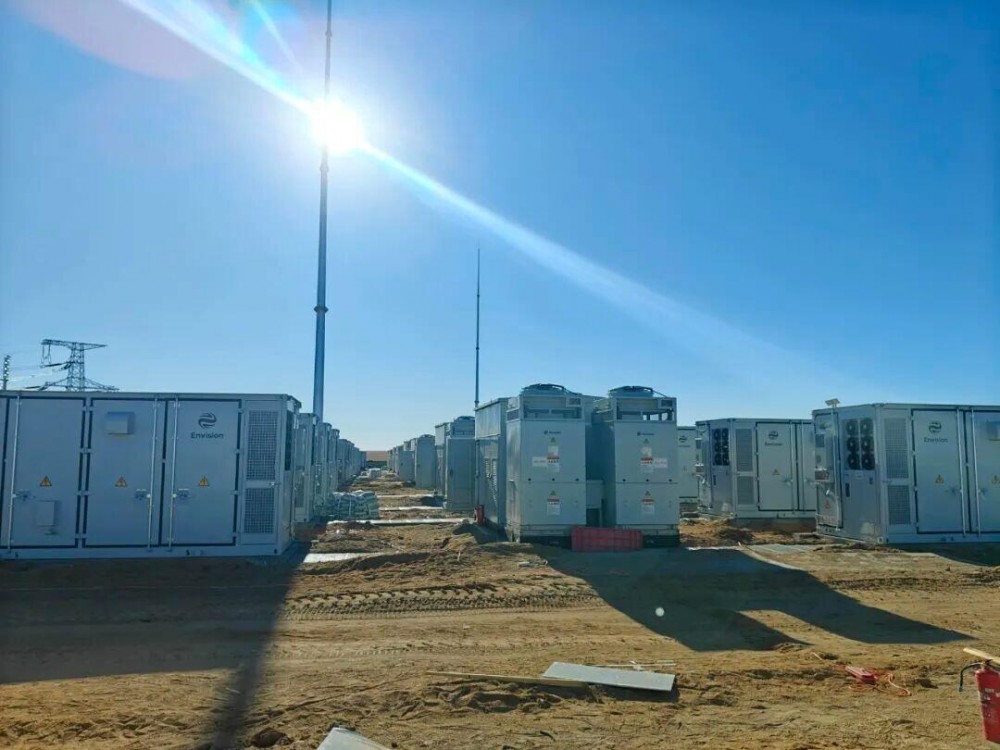

▲锡林浩特1000MWh储能项目现场

未来,新源智储将持续提升综合服务能力,为业主提供更高标准、更可靠的储能项目解决方案,助力能源储能行业高质量发展。

返回 国际新能源网 首页

新能源资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
