当和煦阳光铺洒锡林郭勒草原,32台洁白的风机如银翼卫士般迎风矗立,巨大的扇叶缓缓转动,将草原上的清洁能源转化为澎湃电能,点亮千家万户的希望之光。12月28日18时18分,由公司承建的京能锡林郭勒盟特高压外送新能源三期32万千瓦风电项目顺利实现全容量并网发电。自3月19日开工以来,项目部全体建设者历时7个月,顶风沙、战酷暑,以科学统筹破解施工难题,用责任担当筑牢安全防线,在广袤的草原上书写了新能源建设的“加速度”答卷,为区域绿色发展贡献能建力量。

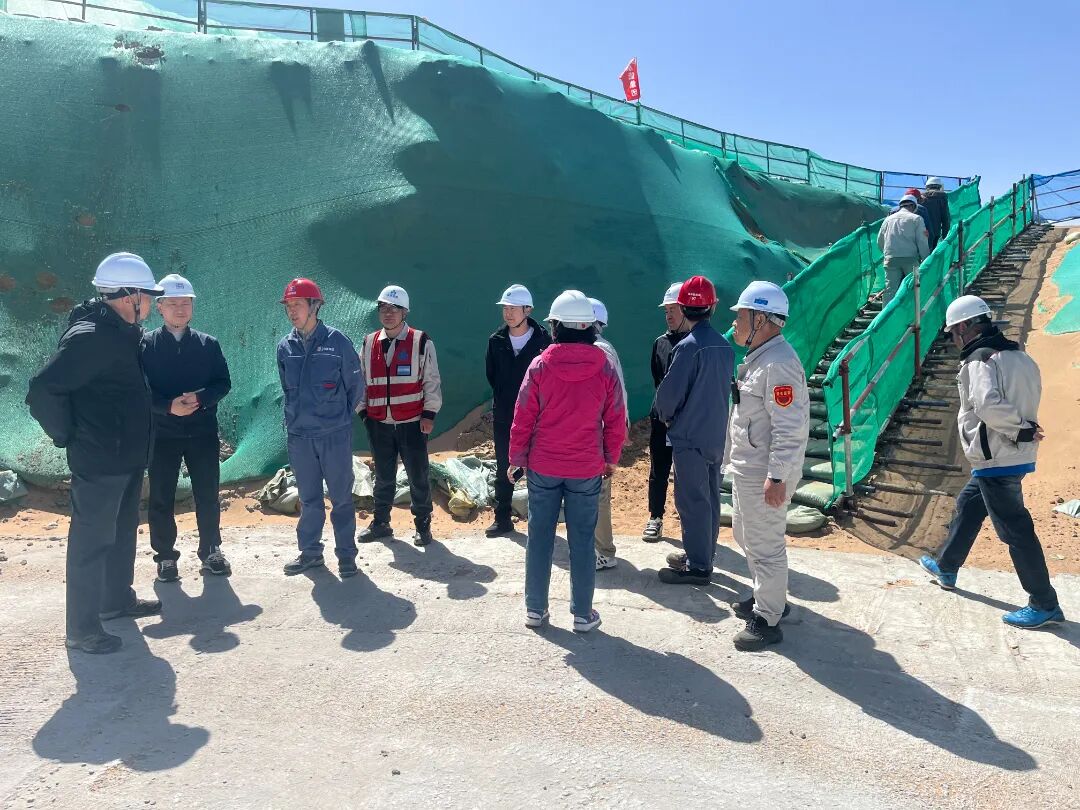

京能锡盟风电项目地处偏远草原,自然环境恶劣,常年大风肆虐,冬季严寒漫长,有效施工窗口期仅集中在每年4至9月,工期压力巨大。2024年12月3日项目中标后,项目部第一时间组建攻坚团队赶赴现场开展实地勘察。经全面论证发现,若按常规流程推进,绝无可能按期完工。面对这一困境,项目部果断打破打破惯有思维定式,迅速进驻现场启动筹备工作,主动对接地方政府、林草、交通等职能部门,密集沟通协调审批事宜,在最短时间内完成了开工前全部审批手续,征地工作同步高效推进。

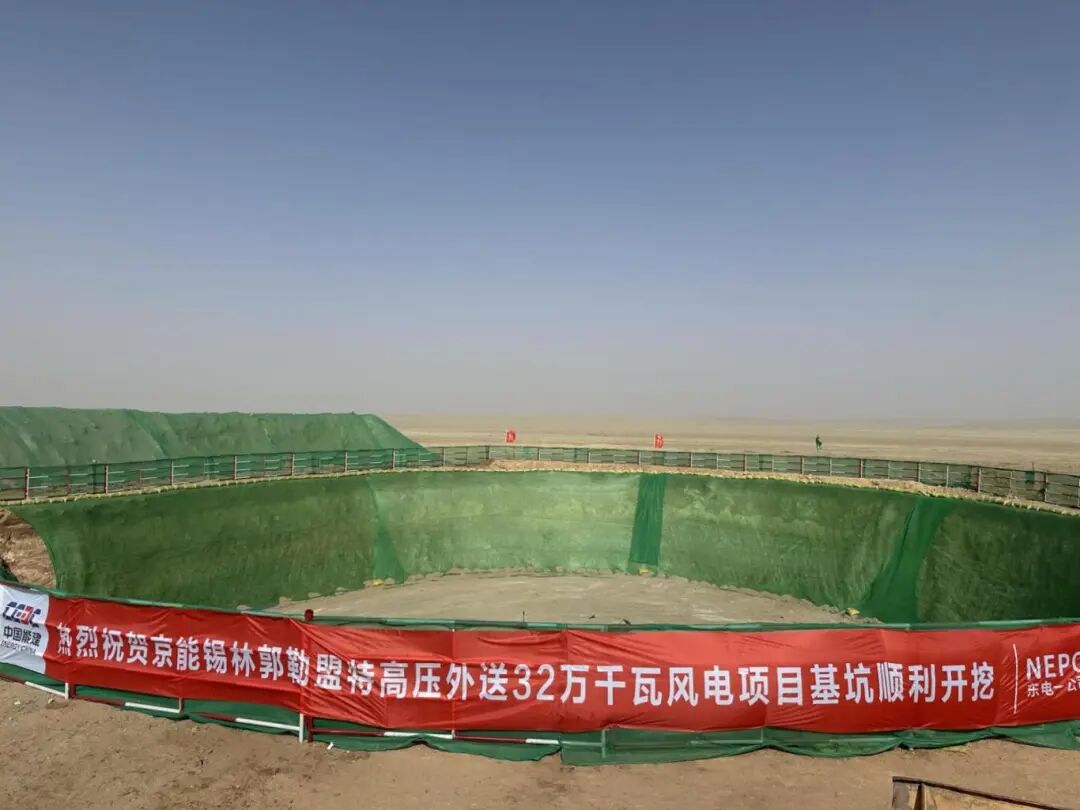

12月的锡林郭勒草原,天寒地冻、滴水成冰,最低气温接近零下30摄氏度。就是在这样极端的环境下,项目部建设者们不畏严寒,一锤一锤将固定围栏的立柱砸进坚硬的冻土中。凭借着这股敢打敢拼的劲头,仅用时91天就完成了96公里草原临时围栏施工,为后续工程顺利开展筑牢了坚实基础,打响了项目建设的“第一枪”。

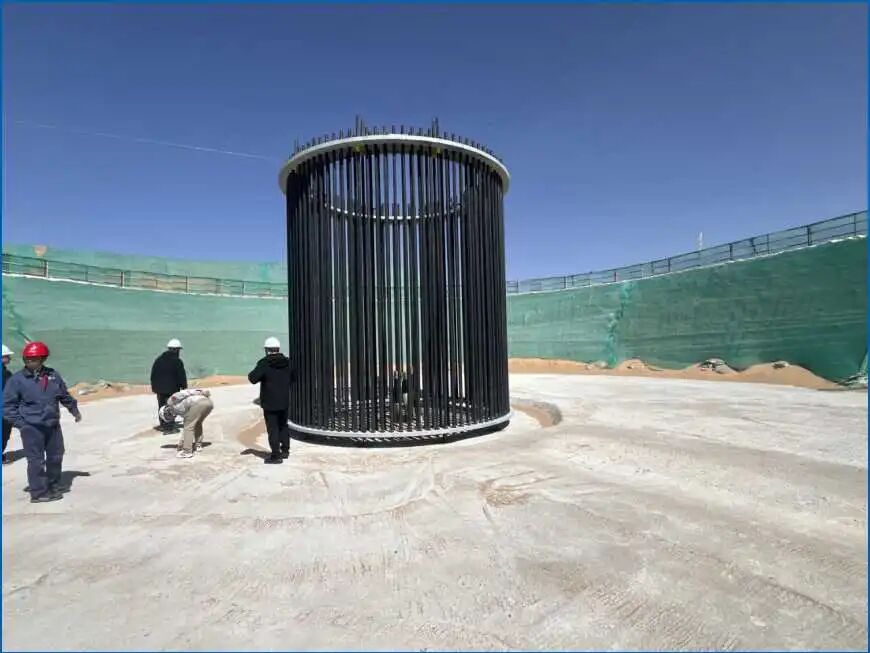

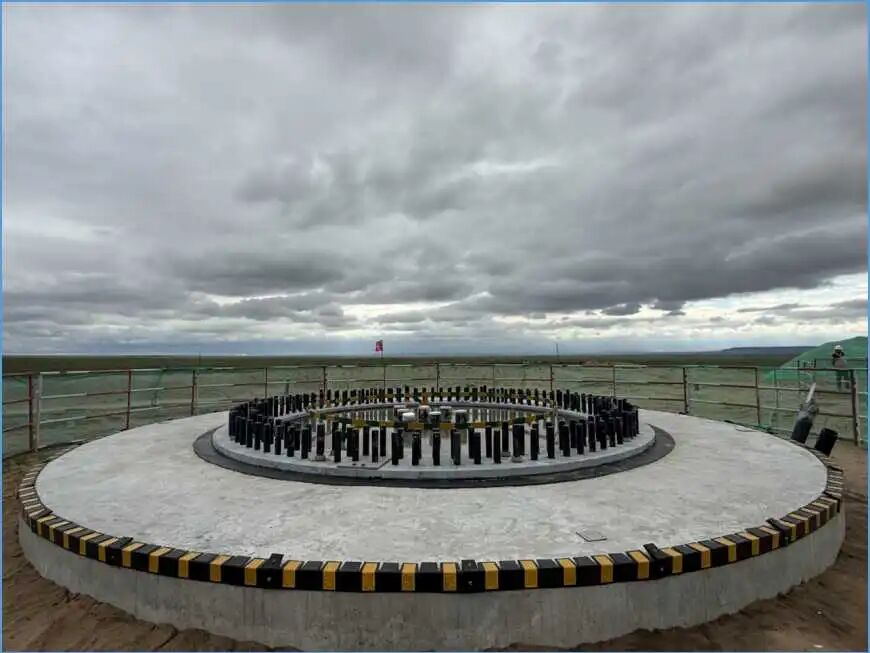

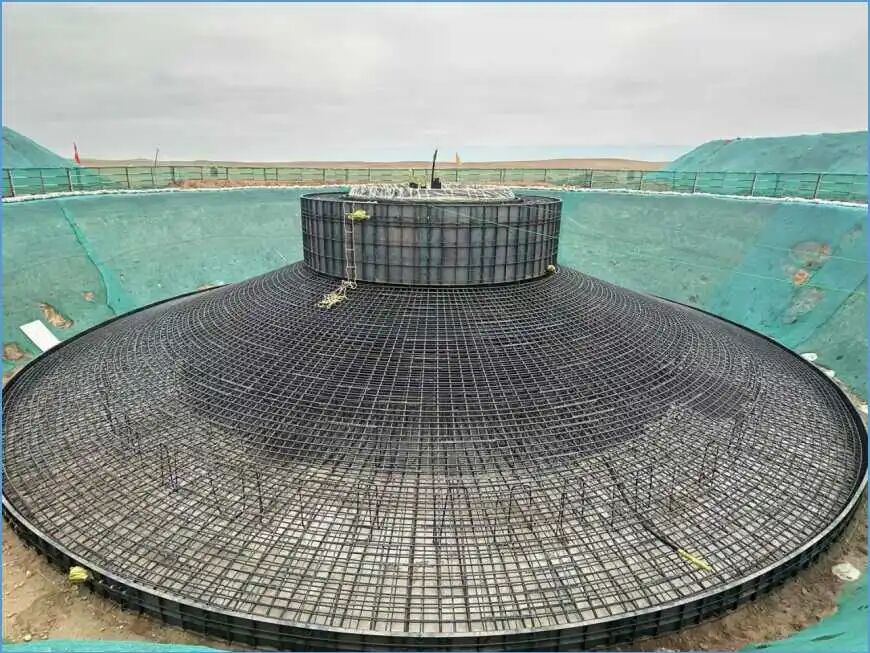

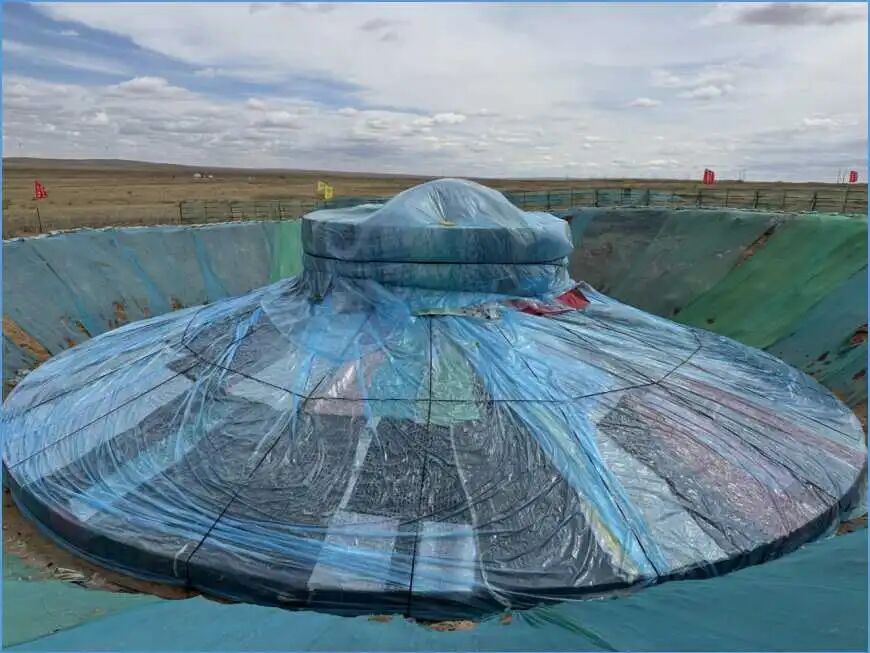

开工初期,项目不仅面临工期紧、任务重的压力,还遭遇了设备供货紧张、施工条件复杂、工程用地阻工等多重挑战。项目部迅速沉底现场,全面梳理施工关键路径,明确风机基础浇筑是后续吊装工作的核心前提,必须抢抓春季施工黄金窗口期。为此,项目部主动靠前协调各方资源,在施工现场附近建立搅拌站,保障混凝土原材料稳定供应;精准编排施工工序,科学调配施工机械,全程严把安全关、质量关;主动对接当地牧民,协调解决盼望诉求,用真诚沟通为施工创造便利条件。通过团队协同作战、攻坚克难,仅用2个月就顺利完成32台10MW风机基础浇筑,不仅为项目整体推进筑牢根基,更成功抢回因恶劣环境及气候因素延误的40余天工期,为“当年开工、当年并网”目标奠定关键基础。


安全是工程建设的生命线

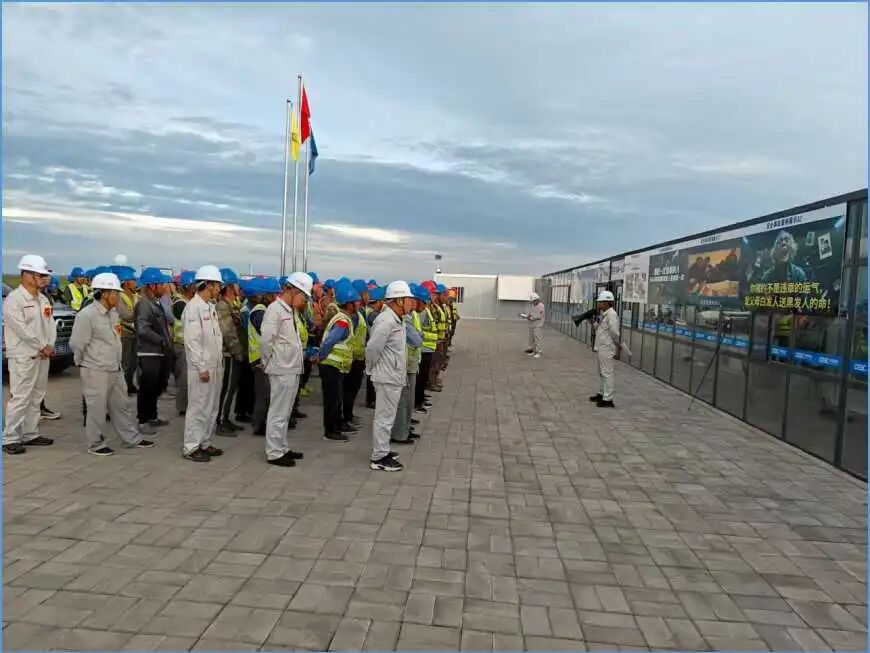

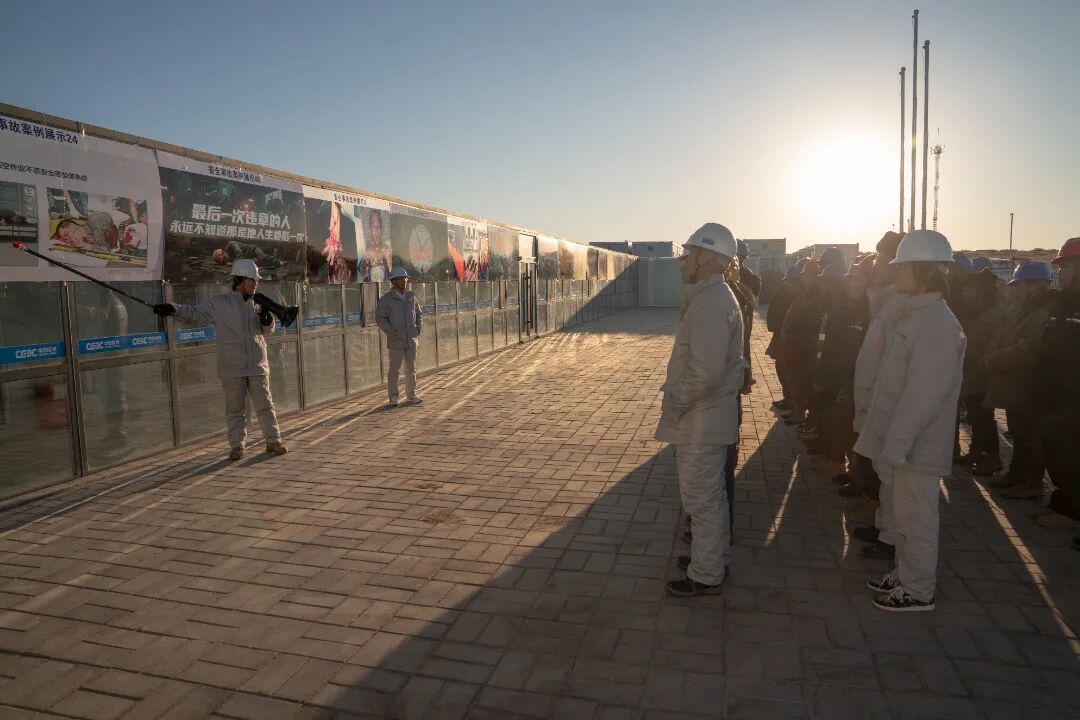

风电建设点多、面广、战线长,安全管理难度极大。项目部始终坚持“安全第一、预防为主、综合治理”的方针,将安全责任扛在肩上、落在实处。管理人员每日深入施工现场各个角落开展巡查,细致排查各类安全隐患,反复叮嘱施工人员做好防护措施,确保安全管控不留死角、不漏盲区。


为从根源上杜绝安全事故,项目部健全完善安全管理制度体系:推行每日早班会制度,每日清晨6点组织全体施工人员召开班会,项目部管理人员全员参会并下沉施工队伍兼任各班班长,常态化开展班前安全警示教育,施工期间从未间断;实施垂直化安全管理,为各施工队伍配备专职安全员,全面负责现场安全文明施工管理,及时监督整改各类问题;建立每周一安全警示大会制度,通过展示巨幅安全事故案例图片、讲解真实事故经过等方式开展震撼式教育,不断强化施工人员安全意识;明确各分包单位以项目经理为第一责任人的安全生产责任制,细化各级人员安全管理职责,健全安全管理组织机构并严格执行。此外,项目部成立安全生产委员会,构建覆盖项目领导班子、各部室负责人、施工队伍、一线作业人员的全链条安全生产责任体系,全员签订安全生产责任书与安全承诺书,将安全责任考评与个人绩效直接挂钩,切实落实“党政同责、一岗双责、齐抓共管、失职追责”要求,织密织牢“横向到边、纵向到底”的安全防护网络。


质量是项目的立身之本

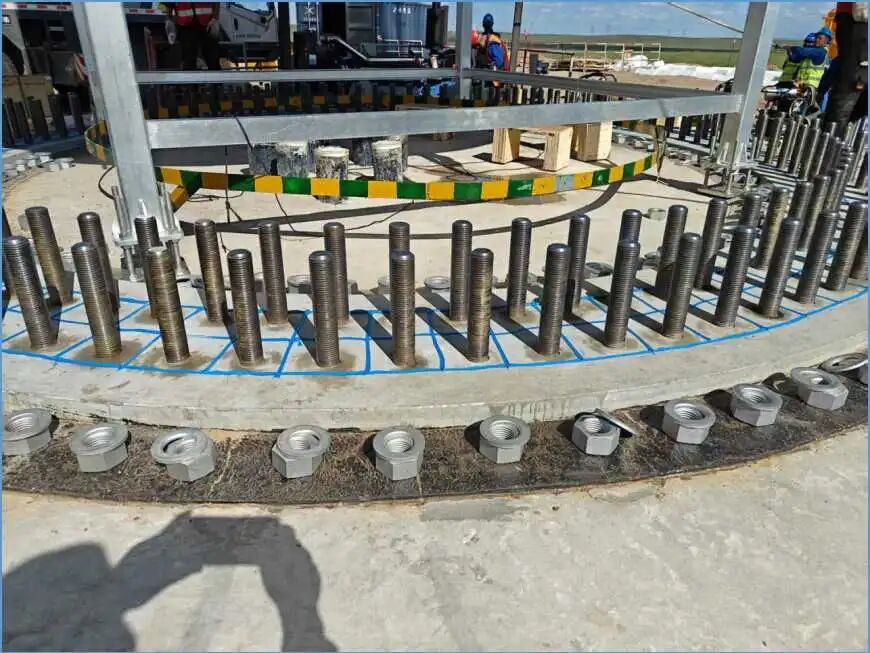

项目部始终坚持高标准、严要求的质量管理理念,严格对照设计图纸和规范标准,对施工全过程进行精准把控。在风机吊装关键阶段,无论是塔筒、机舱吊装,还是叶轮组合拼接,都安排专人全程旁站监督、反复核对参数,哪怕是一个螺栓紧固力矩不达标、吊装钢丝绳存在轻微破损等细微问题,都坚决要求停工整改,直至完全合格后方可复工。

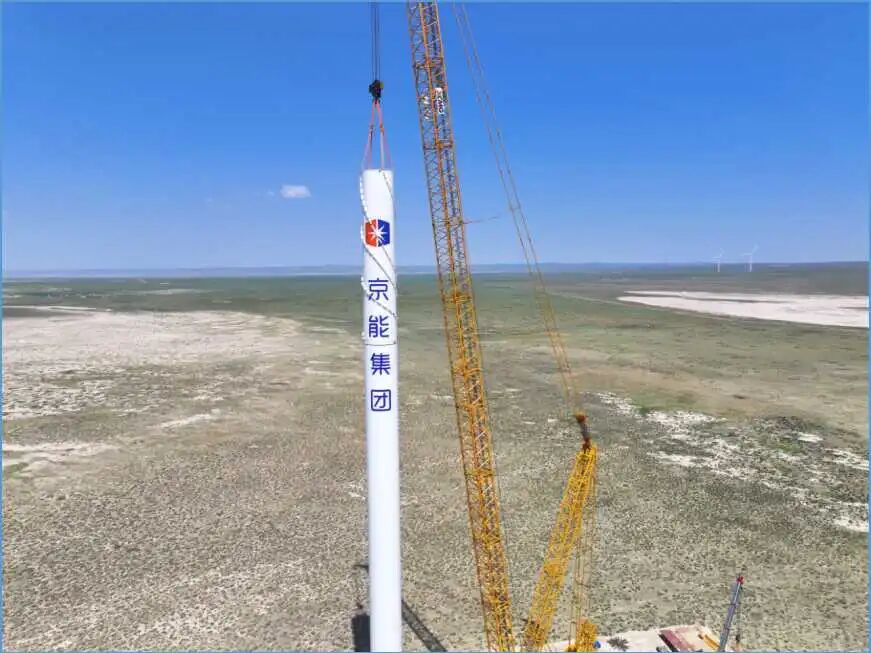

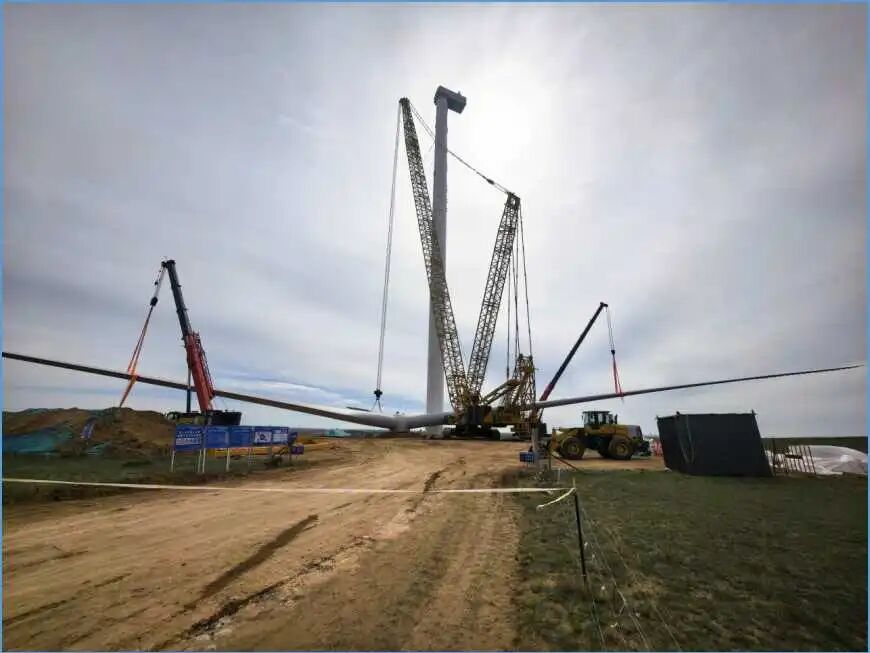

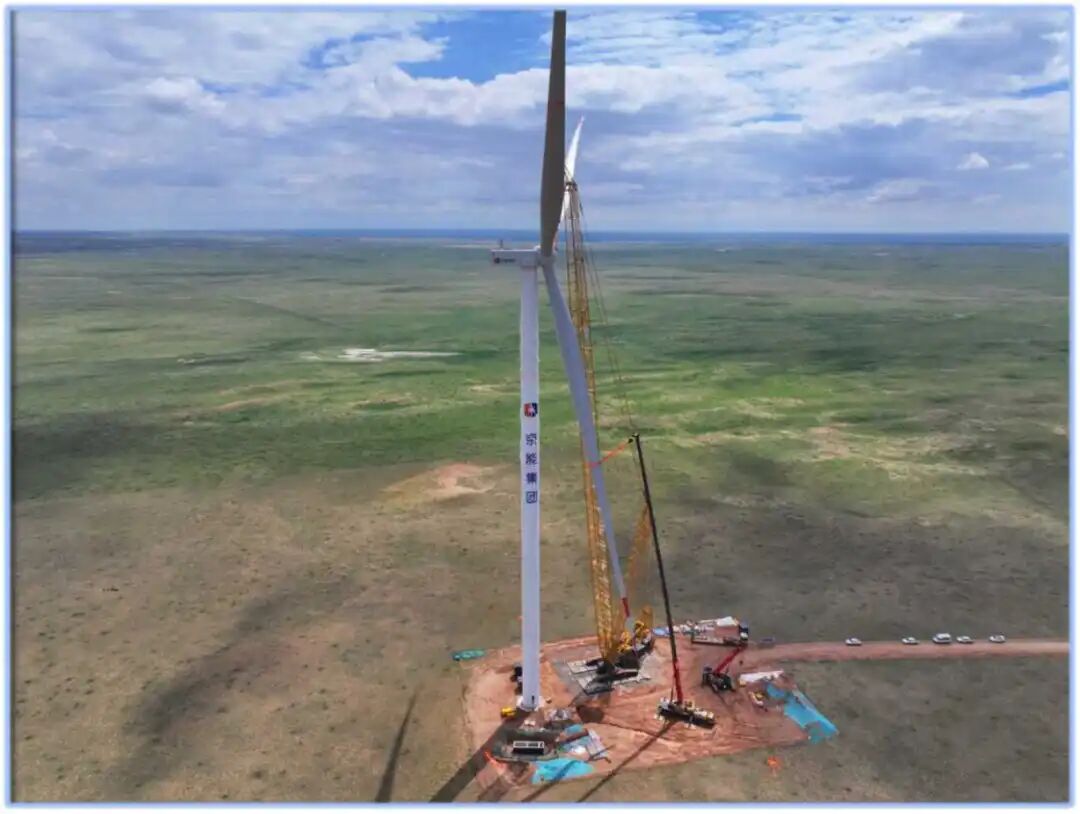

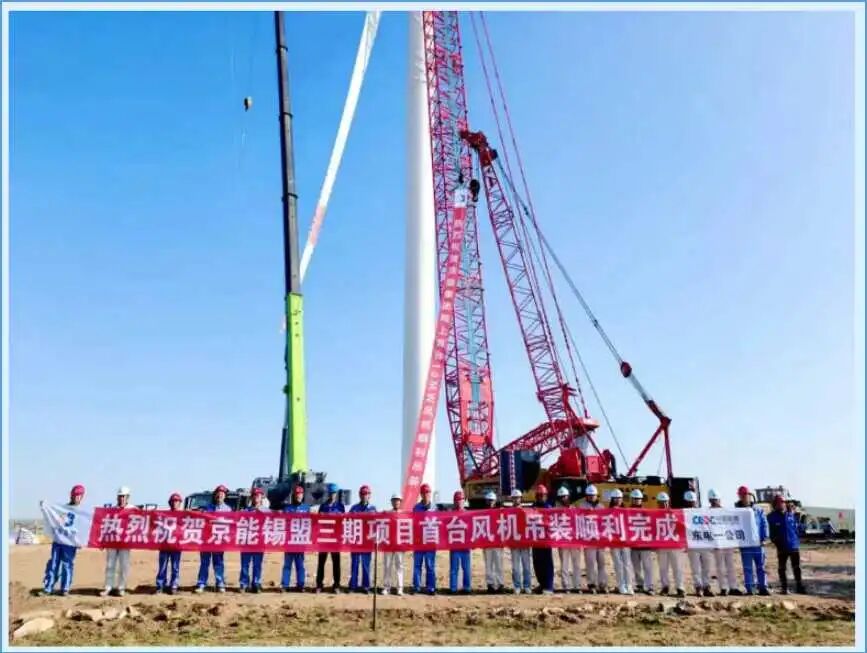

为筑牢质量防线,项目部多措并举强化质量管控:按岗位、分工种开展针对性施工工艺、流程及技术质量交底培训,提升全员质量意识;推行首件工程管理制度和质量通病防治措施,严格执行“三检制”“举牌验收制”及工序交接制度,上一道工序不合格绝不允许进入下一道工序,对关键工序和特殊工序实施重点监控;通过早班会通报质量问题、展示质量亮点照片等方式,督促各施工队伍及时整改不足,有效消除质量通病。在严谨细致的质量管理下,32台风机仅用时4个月就顺利完成吊装,不仅大幅降低了大型机械使用成本,更显著提升了施工效率。





攻坚过程中,项目部以创新驱动破解技术难题、提升效益。在26号风机施工时,因到场设备上下锚盘圆孔不同心,导致多颗锚盘螺栓倾斜,第一段塔筒无法正常就位。项目部立即组织技术骨干召开专题研讨会,多次派技术人员现场核对锚盘及塔筒法兰尺寸,经反复研究校对后,带领施工人员动手调校,历时三天将锚盘螺栓调整至可控范围,确保塔筒顺利就位,保障施工进度不受影响。


成本管控方面,项目部同样展现出精细化管理水平。在集电线路施工前期勘察中,项目管理团队敏锐发现,在满足施工规范要求的前提下,对线路进行取直优化可大幅节约建设成本。为此,项目部积极与设计院沟通变更思路,提供详细的现场勘察数据支撑,最终成功推动集电线路优化调整,不仅节约电缆成本700万元,更使工期提前1个月。


凛冬时节的草原之上,白色风机正迎风不息、持续转动。京能锡盟风电项目自开工建设以来,严守安全与质量底线,实现安全事故、质量事故“双零”目标,圆满达成“当年开工、当年并网”的建设佳绩,在京能集团在建项目中名列前茅,树立起现场管理标杆与质量样板工程的典范。

此次项目的顺利并网,不仅是一项绿色能源工程的竣工投运,更是锡盟地区绿色低碳发展的新起点。东电一公司建设者们以恪尽职守的担当、勇于创新的智慧、甘于奉献的坚守,为草原绿电增添了一份春天的备书,让这片土地在生态保护与经济发展的“双赢”道路上走得更稳更远。
