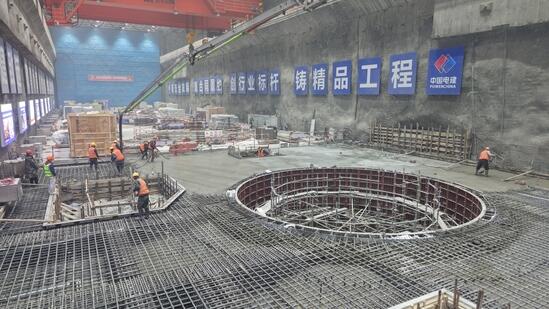

1月27日,河南鲁山抽蓄电站4号机组发电机层混凝土顺利浇筑完成,标志着该电站地下主厂房机组段主体结构全面完成,为后续机电设备安装奠定坚实基础。
该电站主厂房总长度为169.47米,高度为59.95米,共布置4台机组。本次封顶的4号机组长度26.5米、宽度25.2米、发电机层以下高度32.54米,从下到上依次分为排水廊道层、尾水管层、蜗壳层、水轮机层、母线层、发电机层。4台机组段累计浇筑混凝土约36000立方米。
自土建开挖完成工作面陆续移交以来,项目部克服了施工通道受限、多标段交叉作业、设备到货滞后等诸多挑战,历时一年半完成全部结构施工。其中,1号机组结构施工仅用8个月零6天,4号机从蜗壳水压试验到封顶更是缩短至59天,均创行业同类工程最快施工记录。
下一步,项目部将围绕首台机组投产发电目标,全力以赴推进后续工程建设,确保项目高质量履约。
