2月1日
中国能建葛洲坝机电公司承建的
国网新源浙江衢江抽水蓄能电站
2号机转子成功吊装
标志着该机组进入总装攻坚阶段
为投产发电奠定坚实基础

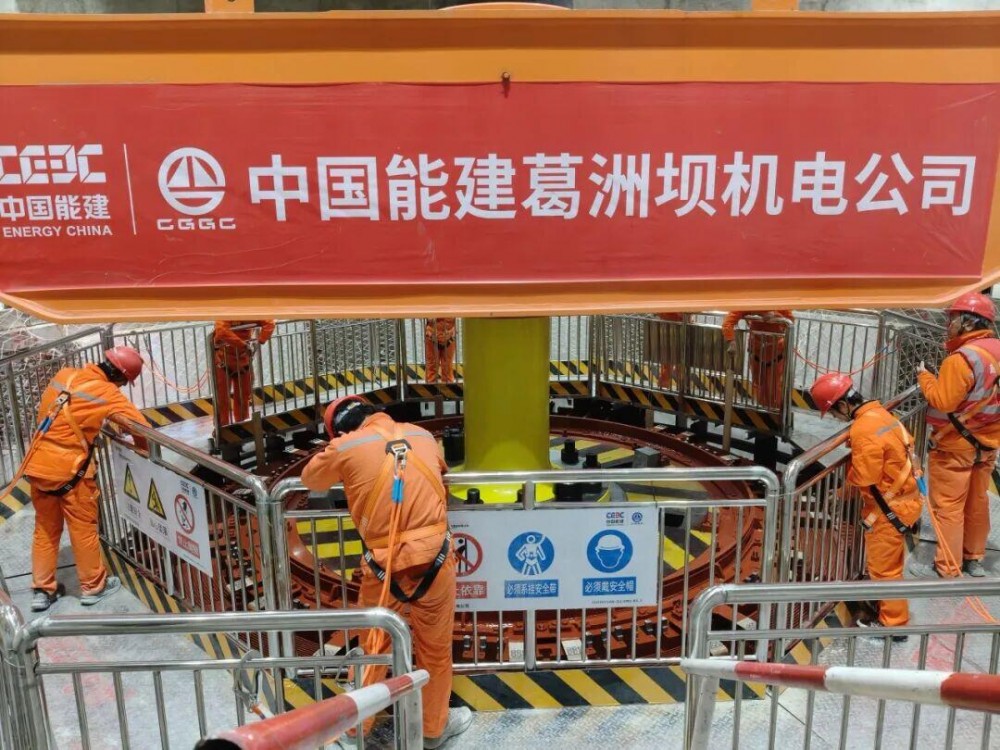

作为机组能量转换的核心部件,转子的设计精度、制造工艺及安装质量直接关乎机组长期安全稳定运行。2号机组转子整体起吊重量约385.6吨,为电站机电设备中起吊重量之最。吊装作业采用两台250吨桥机并车、双车协同抬吊方案。转子在安装间完成组装后,需依次通过绝缘电阻、直流电阻、交流耐压等关键试验检测,各项指标均达标后具备吊装条件。

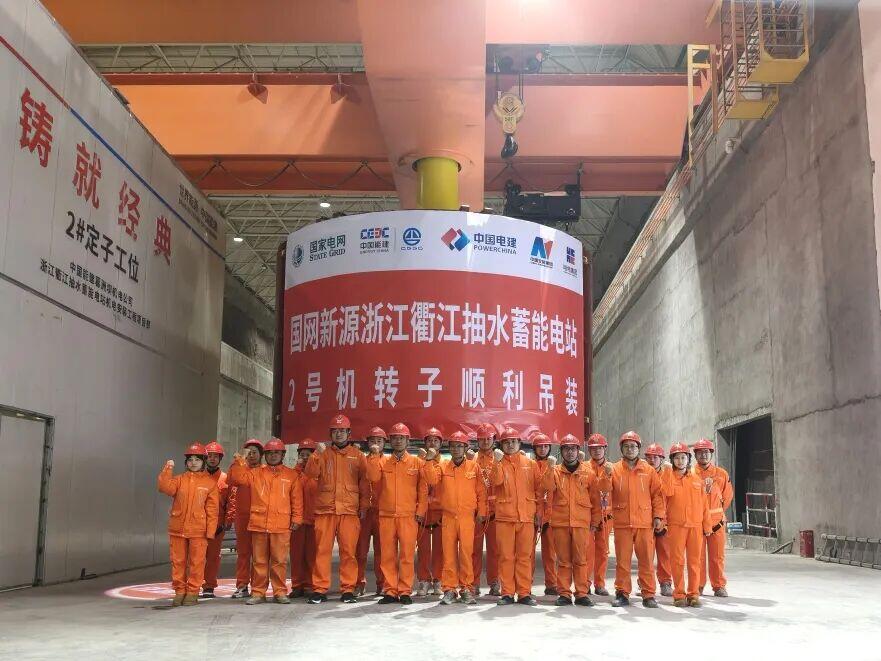

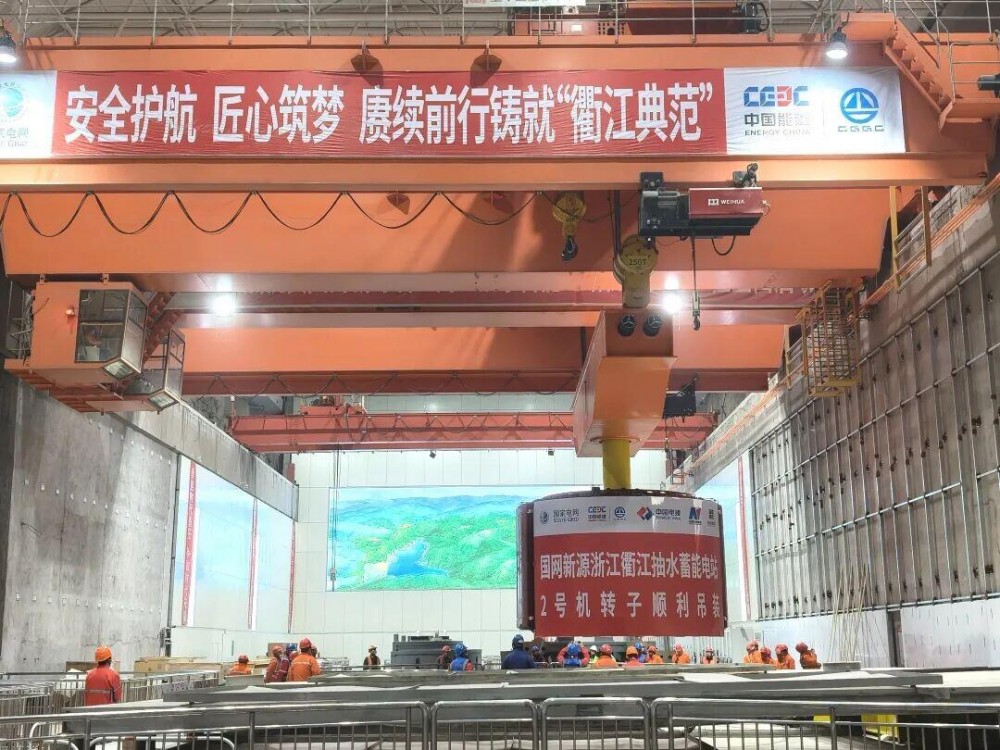

为保障吊装作业顺利推进,项目部提前规划并制定详细吊装方案,明确各岗位人员职责,扎实开展安全与技术交底工作。吊装前,对桥机、吊具、基础支墩等关键设备设施进行全面细致检查,精准规划吊装路线,科学划定安全区域。吊装过程中,严格遵循试吊“三起三落”、正式吊装、中心位置精准调整等规范流程,实时监测转子位置、岩锚梁变形等关键数据,深入开展危险点分析,落实应急准备措施,全方位强化安全管控,最终实现转子平稳精准落位机坑。

浙江衢江抽水蓄能电站是国家“十三五”可再生能源规划及浙江省“千项万亿”重大项目,也是衢州市建市以来单体最大投资工业项目。该电站由上水库、输水系统、地下厂房系统、地面开关站及下水库等建筑物组成,主要承担华东电网的调峰、填谷、调频、调相及紧急事故备用等任务。电站安装有4台30万千瓦可逆式水泵水轮发电机组,总装机容量为120万千瓦。
