在巍峨的祁连山脉中,雪山时隐时现,黑河蜿蜒起伏,见证着甘肃张掖抽水蓄能电站的建设。随着最后一层垫层料碾压完成,张掖抽水蓄能电站上下水库大坝填筑到顶,标志着项目建设取得又一重大阶段性成果。这一成绩的背后,凝聚着张掖监理团队不畏艰难、日夜坚守的奉献与担当。

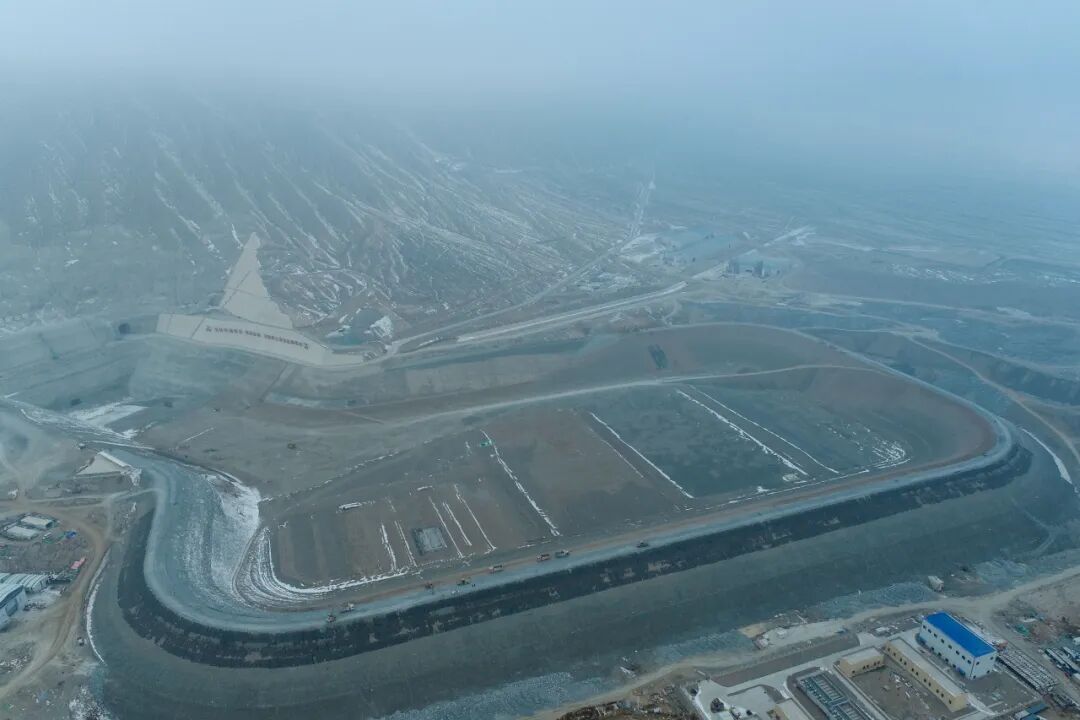

下水库大坝填筑到顶

上水库大坝填筑到顶
面对施工过程中的多重挑战,上海分公司张掖监理部始终以专业精神和责任意识为引领,统筹协调、精准施策,推动各类难题逐一破解。
创新施策破困局:精准破解料源短缺瓶颈

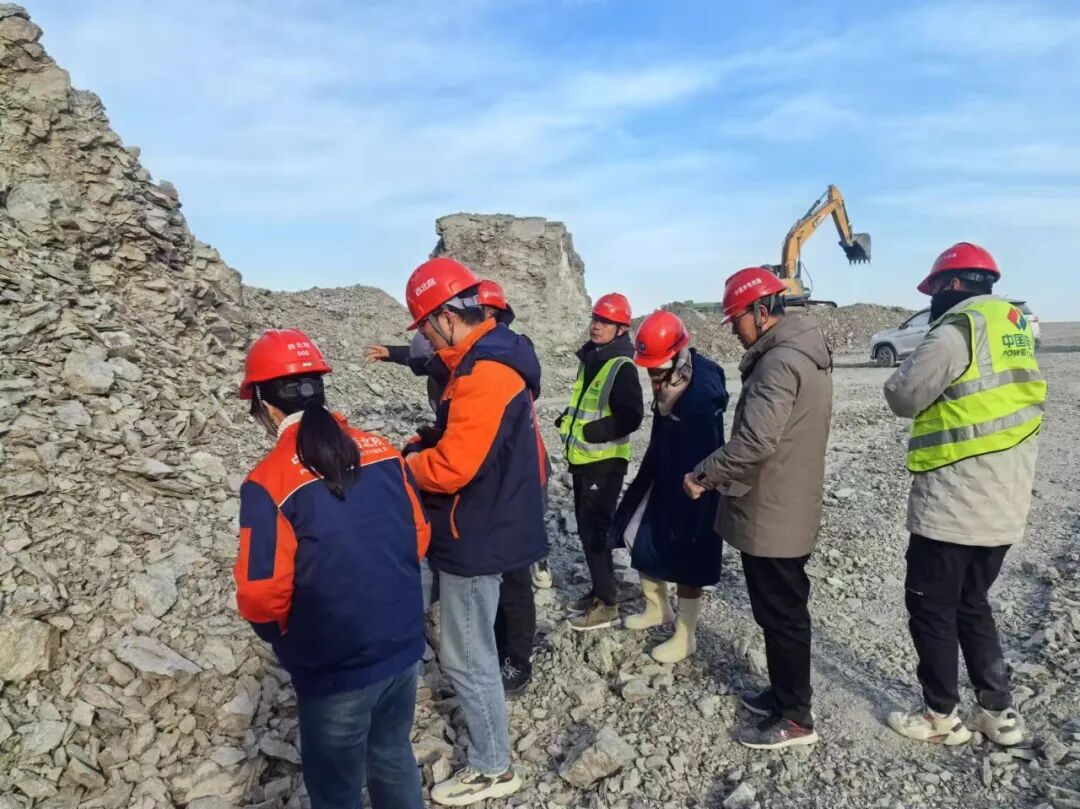

下水库料源鉴定

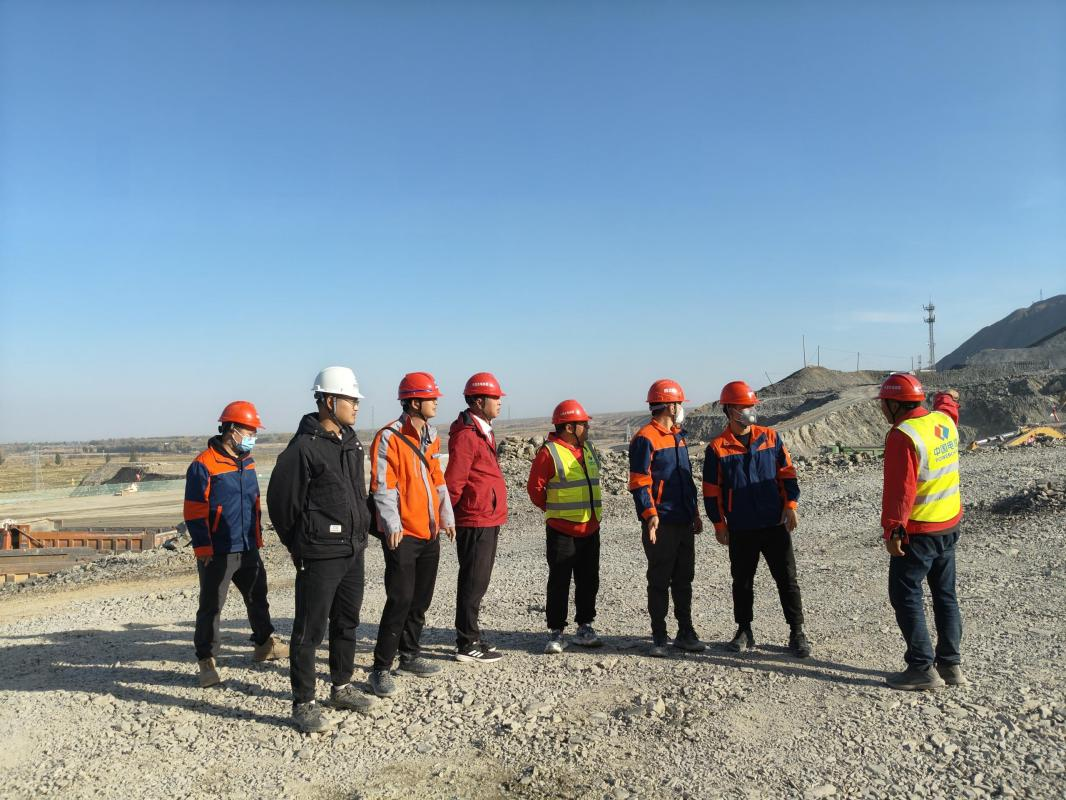

在下水库填筑过程中,面对露天爆破开挖料强度不均的挑战,监理部严格按照“一炮一鉴定”原则,组织四方联合鉴定,督促做好料源分类管控,从源头严把质量关。
动态统筹解难题:应对填筑方量激增挑战

下水库大坝填筑坝面形象

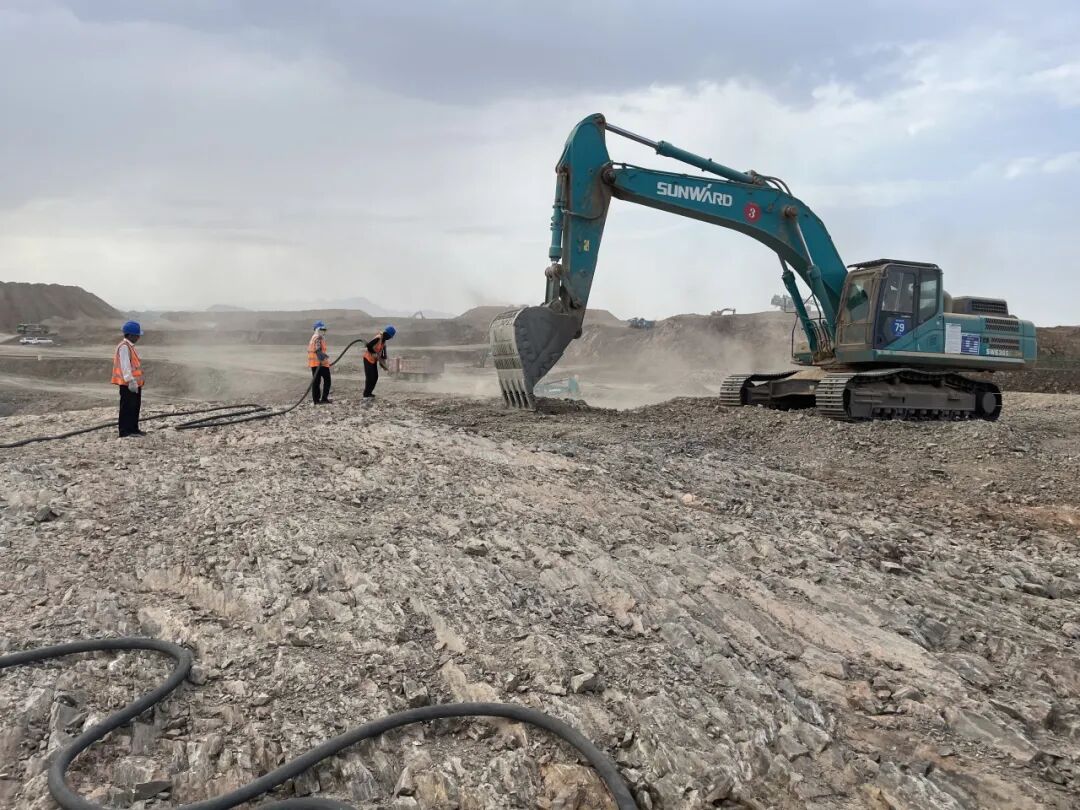

下水库填筑中,在料源本就紧缺的情况下,填筑总量较原设计量增加,监理部组织各方深入现场实地勘察,系统盘查地下洞室洞挖料、坝后压坡体堆存料及进出水口可利用料等资源,协助建设单位动态优化料源调配方案,全力保障填筑作业连续推进。
精细管控保质量:攻克坝基高差施工难题


在上水库填筑中,坝基凹凸不平,影响摊铺均匀性与碾压质量管控难度,监理部协助施工单位优化填筑方案、捋顺填筑工序,加强现场旁站,通过分区分层精细控制,确保大坝填筑质量。
主动协调畅链路:化解交叉施工工序干扰

上水库大坝填筑期间,受相关因素影响,垫层料填筑受到制约。监理部主动协调,督促加大资源配置,加快廊道施工进度,有效减少库周廊道施工进度滞后对大坝填筑干扰,确保关键线路进度受控。
寒冬坚守显担当:打赢严寒冬季攻坚硬仗
为保障关键节点如期完成,监理部增派党员加强值守,实行夜间轮班制度。在海拔2300米、气温低至零下20℃的严寒环境中,监理人员坚守岗位,持续加强过程管控,严守质量安全底线,保障了低温条件下施工质量的稳定可控。

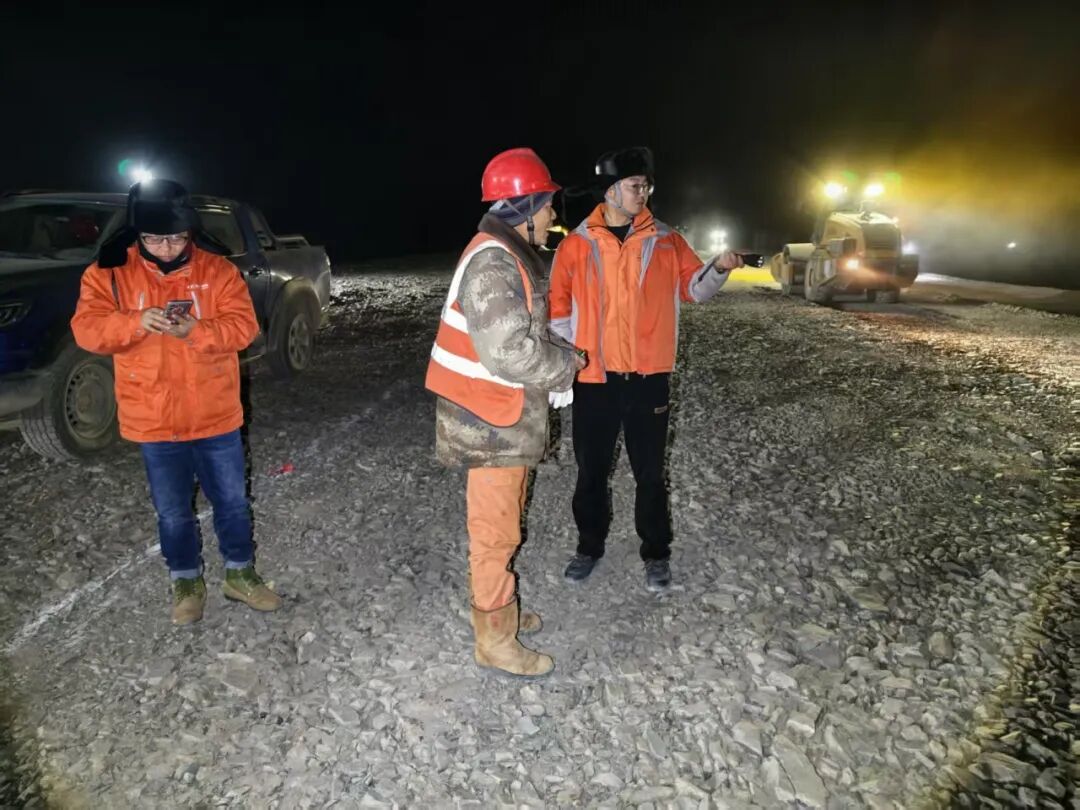

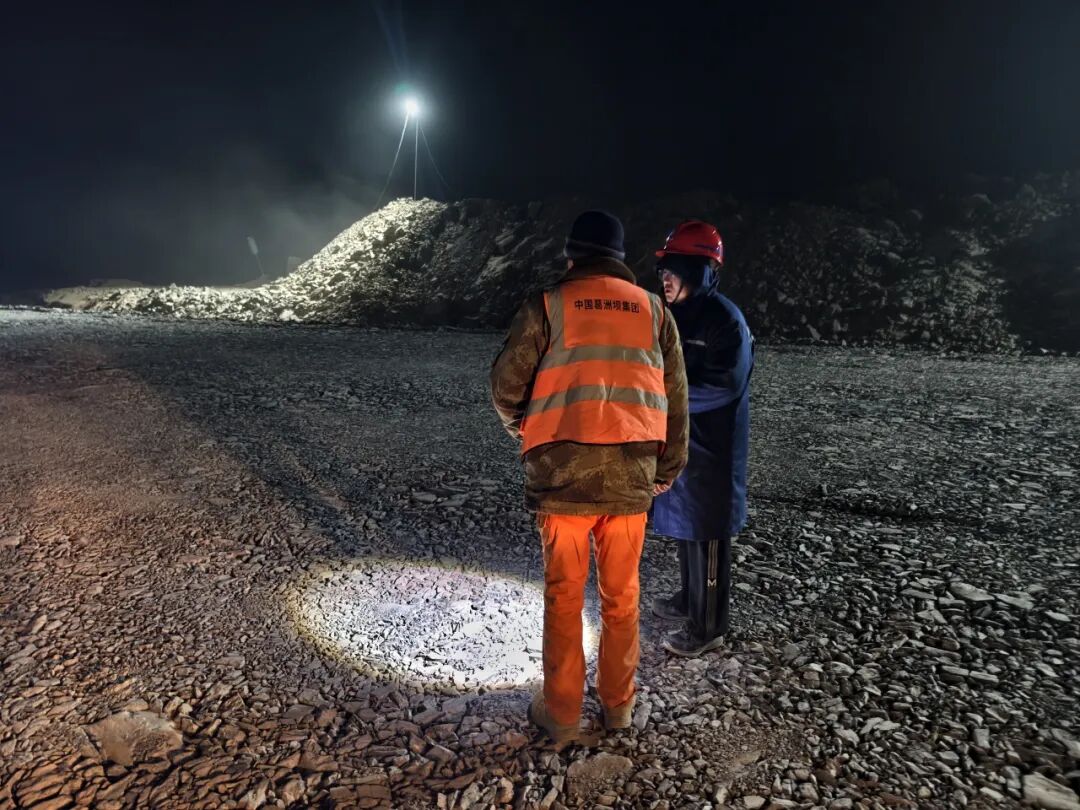

夜间填筑作业面检查
从晨光微露到夜幕低垂,从料源鉴定到碾压控制,张掖监理部始终以“坚守一线、严格把关”践行责任,以“科学统筹、协同攻坚”推动建设。上下库大坝填筑到顶,不仅是一项工程的里程碑,更是这支监理队伍实干担当与团队力量的生动写照。
下一步,监理部将继续保持严谨务实、奋勇争先的姿态,全力投入沥青混凝土面板施工等后续工作,为打造安全优质、绿色高效的抽水蓄能工程持续贡献专业力量。
