世界最大规模海上换流站顺利通过码头带电试验

日期:2026-02-06    来源:三峡小微

国际新能源网

2026
02/06
21:28
文章二维码

手机扫码看资讯

1月30日,世界最大规模海上换流站——三峡阳江青洲五、七期海上换流站项目在江苏南通顺利完成码头带电试验,标志着该海上换流站建造基本完成,具备发运条件。

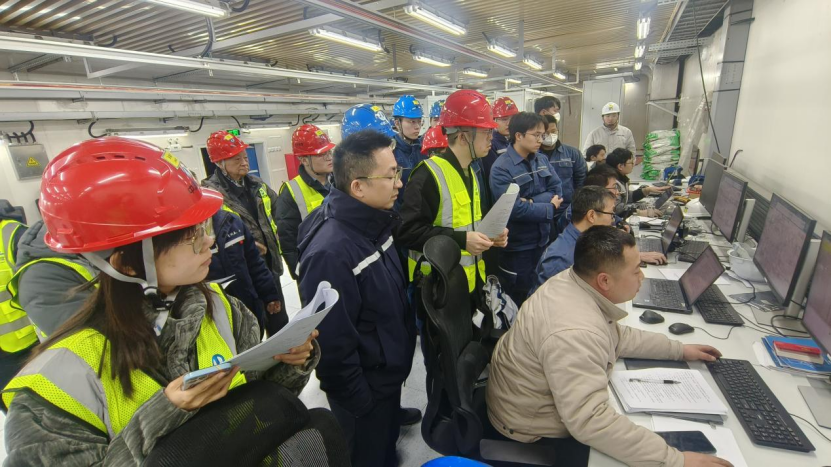

▲ 青洲五、七期海上换流站项目自启动以来,先后完成结构建造、设备安装、调试、码头带电试验等流程。图为码头带电试验现场。

据了解,由三峡集团所属三峡能源投资建设的阳江青洲五、六、七期海上风电项目装机容量300万千瓦,创造了六项“世界之最”:世界最大输送容量海上风电项目、世界最高电压等级海上风电柔性直流送出项目、世界首个集约化海上风电柔性直流送出项目、世界首个交直流混合送出海上风电项目、世界首个±500kV直流海缆应用项目、世界最大规模海上换流站。

该海上风电项目位于广东省阳江市阳西县上洋镇和沙扒镇南侧海域,其中,青洲五期、七期项目共同建设一座±500kV海上换流站。

▲ 阳江青洲五、七期海上换流站效果图

该海上换流站在江苏南通建造,建造完成后将通过半潜船运输至广东阳江海域进行浮托安装。海上换流站建造规模庞大,是一座8层钢结构平台,平台尺寸约为82.5米×85.5米×44米,总重量近28000吨。共分为107个分段进行外场搭载,陆地建造工期约18个月。
