江西赣县抽水蓄能电站下水库排导洞顺利贯通

日期:2026-02-26    来源:水电五局一公司  作者:曾辉中

国际新能源网

2026
02/26
13:53
文章二维码

手机扫码看资讯

关键词: 水电五局 抽水蓄能电站 电站工程

2月13日,由水电五局承建的江西赣县抽水蓄能电站下水库排导洞顺利贯通,为后续大坝截流工程奠定了坚实基础。

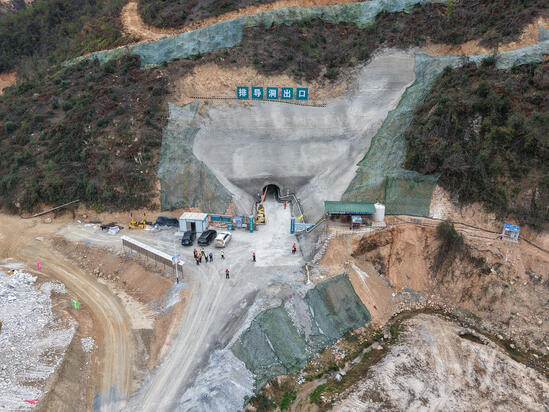

赣县抽水蓄能电站排导洞布置在下水库1、2号围堰间的山梁内,全长184.85米。该洞主要功能是将陂古坑沟来水引入龙步庵沟后排放至大坝下游,是下水库截流前的关键导流设施。

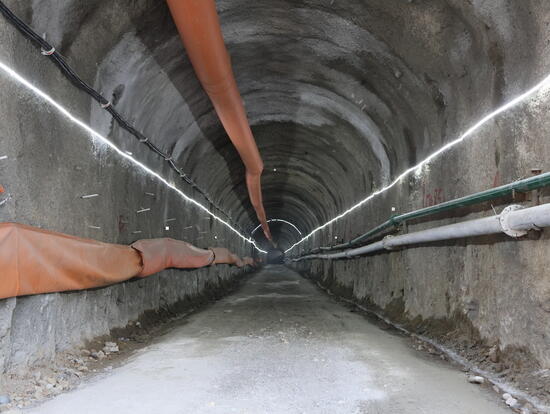

施工过程中,面对复杂地质条件的严峻挑战,项目部坚持技术引领、方案先行。洞身段Ⅴ类围岩占比超60%,岩体破碎、自稳能力差,针对此类围岩,项目部创新采用“钢筋拱肋”代替传统钢拱架进行初期支护。通过工厂化定轧、冷弯成型,配合系统锚杆及锁脚锚杆共同受力,在确保支护刚度的同时,显著提升了立架效率,有效解决了小断面洞室机械作业空间受限、型钢拱架安装耗时长等难题。同时,项目部严格执行“短进尺、弱爆破、强支护、勤监测”原则,动态优化爆破参数,实现了开挖半孔率与施工安全“双达标”,单元工程一次验收合格率达100%。

下水库排导洞的顺利贯通,是项目团队坚持精细化管理,向管理要效益,靠实干出成绩的生动体现。下一步,赣县项目将继续锚定节点目标,高效安排施工,以高质量履约为电站主体工程建设注入强劲动能。
