105天建设周期
大唐定边50兆瓦复合光伏
发电项目全容量并网
以“当年开工、当年投产”的速度
刷新集团公司新能源项目建设纪录
该项目位于陕西省榆林市定边县、毛乌素沙漠南缘,这里太阳能资源丰富,为光伏电站建设提供了得天独厚的自然条件。作为陕西省保障性并网项目及集团公司保并网重点项目,其自启动便备受关注。
时间紧、任务重,建设进度快且设备要货周期紧,是该项目面临的突出挑战。建设过程中,参建人员针对技术难题深入研究、反复论证,持续优化施工方案,相关部门紧密配合、凝聚合力,共同推动项目建设有序推进。
项目建成投产后
每年可提供“绿电”
约8950.97万千瓦时
节约标煤2.73万吨
减少二氧化碳排放7.44万吨

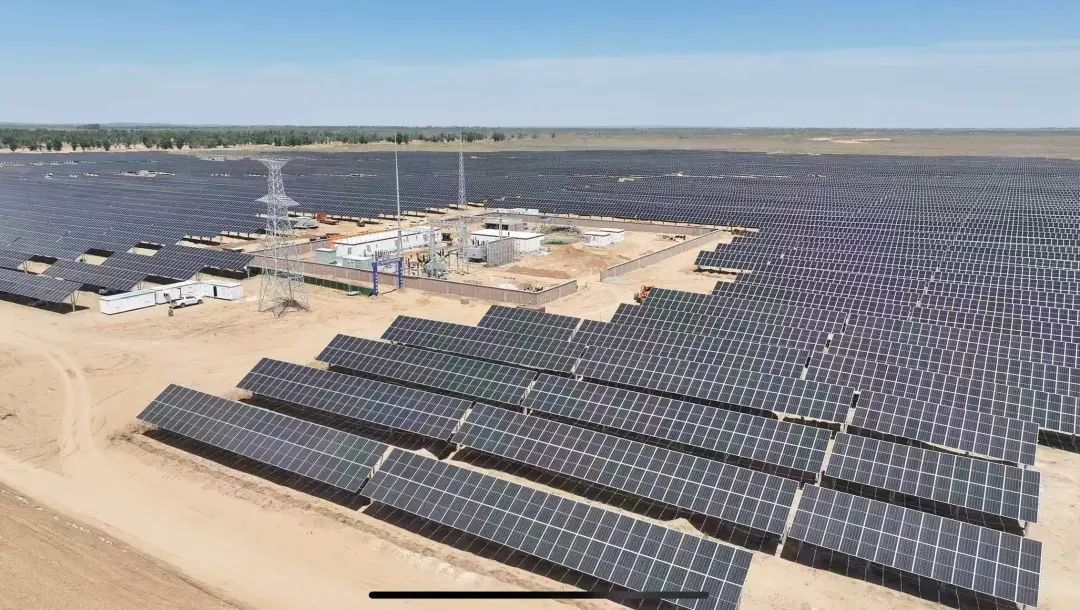

陕北定边的戈壁滩上,1443亩深蓝色光伏板如海洋般铺展,在阳光下折射出金属光泽。从2025年春寒料峭的开工令,到盛夏时节的并网发电,建设者们在海拔1400米的荒漠中,用钢铁意志与科学管理浇筑出一座“绿色丰碑”,让105天“大唐速度”在新能源领域熠熠生辉。
