世界在建海拔最高风电机组吊装成功

日期:2025-07-31    来源:中国电建昆明院

国际新能源网

2025
07/31
14:21
文章二维码

手机扫码看资讯

关键词: 中国电建 风电项目 风机吊装

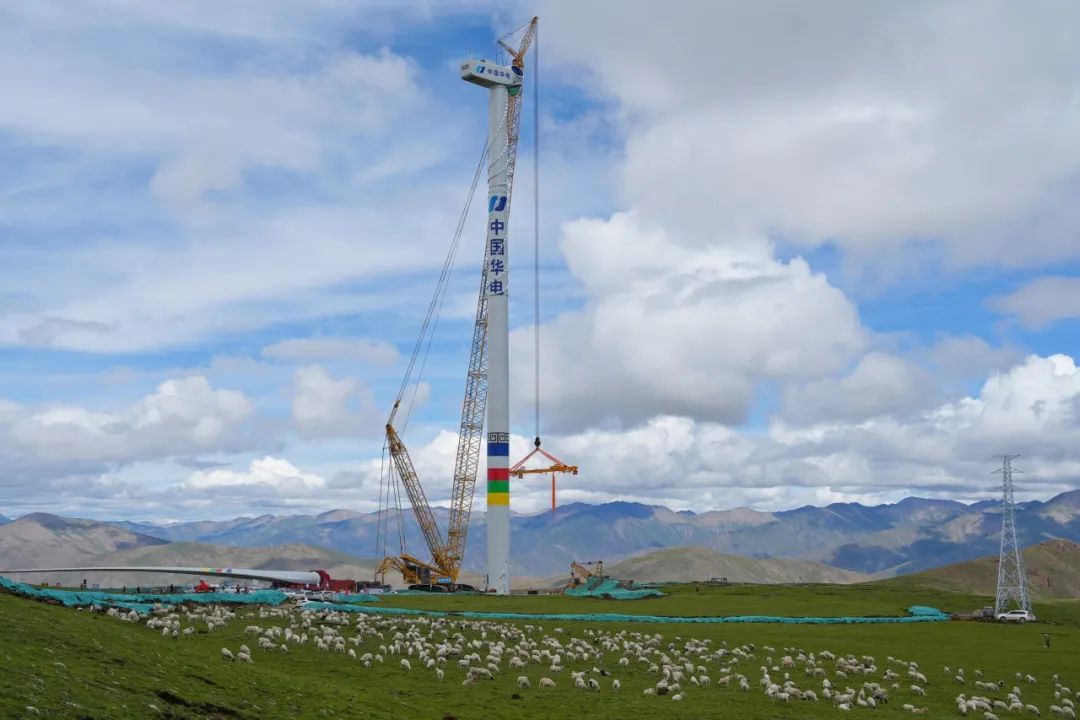

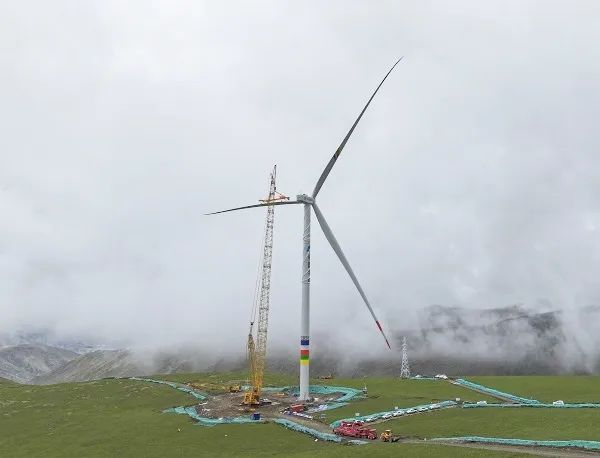

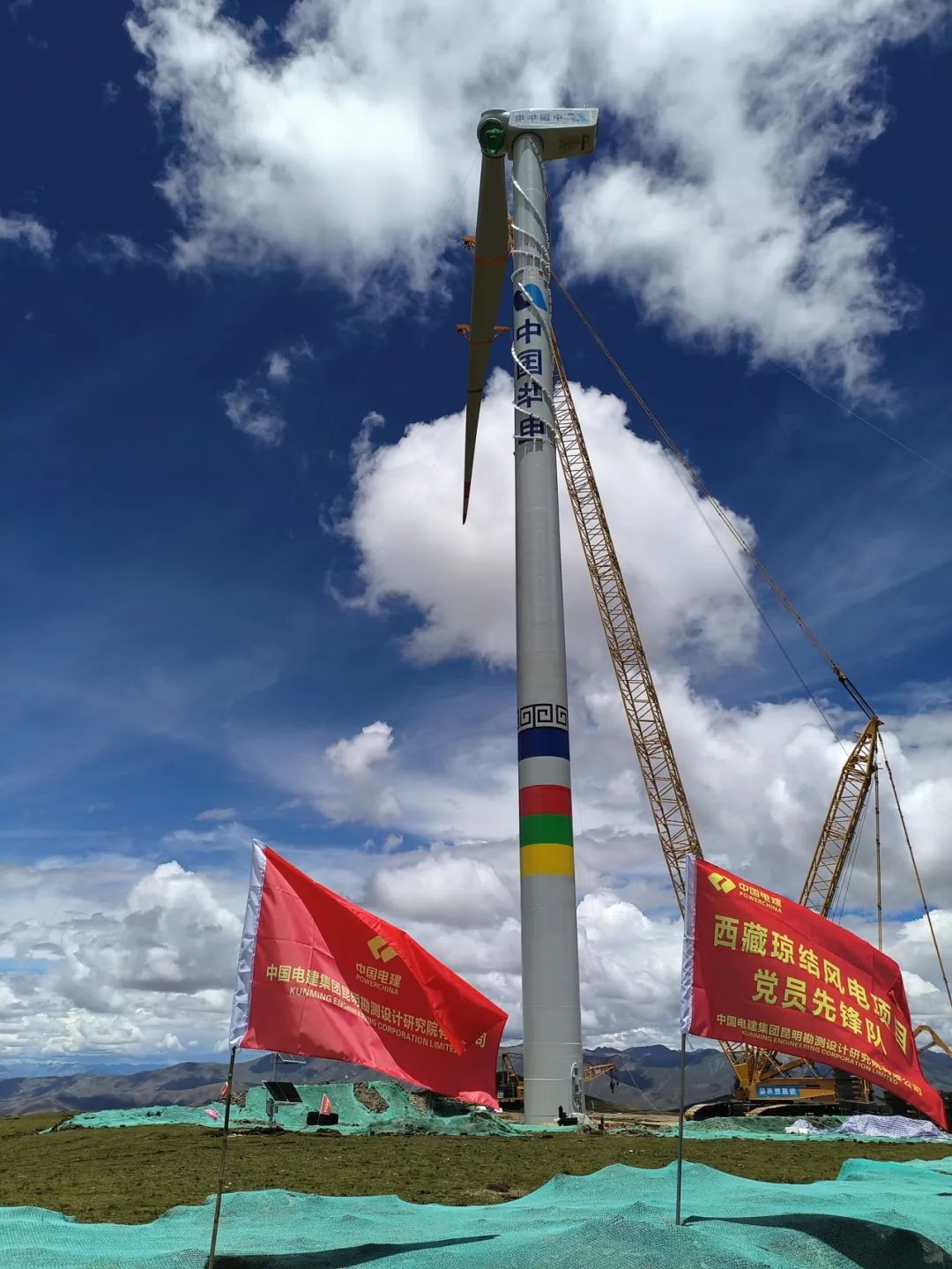

7月27日,由中国电建昆明院承建的世界海拔最高风电场——西藏华电山南琼结60兆瓦风电项目首台风机吊装成功!

西藏华电山南琼结60兆瓦风电项目

7月27日上午,在中国电建昆明院承建的西藏华电山南琼结60兆瓦风电项目,12号机组最后一支叶片嵌入轮毂,标志着世界在建海拔最高风电场首台机组完成吊装。


该项目位于西藏自治区山南市琼结县,平均海拔5228米,最高风机点位海拔5370米,安装11台5兆瓦风机和1台6.25兆瓦风机,计划于2025年10月底投产。投产后,平均每年生产1.63亿千瓦时清洁电能,可满足12万户居民家庭用电;相当于每年节约4.55万吨标准煤,折合每年减排二氧化碳12.87万吨。

作为世界在建海拔最高的风电项目,施工区含氧量仅为平原地区57%、昼夜温差超20度、风力最大达9级以上。场内道路爬升高度1670米,单次运输时间3.5小时,大型设备运输与安装难度极大。昆明院项目团队克服了种种严峻挑战,采用“分段吊装、模块化运输、精密协同”的大型设备组合方案,首次在5300米海拔应用单叶片吊装工法,相较于叶轮整体吊装节省约66%的场地,有效作业风速上限提升至10米/秒,拉长了宝贵的施工窗口期,大大提高施工适应性和效率,展现了独特的管理能力和技术水平优势,得到了项目业主的高度评价。

首台风机吊装的完成,标志着该项目建设取得重大进展,为超高海拔、复杂地形风电项目建设积累了经验;同时,也意味着该项目正式进入设备安装攻坚阶段,项目团队将继续保持优良作风,确保项目安全优质按期投产,持续带动群众就业增收,为保护高原生态环境,促进地方经济社会发展作出积极贡献。

返回 国际新能源网 首页

新能源资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
