2月12日,中国能建安徽电建二公司EPC总承包的首台(套)混塔风电示范项目—陕西横山100兆瓦风电项目首台风机并网发电,标志着公司在超高混塔风电施工领域实现里程碑式跨越。
鏖战黄土沟壑 打通施工命脉
项目位于陕西榆林毛乌素沙地南缘,总装机总容量100兆瓦,共安装16台单机容量6.25兆瓦风力发电机组,配套新建4回35千伏集电线路。场址地处典型黄土高原地貌,梁峁起伏、沟壑纵横,加之湿陷性黄土地质,施工条件极为艰巨。
面对湿陷性黄土、地势起伏大、沟壑密集、运输距离长等多重困难,项目团队以“逢山开路、遇水架桥”的韧劲迎难而上,将困难转化为攻坚动力。通过联合业主、施工班组构建“紧密协作、高效联动”机制,率先完成55公里山路的修扩建,为后续施工打通交通命脉;同时,建立全流程精细化管控体系,从主吊选型、资源协调、方案审批、技术交底到组织施工,层层把关、责任到人,为项目高效推进奠定基础。
穿越千沟万壑 护航大件安抵
超大件设备运输是项目面临的首道难关。针对“千沟万壑”的复杂地形,项目部专门成立“运输攻坚队”,实施24小时轮流值守,随时应对阻工、边坡溜塌等突发情况。团队结合地形,量身定制专项运输方案,调配多台工装车与装载机,沿拓宽加固后的盘山道路分段转运;在浮土厚重、陡坡险路区段,采取机械清土、牵引辅助、加装防滑链等防护举措,并通过铺设钢板分散压力,有效防范路基沉降,确保大件设备安全无损运抵现场。
精工匠造毫厘 筑就百米高塔
此次并网的混塔风机采用先进的超高混合塔筒结构,由129.3米混凝土塔筒与28.2米钢塔筒组成,机舱高度达160米,叶轮直径220米。

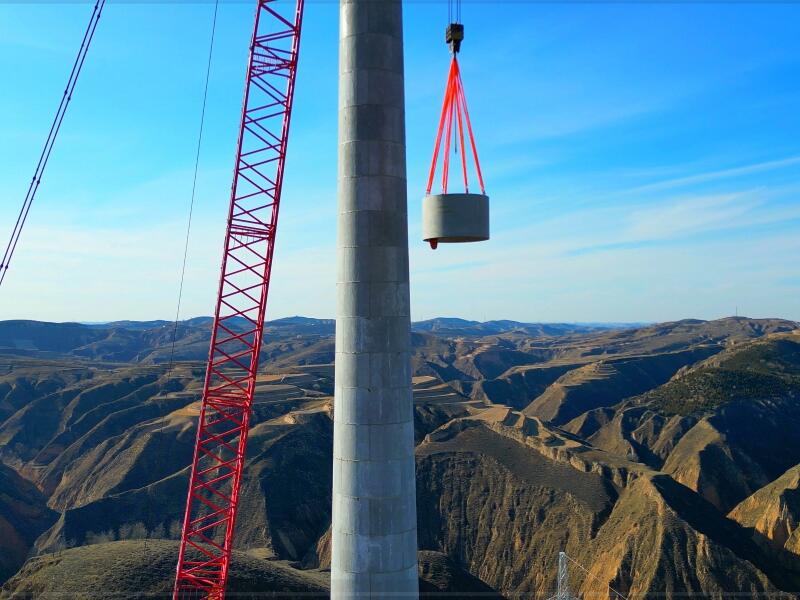

单台混塔需将42环混凝土塔筒段精准拼装,对接精度要求极高。项目部严格执行“方案审批、安全交底、作业许可、过程监护”标准化流程,通过保温房存储拼接胶、热风机升温混凝土环片、激光垂准仪实时校准等多重技术保障,最终实现42环混凝土塔筒“零偏差”拼装,单台混塔吊装工期控制在7天左右,拼装误差等关键指标均优于行业标准,高质量完成超高混塔施工。

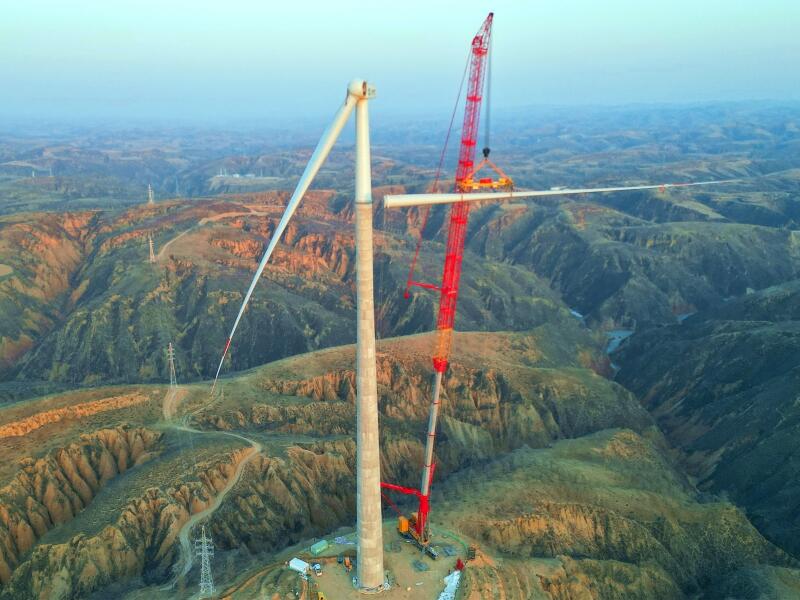

风机吊装是项目的关键环节,项目部坚持“一机一案”专项施工方案,通过预先推演完善方案,建立主吊安全小组负责制,每台风机配备专项监管小组,实行“旁站监督+动态巡查”双控机制,全面压实安全责任。吊装过程中,依托高精度气象预警系统与阶梯式吊装工艺,采用3000吨与300吨汽车吊协同作业,实现百米高空叶片毫米级精准对接,彰显过硬的施工技术与管控能力。

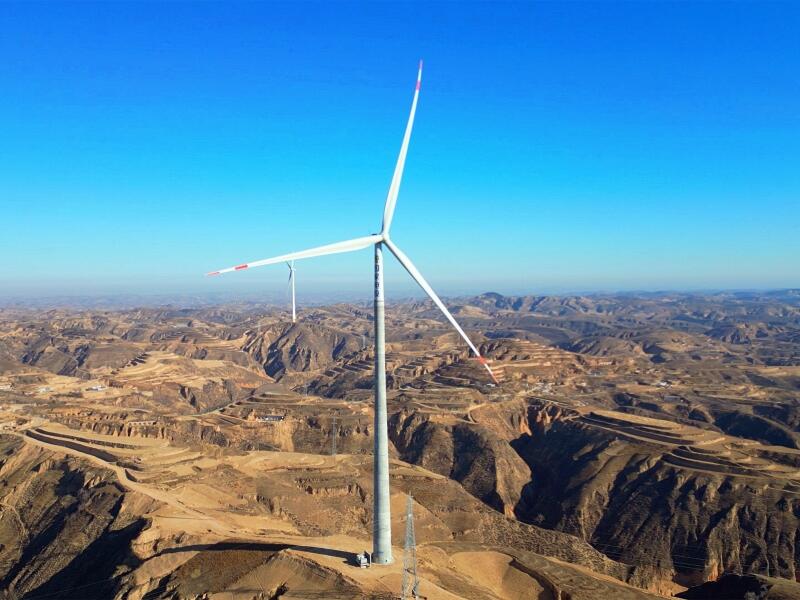

陕西横山风电项目首台混塔风机成功并网,是公司在超高混塔风电建设领域的重要突破,为后续同类工程积累了宝贵经验。项目建成后,年发电量约2.49亿千瓦时,不仅可优化区域电源结构,还将为陕西新能源产业高质量发展、生态环境改善注入绿色动力。
