山西灵石100兆瓦光储项目顺利完成阶段性并网发电

日期:2025-11-04    来源:中国能建安徽电建二公司  作者:柴盼盼

国际新能源网

2025
11/04
16:53
文章二维码

手机扫码看资讯

关键词: 光储项目 储能电站 光伏电站

10月30日,山西灵石采煤沉陷区100兆瓦光储项目顺利完成阶段性并网发电,此次并网13兆瓦,累计并网36.5兆瓦。

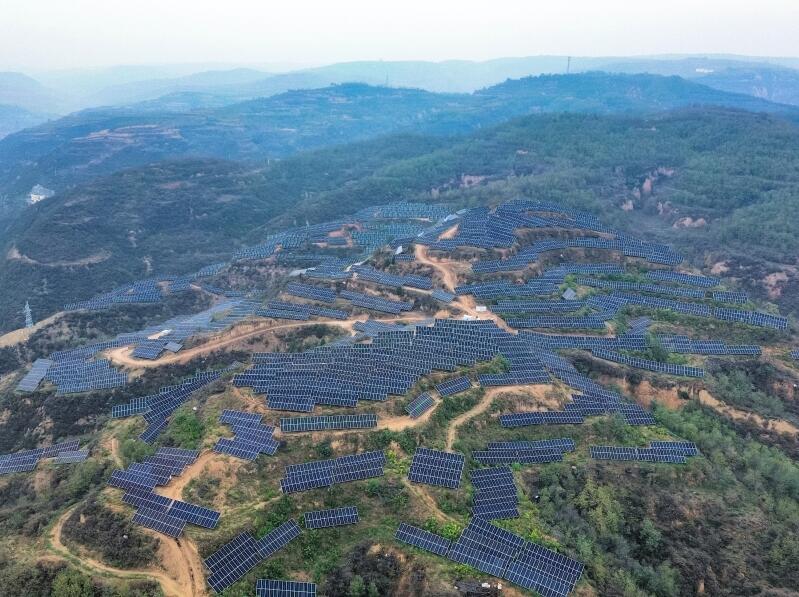

项目位于山西省晋中市灵石县,装机容量为100兆瓦,配套建设47公里集电线路。项目位于山地,地形复杂、沟壑纵横,可用场地狭小且分散,项目部采用无人机航测等技术,根据每一块坡地的具体情况进行个性化设计,“量体裁衣”般布置光伏阵列。针对道路不通,运输不便,项目部新修扩建道路24公里,陡峭区域依靠无人机和人力运输。

10月,晋中阴雨连绵,给户外施工和设备运输带来了极大不便,项目部科学组织、动态调整施工计划,抓住一切有利天气时机,见缝插针般组织施工。道路铺设防滑材料,及时清理表面淤泥,施工现场分区域固定组件材料,并安排专人检查,确保安全施工,稳步推进工程进度。

并网前,管理人员积极配合厂家进行并网前的检查和调试,发现问题及时整改,目前项目已顺利完成管桩1935根、灌注桩40150根,支架安装3600组,组件安装2786组,集电线路并网17.192公里。
