丰收时节,黑土大地硕果盈枝。佳热电厂汤原一期200MW风电项目作为华电能源践行“双碳”战略、助力东北老工业基地绿色转型的重点工程,自2025年9月启动以来,始终以政治建设为引领,锚定年度目标攻坚克难,截至11月末,仅用两月时间完成16个点位桩基础施工,超额完成年度计划8个点位的目标,累计浇筑灌注桩720根,道路施工达4.91公里,为项目如期并网发电筑牢坚实根基,以实干实绩彰显国企担当。
提高政治站位 锚定战略方向

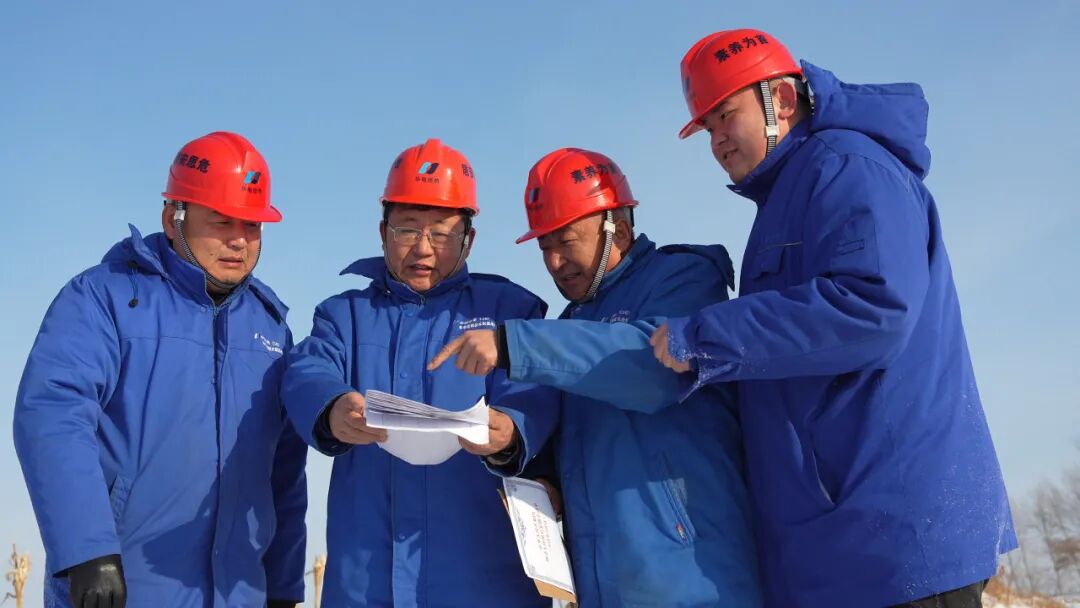

该项目是佳热电厂落实华电能源绿色低碳发展战略、助力黑龙江省东部地区能源结构优化的关键举措,承载着推动地方绿色经济发展、赋能乡村振兴的重要使命。佳热电厂始终将项目建设作为践行“两个维护”的具体行动,强化统筹协调,成立由党员骨干牵头的攻坚领导小组,建立“日调度、周研判、月总结”工作机制,将政治责任转化为施工动能,确保项目建设与上级战略部署同频共振。

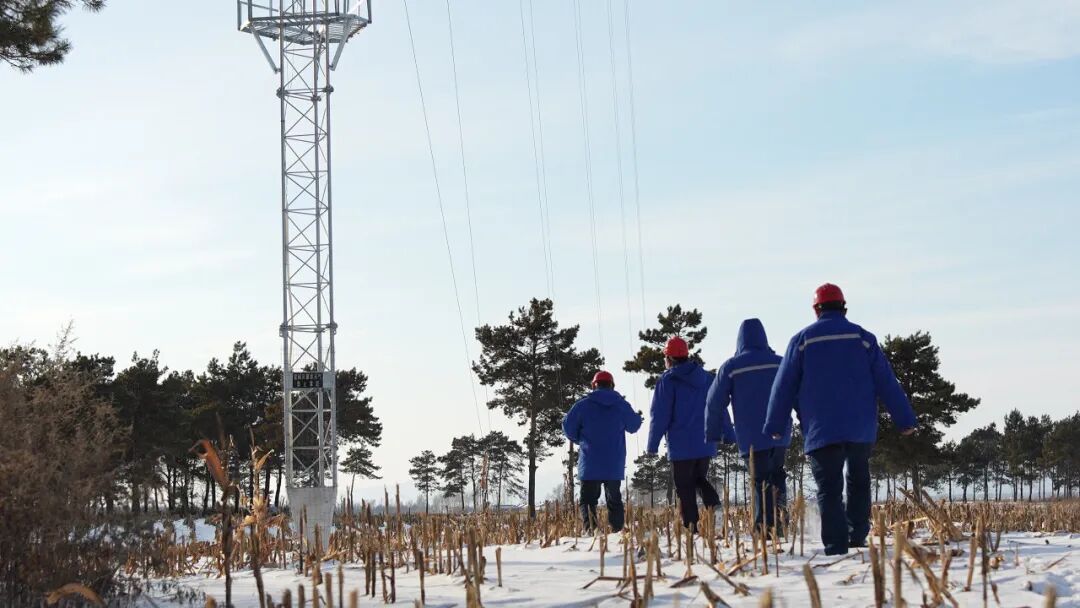

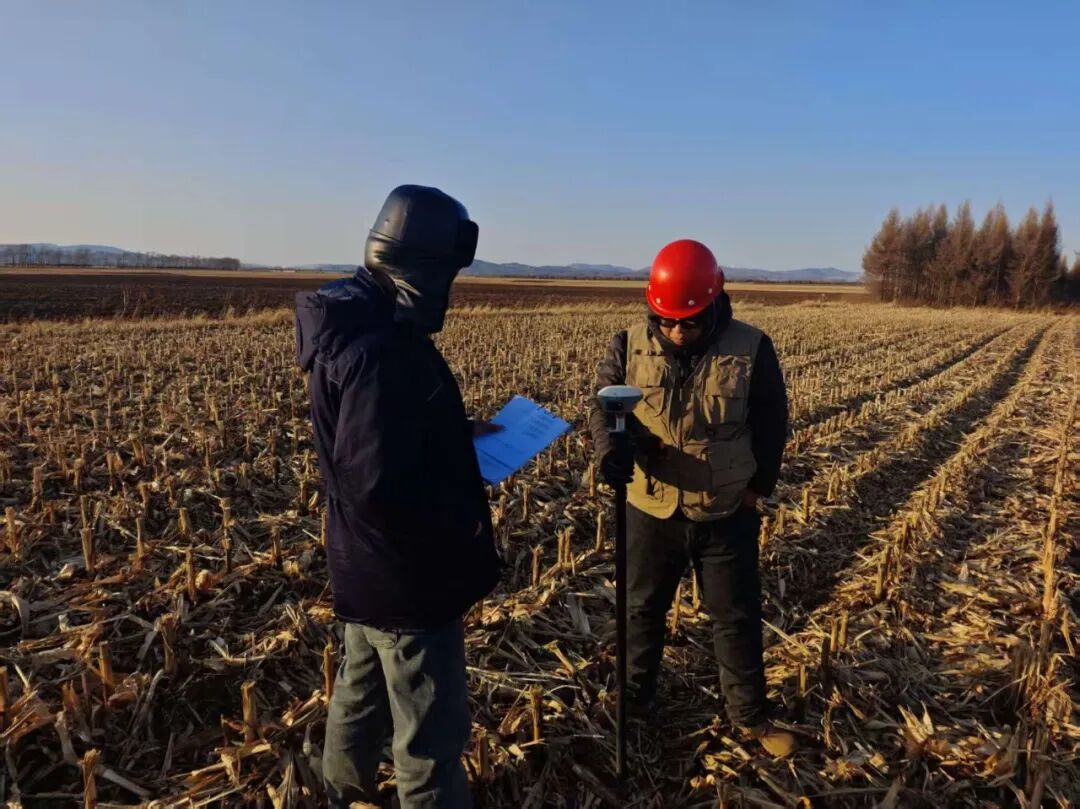

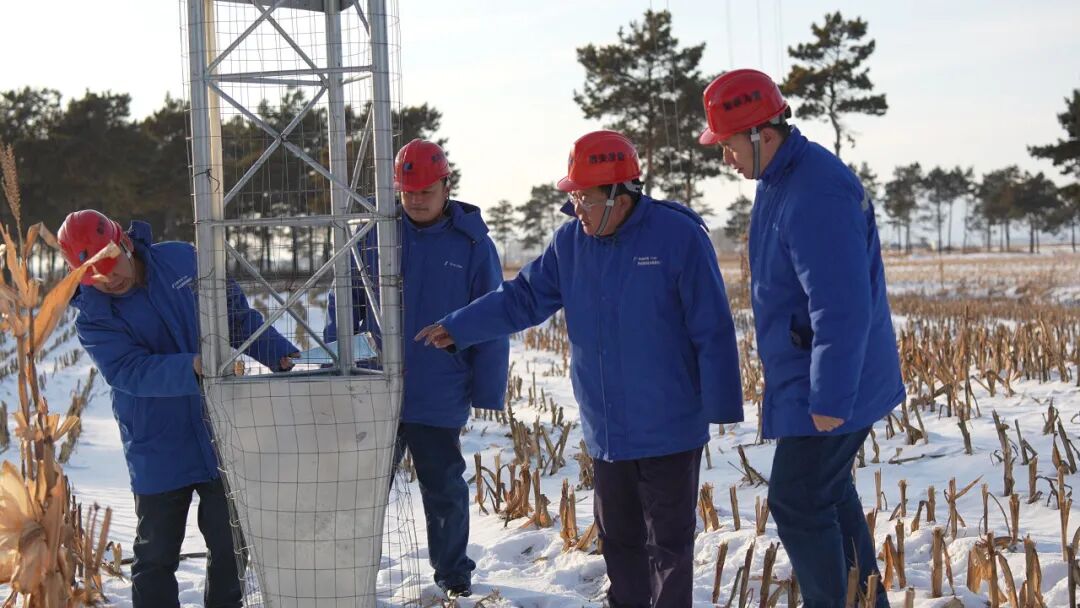

工作动态 / NEWS

聚焦攻坚突破 彰显实干成效

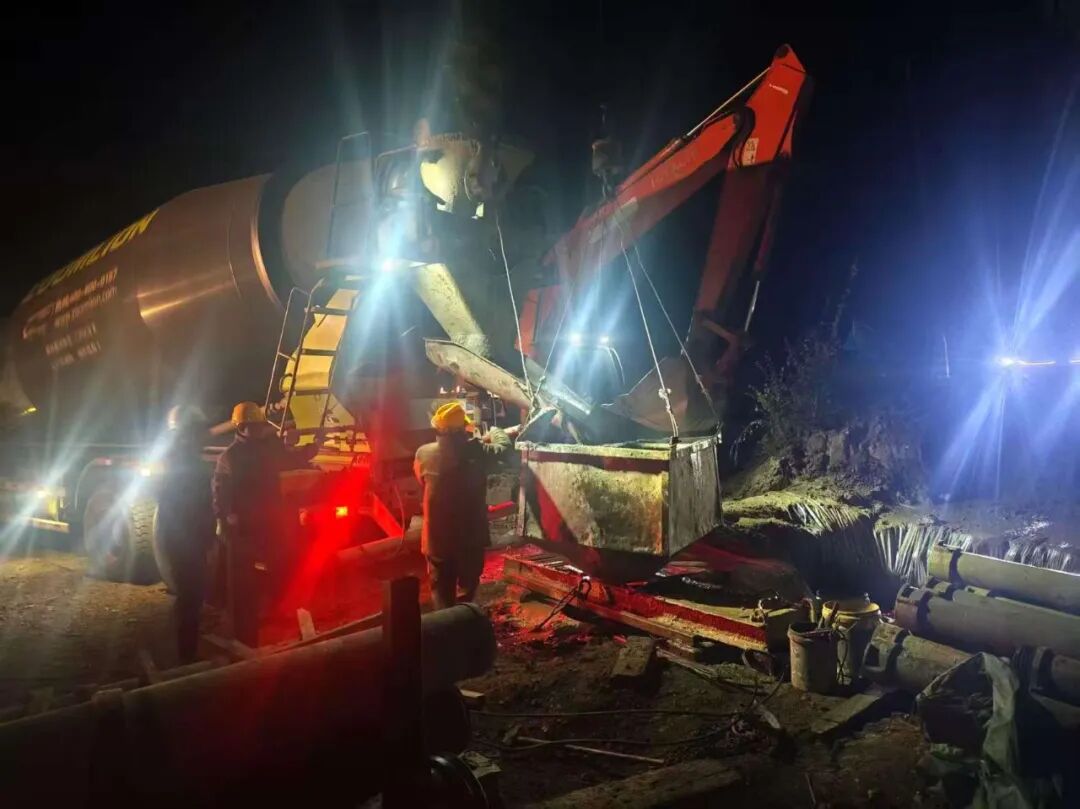

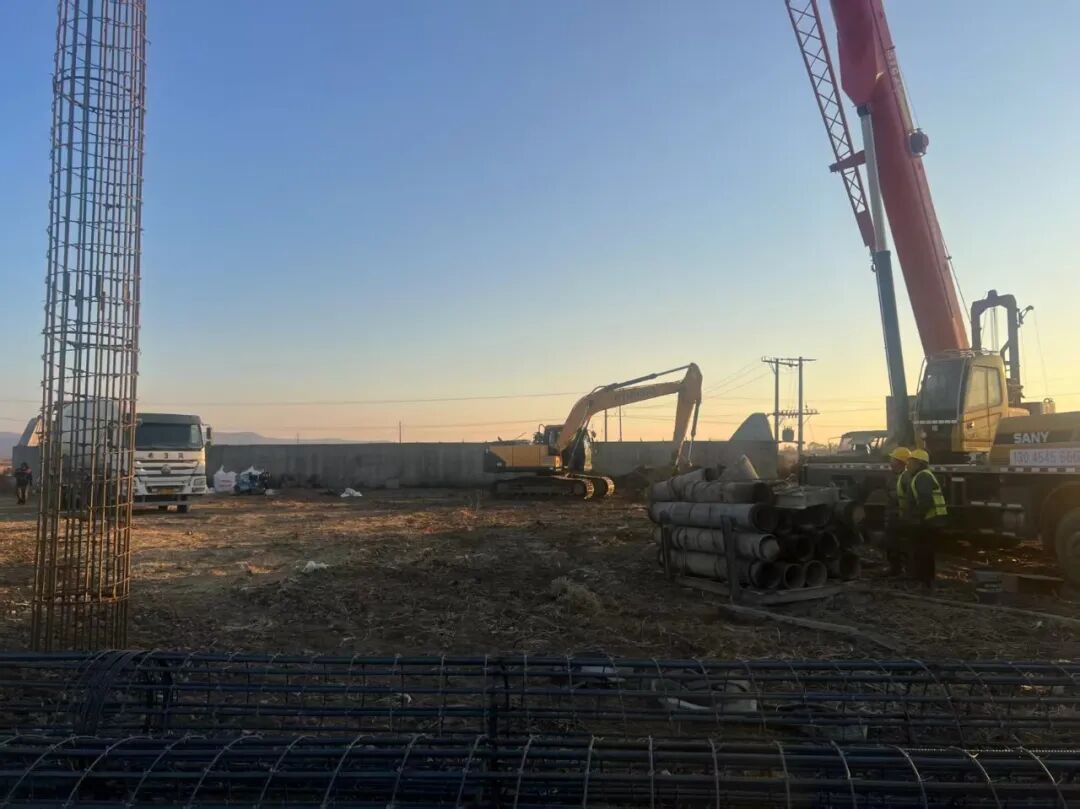

项目所在地地质条件复杂,地下河流石、青石层密布,给桩基施工带来极大挑战。首桩施工阶段,面对钻头磨损快、钻进效率低等难题,佳热电厂迅速组建党员技术攻关组,优化钻头选型与钻进参数,施工人员实行24小时两班倒作业,历经十余小时连续奋战,于9月29日凌晨圆满完成首根灌注桩浇筑,为后续施工积累宝贵经验。

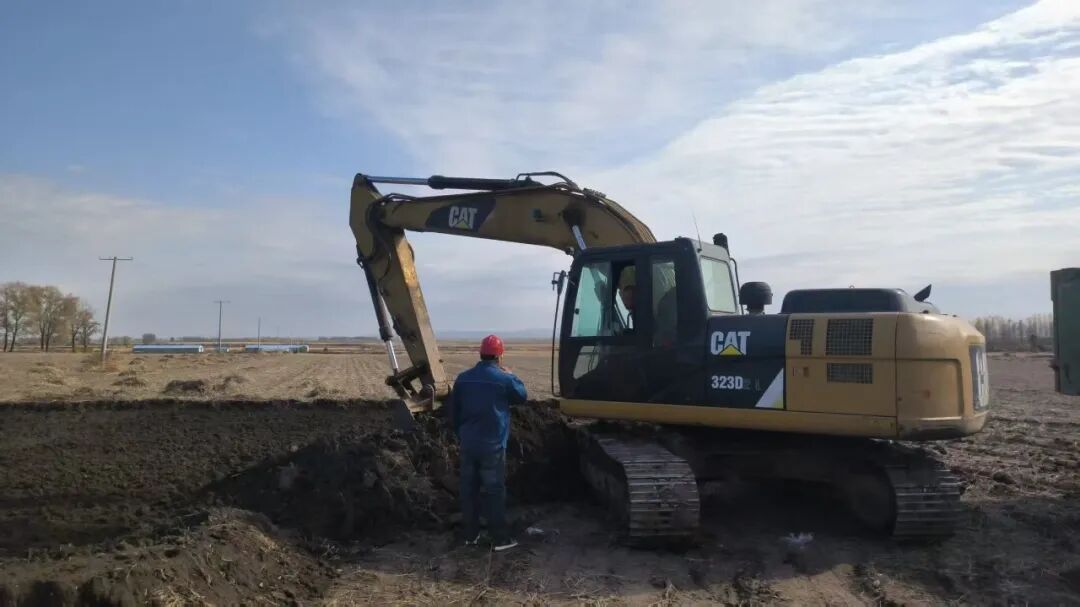

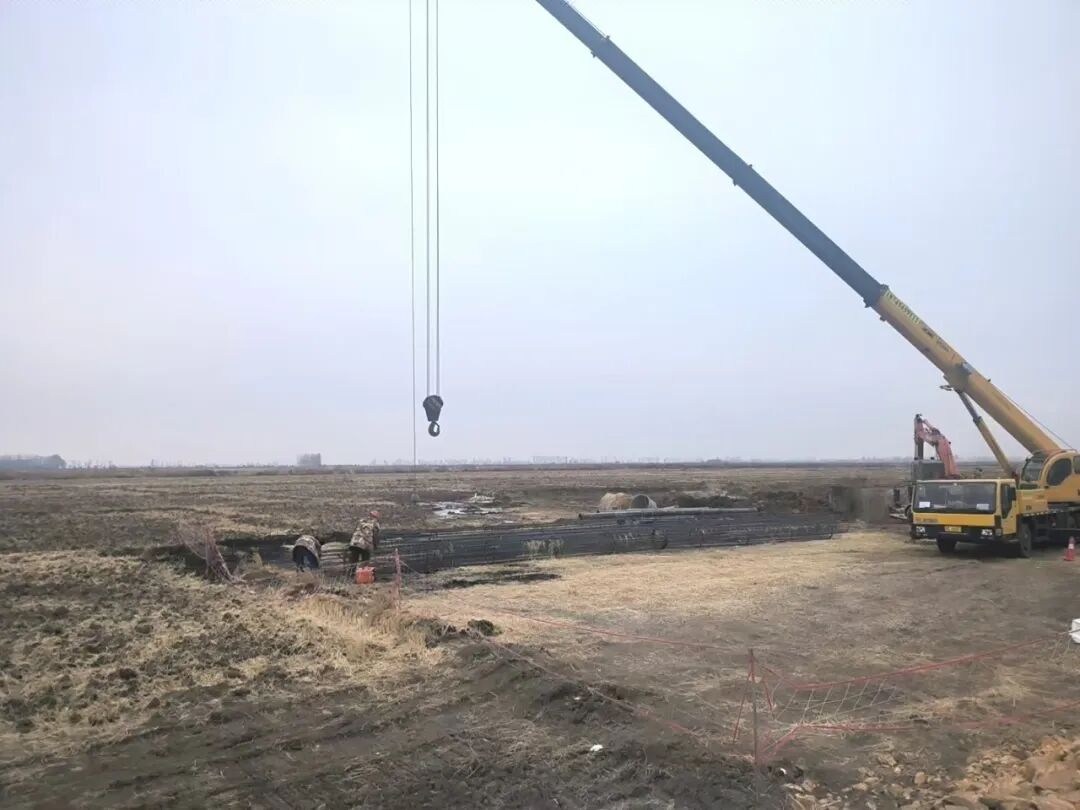

进入10月,项目建设全面提速,形成“道路施工先行、桩基施工攻坚、多面同步推进”的工作格局。道路建设方面,优先完成F22、F29等关键机位进场道路的表土剥离与山皮石铺设,保障大型设备运输畅通;桩基施工采用“流水作业、集中攻坚”模式,最多时5台旋挖钻机同步作业,施工效率从日均2-3根桩提升至单日20余根,高效完成十余个机位施工任务,超额100%完成年度点位目标,彰显了佳热电厂过硬的施工组织能力。
严守质量底线 筑牢安全屏障

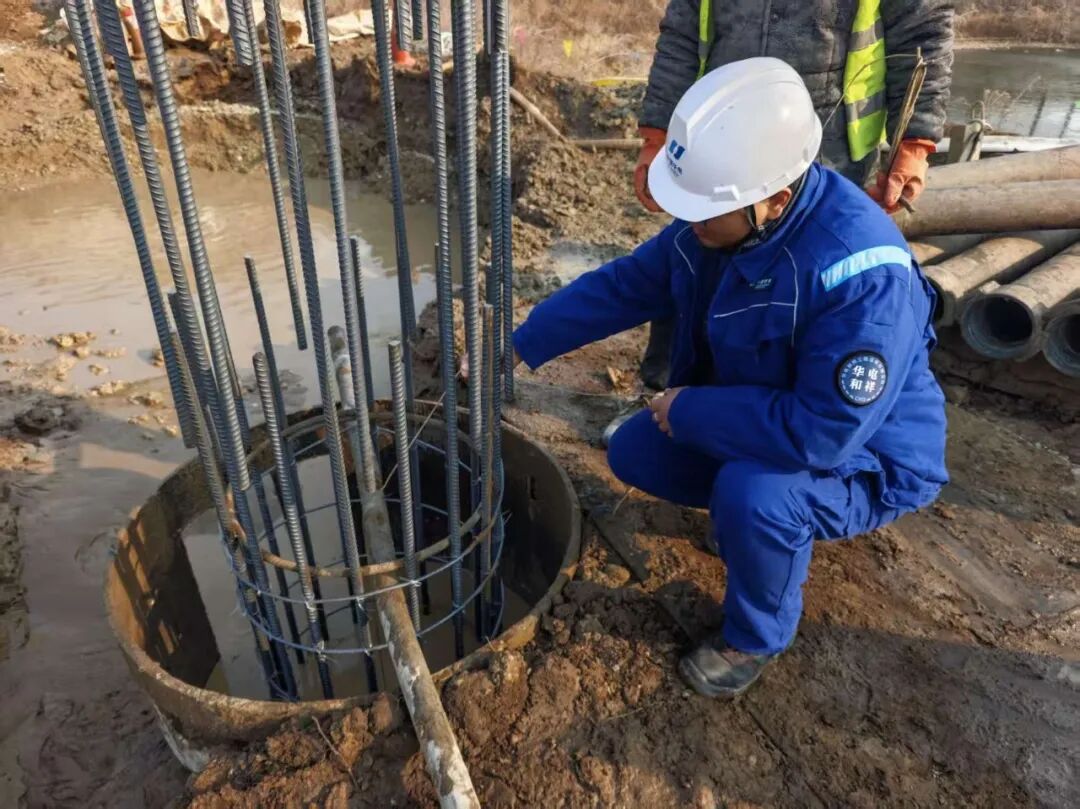

佳热电厂始终坚持“质量第一、安全至上”原则,针对冬季低温天气影响,提前制定专项施工方案,通过混凝土出场加温、现场保温养护等措施,确保入模温度不低于5℃;建立设备故障快速响应机制,配备专业维修团队驻场保障,累计处置设备故障20余次,保障施工连续推进。截至目前,项目未发生任何安全质量事故,工程质量合格率达100%。


强化示范引领 赋能绿色发展

该项目总投资约8.1亿元,规划安装24台风机及配套220kV升压站,投产后年上网电量可达4.18亿千瓦时,每年可节约标准煤13.63万吨、减少二氧化碳排放33.02万吨,将有效缓解区域能源供需矛盾,推动清洁能源替代。项目建设过程中积累的复杂地质施工、冬季施工等经验,为后续同类项目提供了可复制、可推广的“佳热方案”,展现了国企在新能源工程建设领域的技术实力与责任担当。

下一步,佳热电厂将持续以攻坚姿态推进承台浇筑、混塔吊装等上部结构施工,争分夺秒冲刺年度目标,确保项目早日并网发电,为华电能源绿色低碳发展再添新功。
