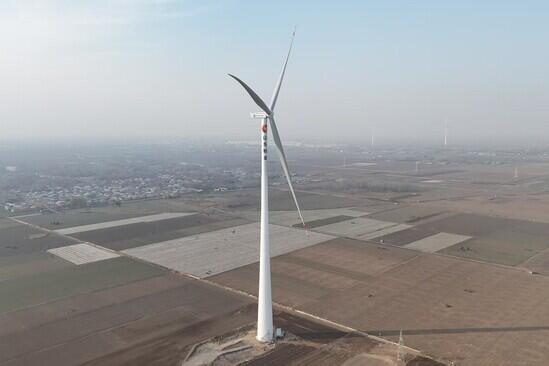

12月28日,汝阳金属结构厂顺利完成了山东财金新能源公司投资建设的嘉祥风电项目共计27套塔筒的全流程生产任务及发运工作。

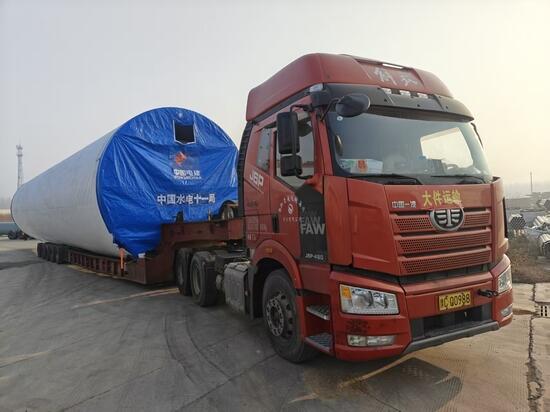

该风电项目总装机容量175兆瓦,每套塔筒设计高度为170米,单套钢塔重量超过100吨,属于大型风电装备制造工程。面对冬季施工、场地受限等多重挑战,汝阳厂积极采取了一系列高效应对措施:一是在喷涂车间增设加热与监测设备,营造恒温环境,使油漆固化时间由96小时缩短至36小时,涂装周期压缩62.5%;二是铺设临时重型轨道并新增门式起重机,实现内外双线作业,推动内附件安装综合效率提升150%,日均产能突破1.5套;三是提前调配4台大吨位车辆组成应急梯队,采用“滚动发运+动态补位”机制,将发运周期从72小时压缩至24小时,有效保障了项目整体进度。
下一步,汝阳厂将持续优化生产流程,提升设备与人员效能,并通过加强技能培训、组建专项应急小组来提升快速响应能力,增强市场竞争力,保障各项生产与订单任务的高效完成。
