1月5日,由调试研究院承试的陕煤电力运城有限公司风陵渡项目220千伏储能升压站工程关键设备耐压及局部放电试验顺利完成。

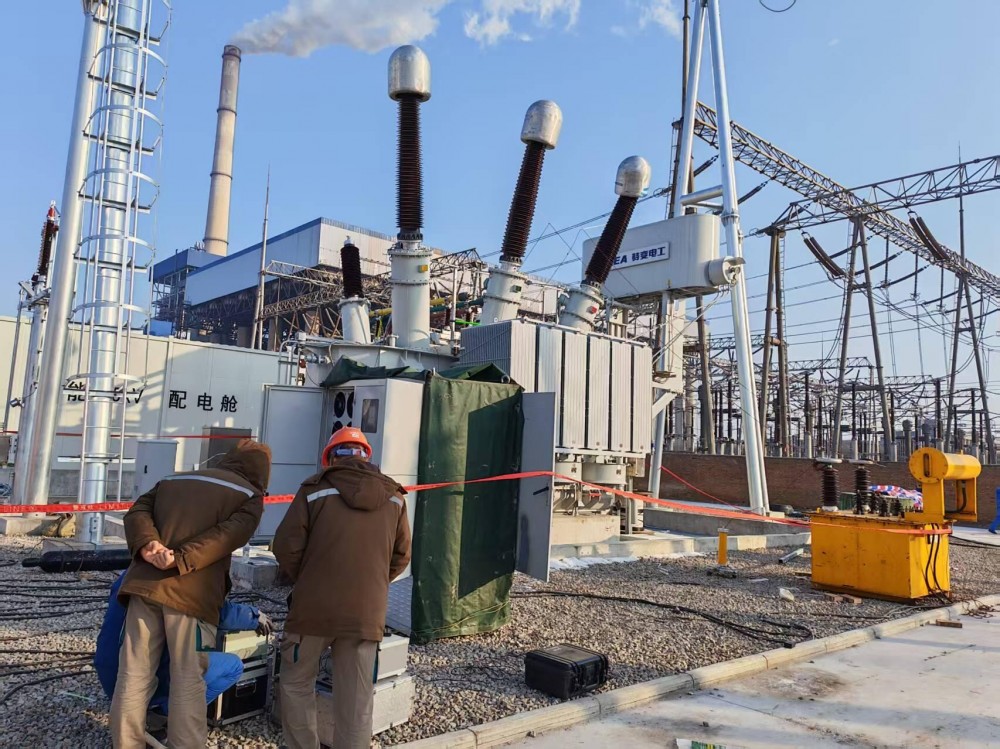

本次试验涵盖主变、GIS组合电器、断路器及电缆等核心设备,重点开展交流耐压、局部放电、绝缘电阻、介损等关键检测项目。针对储能升压站及主变扩建特点,制定专项试验方案并报业主与监理审批通过。试验中采用变频串联谐振等先进设备,全程监测环境温湿度与背景干扰,结合特高频与超声波联合检测技术,实现对局部放电缺陷的精准定位。通过严格执行试验方案核查、设备状态确认及安全措施落实,关键环节实行双人复核,试验数据实时记录,全面保障试验过程受控。最终,所有设备试验一次通过验收。
这次关键节点的顺利完成,为设备安全投运奠定了坚实基础,也为后续系统调试与并网发电提供了有力保障。
