当前位置: 新能源网 » 新能源工程 » 正文

津巴布韦光伏项目电站箱变逆变器一体化基础垫层浇筑完成

日期:2026-02-10    来源:中国电建河南工程公司津巴布韦45MW光伏项目部  作者:岳霄伟

国际新能源网

2026
02/10
10:31
文章二维码

手机扫码看资讯

关键词: 中国电建 光伏项目 光伏电站

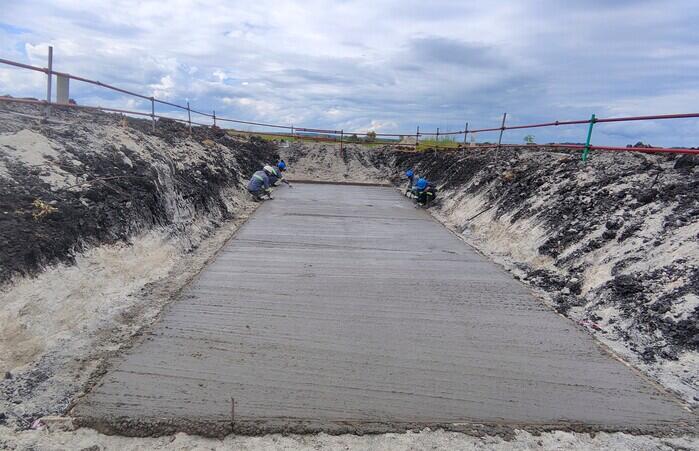

当地时间2月6日上午12点,随着WBT011号箱变垫层最后一罐混凝土徐徐入模,津巴布韦铂金矿业45兆瓦光伏项目6个箱变逆变器一体化基础垫层全部浇筑完成,标志着该项目设备基础重要节点按期达成,也为后续基础施工创造了坚实的条件。

本项目是继津巴布韦旺吉电厂项目、阿拉斯加-卡罗伊输电线路修复项目之后,中津友谊的又一硕果,总装机容量45兆瓦,位于津巴布韦车古图(Chegutu)省塞卢斯(Selous)镇铂金工业园区(Zimplats),距离首都哈拉雷95公里,是当地目前最大的清洁能源项目。项目建成后,由中国电建EPC总承包施工的光伏电站所提供的电能,将助推津巴布韦最大企业——铂金矿业公司的铂金产业链实现满负荷生产,提升其产品竞争力。

近期,项目所在地正值雨季且连降大雨,施工机械进场异常困难,人员进厂要求十分严苛、手续繁杂。面对诸多困难,项目部全体人员发扬攻坚克难、迎难而上、不畏险阻的的精神,全力推进项目建设,掀起全厂施工高潮。

本次施工的箱变逆变一体化基础共6个基坑的垫层,均位于3个光伏区的中央位置。由于场地湿滑泥泞,商混运输车无法到达作业点。为确保基础浇筑能顺利进行,项目部在开挖6个基础时预先修筑了浇筑坡道;浇筑前又组织机械对临时浇筑道路进行了平整碾压,确保装载机配合浇筑时能顺利通行。垫层浇筑前,项目部精心组织铂金矿业公司业主方,分两批次对6个基础的定位放线、基槽开挖、基底压实、垫层模板安装及签字手续进行了高标准验收。浇筑过程中,严格落实施工安全旁站指挥,按规程洒水碾压,严控混凝土坍落度,精准按设计厚度摊铺、振捣、收面与遮盖。

本次浇筑圆满顺利完成,过程控制优异,受到了业主管理方的充分肯定。项目部将以本次浇筑完成为契机,按要求逐步掀起土建施工高峰,确保项目本年度施工目标顺利实现。


返回 国际新能源网 首页

新能源资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
