广东电白抽水蓄能电站核心地下厂房开挖工程全面完成

日期:2026-02-11    来源:水电七局二分局  作者:余彤 龙相宇

国际新能源网

2026
02/11
15:01
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 电站机组 清洁能源

2月11日,从二分局获悉,国家抽水蓄能中长期规划重点实施项目——广东电白抽水蓄能电站核心地下厂房开挖工程全面完成,标志电站正式由土建施工转入机电安装新阶段。

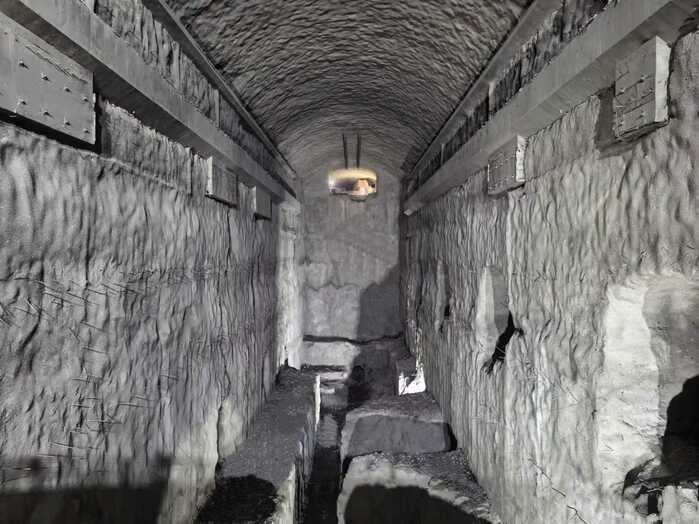

作为电站的“心脏”,该地下厂房规模达167米长、25米宽、56米高,总开挖方量超18万立方米。施工期间,项目团队成功克服复杂地质、密集洞室群施工组织及前期工作面移交滞后等系列挑战。通过采用精细化爆破管控、三维可视化监测及岩锚梁浇筑新工艺,在确保安全与质量的前提下,高效推进工程建设。

电站共设计安装4台单机容量30万千瓦机组,建成投产后,每年可消纳清洁能源约21.6亿千瓦时,显著优化粤西地区能源结构,助力粤港澳大湾区绿色电网建设。

目前,机电安装准备工作已有序展开。电站预计于2028年上半年实现全容量投产,届时将成为区域重要的绿色调节电源。
