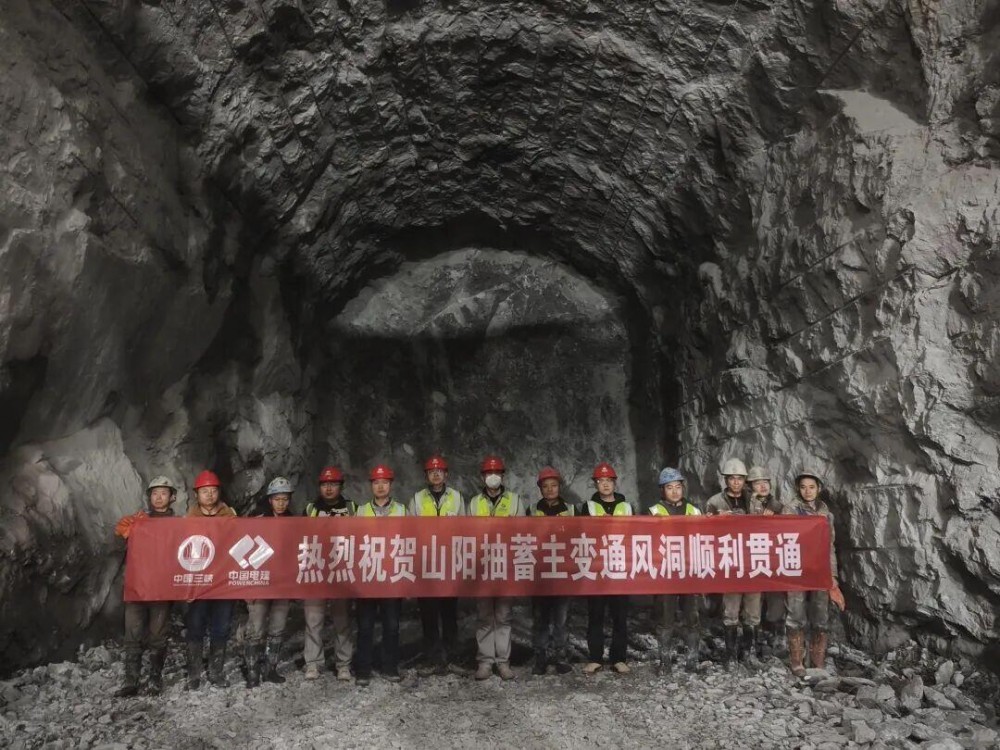

1月6日-7日,陕西山阳抽水蓄能电站C2标顺利完成主变通风洞精准贯通与下水库连通洞顺利进洞两大节点目标,标志着电站地下工程建设迈入新阶段,为后续主变洞施工奠定了坚实的基础,电站整体建设进度按下“加速键”。

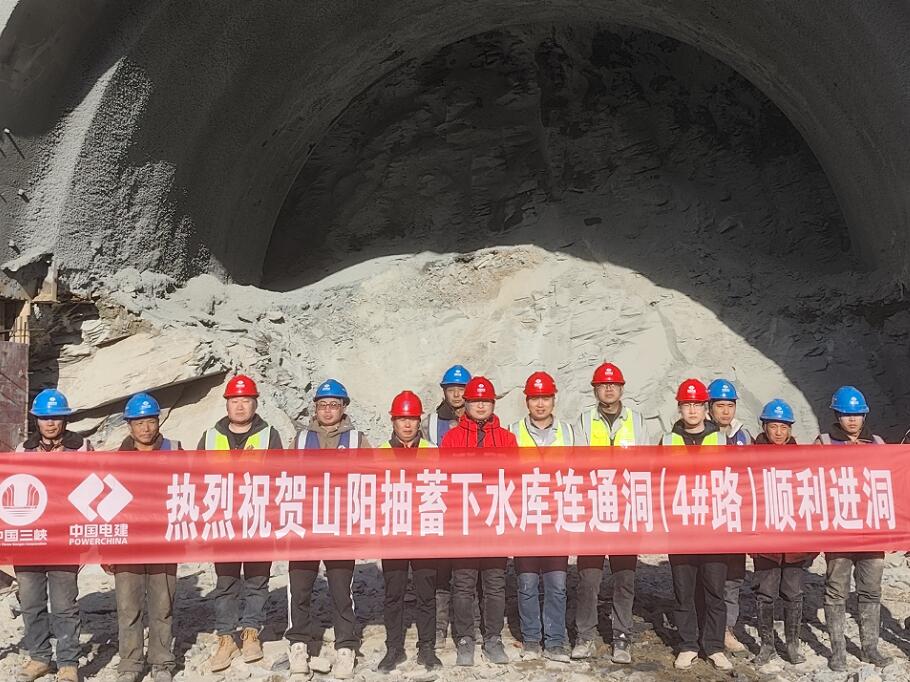

主变通风洞作为电站地下系统的主要施工通道之一,承担着主变洞通风换气、施工物料运输的关键职能。洞室采用城门洞型断面设计,断面尺寸8.45米×8.6米,全长128米,起点高程501.4米,终点高程499.6米,最大坡度-2.44%。4号道路隧洞段(下水库连通洞)则是承担着连接下库区域与核心施工区域的关键职能。隧洞全长373米,采用马蹄型断面结构,断面尺寸10.2米×7.24米,既能满足大型施工设备与物料运输车辆的通行需求,又能适应复杂地质条件下的洞室结构稳定性要求。

在施工过程中,项目部面临围岩稳定性把控、大断面开挖精度控制等多重挑战,同时需兼顾施工效率与安全质量双重目标。项目部始终秉持“安全第一、质量为本、科学管理、高效推进”的原则,精心组织,周密部署。为攻克施工难题,项目部延续了此前中导洞施工的成功经验,并结合隧洞工程特点优化施工方案。一方面,持续运用“超前地质预报+动态支护”核心工艺,提前探明地质风险,实时调整支护参数,有效应对岩体裂隙发育、潜在渗水等问题,确保洞室结构安全;另一方面,针对大断面开挖需求,进一步细化光面爆破参数,通过精准控制爆破力度与范围,实现洞体成型质量与开挖精度的同步提升,减少对周边围岩的扰动。同时,项目部严格落实“网格化+智慧化”安全管理体系,利用先进的视频监控和地质监测设备,确保在保障施工质量与安全的前提下,稳步推进工程建设。
下一步,项目部将再接再厉、乘势而上,全力推进后续工程建设,严把安全质量关,确保工程优质高效履约,为将陕西山阳抽水蓄能电站打造成为精品工程、绿色工程、示范工程而努力奋斗,以高质量施工保障电站建设目标如期实现。
