1月25日,省属企业投资的单体容量最大、海拔最高的光伏项目一一集团砌修塘光伏发电项目(二期)300MW顺利投运,标志着集团在推动“绿色能源、科技创新、民族共建”协同发展上迈出关键一步,该项目也是集团积极服务全省绿色能源战略、助力地方清洁能源基地建设的重要成果。

01
高原之巅
绿色电能奔涌而出

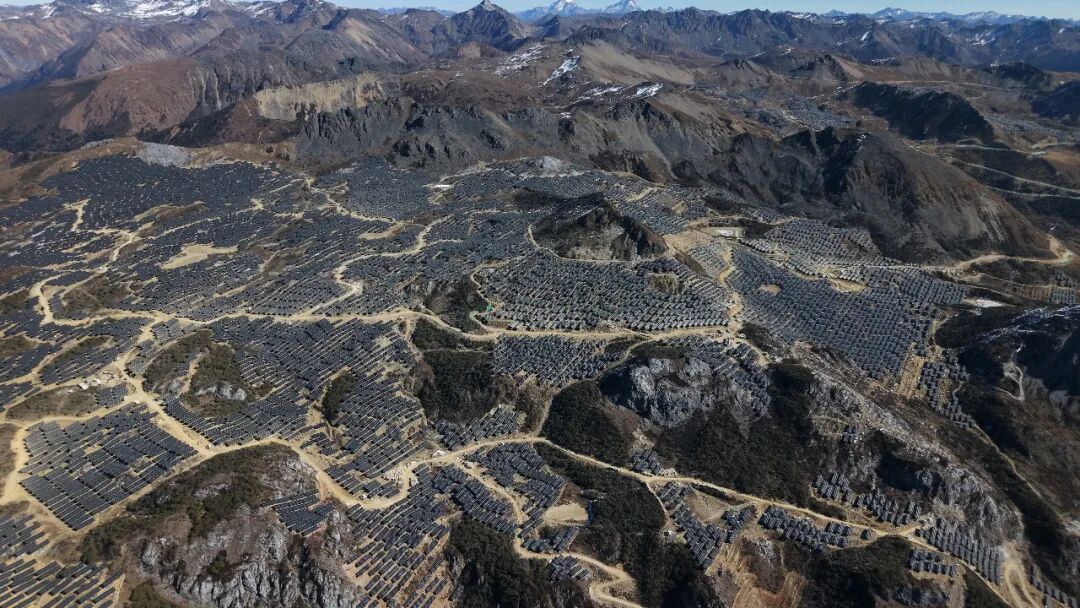

走进砌修塘光伏项目场区,一排排深蓝色光伏板整齐排列在崇山峻岭之间,在阳光下熠熠生辉。项目全面投产后,年均发电量预计可达4.58亿千瓦时,年节约标准煤约14万吨,年均减排二氧化碳约38万吨。这不仅将有效优化区域能源结构、增强电力保供能力,也为高海拔、复杂地形地区规模化开发新能源提供了重要范本。

02
斗冰雪战缺氧
绿色电能如期绽放
砌修塘(二期)光伏电站的建设本身就是一项挑战极限的宏大工程。项目位于香格里拉市格咱乡海拔4300-4700米的高寒石漠化地带,空气稀薄,紫外线强,冬季极端低温达零下20摄氏度,年有效施工期不足7个月。项目团队科学组织,动态调整,采取“分段攻坚、见缝插针”模式抢抓窗口期。在并网冲刺阶段,团队顶风踏雪徒步排查设备,24小时轮班值守,最终确保项目安全高效按期投产。

03
科技创新
匠心铸就光电矩阵
在高海拔复杂山地建设光伏项目,科技创新成为破题关键。在光伏阵列区,针对冻土地质和陡峭地形,项目创新采用高海拔陡坡岩质地层单立柱基础及可调式支架,有效克服了地基不稳和安装坡度大的难题,同时桩基可固定沙土岩石,降低地表风速,减少风蚀水蚀,为植被恢复创造条件。

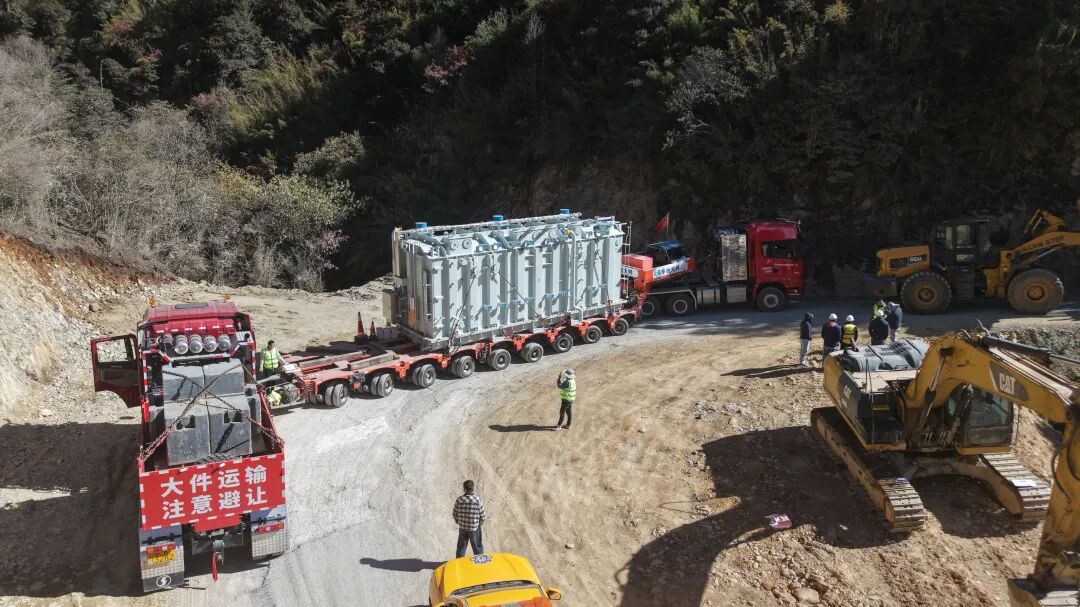

项目通过无人机航测与数字化设计优化组件布置,最大限度利用地形、提升发电效率。升压站建设选用全封闭式组合电器(GIS)及高海拔耐低温特种电气设备,同时增设智能暖通与环控系统,保障极端气候下设备稳定运行。31.7公里的送出线路施工中,广泛应用轻型化、模块化金具和张力放线技术,克服了高山大岭运输与架线困难,并利用数字化监理系统实现全过程精准管控,确保工程质量和进度。

04
绿电赋能
千家万户乐业增收
项目始终注重与地方融合发展,切实将绿色效益转化为惠民成果。在迪庆州各级政府的大力帮助下,公司与政府成立了专项工作组,全力推动项目审批、土地协调、电网接入等各项工作按期高效完成,打造了省属企业和地方政府合作典范。
施工团队与当地村寨建立沟通机制,大力推行本地化用工与采购,建设期间累计雇用当地藏族群众超1000人次,租赁本地机械设备百余台,并对参与建设的当地工人进行技能培训,有效拓宽群众增收渠道,增强了民族认同感。同时,项目通过修建道路、改善用电等,间接带动周边乡村发展,切实将绿色发展红利转化为惠民成果,使藏族牧民从“被动征地者”转变为“绿色资产受益者”,真正践行“开发一个项目、带动一方经济、造福一方百姓”的承诺。
砌修塘光伏项目(二期)的投运,不仅是挑战高海拔山地光伏建设极限的成功实践,也为滇西北打造国家级清洁能源基地注入强劲动力。如今,绵延山巅的光伏矩阵正持续将阳光转化为清洁电能。未来,项目将持续发挥绿色效益,助力迪庆州构建“水、风、光、储”一体化协同发展的新型电力系统,在守护高原绿水青山的同时,推动地区经济社会高质量发展,在云岭大地上绘就生态优先、绿色发展的崭新篇章。
