“十四五”期间青海格尔木南山口抽蓄电站攻坚纪实

日期:2026-01-29    来源:水电十四局市政工程公司  作者:孙少华

国际新能源网

2026
01/29
09:55
文章二维码

手机扫码看资讯

关键词: 水电十四局 抽蓄电站 清洁能源

雪峰静默,机械轰鸣,在青藏高原海拔3200米的格尔木南山口,机器轰鸣与风声交织,一座总投资178.48亿元、装机容量2400兆瓦的抽水蓄能电站正从戈壁间崛起。“十四五”期间,水电十四局南山口项目部以“昆仑堡垒?匠心领航”党建品牌为旗,在党的建设、工程建设、科技创新、生产经营和社会责任等领域多点突破,为海西清洁能源基地筑牢储能根基,书写了高原基建的奋斗篇章。

工程攻坚,绘就蓝图

“十四五”期间,项目部勇挑重担,直面高原复杂地质条件与极端气候带来的基建挑战,以钉钉子精神锚定关键节点,跑出工程建设“加速度”。

供水标段实现全线贯通并顺利通水,11.91公里室外输水管道安装工程精准落地,质量合格率达100%,构建起安全稳定的供水保障体系。

道路标段6条核心主线全面贯通,1.98公里隧道及附属配套工程圆满收官,场内立体交通网络高效成形,为工程物资运输与施工调度提供坚实支撑。

下水库建设标段锚定2027年下闸蓄水目标全力冲刺,大坝基础开挖工程推进至91.04%,坝后压坡体填筑完成74.23%,库盆开挖累计突破785.83万立方米,各项工序按计划稳步推进。

全工程3384个施工单元质量实现“零缺陷”,合格率100%,其中下水库大坝碎石土填筑工程凭借精湛工艺斩获行业样板工程二等奖,以“高原精度”铸就新时代基建典范。

聚焦高原施工核心技术难题,以科技创新为核心驱动力,构建“产学研用一体化”创新体系。

自主研发“预浸法”施工工法,成功破解高寒地区碎石土含水率控制这一行业痛点;牵头承担2项省级科研课题,完成3项实用新型专利申报,相关技术成果荣获中国电力建设行业协会二等奖。

集成北斗卫星定位、高精度传感器监测与云端数据平台分析技术,创新研发大坝智能碾压系统,使压实合格率稳定超98%,大幅降低人工操作误差与劳动强度,实现施工效率与质量双提升。

大胆突破传统施工模式,将放空管传统施工工艺优化为掘进式顶管技术,实现施工成本与安全风险双向管控;科学制定高原冬季施工专项方案,通过技术创新延长有效施工工期两个月,破解高寒地区施工周期短的难题。

“十四五”期间,累计斩获科研课题2项、工法6项、实用新型专利3项,自建砂石料加工系统实现降本增效,成功取得技术创新与经济效益双飞跃。

精细管理,提质增效

面对初期部分标段亏损的严峻挑战,以“经营管理清单”为核心抓手,构建全流程、精细化成本管控体系,打出降本增效“组合拳”。

优化技术方案,将未成熟净水设备替换为成熟可靠的传统工艺;优化项目规划,取消非必要建设项目;科学调整料场布局,将运输距离优化至50米内,降低运输成本。

建立“预算编制——过程管控——动态调整——考核评价”全链条成本管控机制,运用数字化手段实现支出实时监控,杜绝跑冒滴漏。

截至2025年末,道路标段产值完成91.74%,三大核心标段结算工作有序推进,在高寒高海拔施工领域成功探索出一条可持续建设路径,为行业同类工程提供了宝贵经验。

坚守“以人为本”发展理念,创新推行线上打卡考勤系统,高标准搭建高原工会驿站,配齐配足氧气瓶、急救药品等高原防护物资,为近千名农民工提供全方位暖心保障;建立农民工智慧管理体系,将其全面纳入项目智慧建管平台,实现特种作业人员100%培训全覆盖,打造高素质产业工人队伍。

构建“制度保障——全员覆盖——科技赋能——应急处置”全方位安全责任体系,制定68项安全管理制度织密安全防护网,实现安全责任书全员覆盖;开展95场安全专项培训(覆盖2982人次)、12次应急演练,不断筑牢安全管理基础。

严守生态保护红线,践行“绿水青山就是金山银山”理念,实施植被恢复、水土保持等生态保护工程,累计恢复生态面积超2000平方米,借助电子围栏、无人机降尘等数字化手段,实现工程建设“全年零事故”目标,筑牢安全与生态双重屏障,实现工程建设与生态保护协同发展。

党建引领,凝心聚力

以“昆仑堡垒?匠心领航”党建品牌为核心引擎,深度践行“双引双建”战略与“七彩党建”品牌矩阵融合发展路径,构建党建与工程建设同频共振、互促共赢的高质量发展生态。

通过党建赋能科技创新,引入北斗定位智能碾压系统实现精准施治,推动大坝压实合格率从92%提升至98%;常态化开展环保植树、技能劳动竞赛等特色党建活动,既筑牢高原生态安全屏障,更激活全员干事创业的内生动力。

高标准搭建廉洁文化展区,健全节日廉政防控机制,创新推行“清单式排查+台账式管理+闭环式整改”工作模式,攻坚破解17项关键难点问题,推动44项存量问题动态清零、6项核心制度迭代升级,实现工程建设全周期“零违规”硬核目标。凭借卓越施工品质,多项工程获评行业标杆样板,QC创新成果斩获国家级行业二等奖,央企社会责任与品牌影响力在青藏高原熠熠生辉。

站在“十四五”收官节点,南山口电站已初具规模,未来将承担青海电网调峰调频、清洁能源外送等重任,助力2030年海西清洁能源装机突破3000万千瓦目标。水电十四局建设者们用汗水浇灌的“绿能心脏”,正搏动在昆仑山下,为青藏高原的绿色发展注入源源不断的动力。

1号连接路

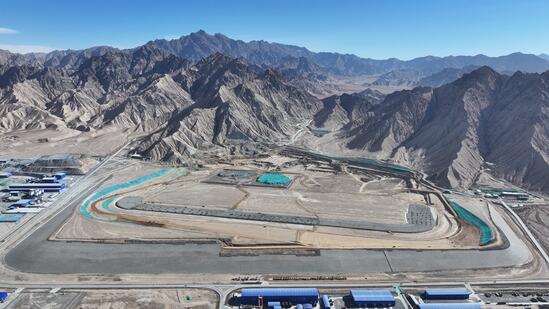

下库库盆

返回 国际新能源网 首页

新能源资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
