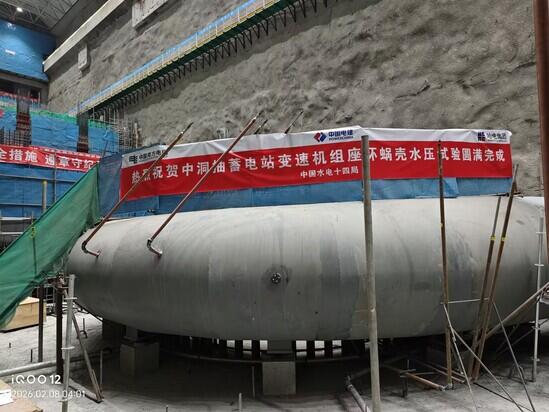

2月8日,广东惠州中洞抽蓄电站3号变速机组座环蜗壳水压试验顺利完成。自2025年9月首台机蜗壳水压试验启动以来,机电安装团队在不到6个月的时间内,已先后完成3台机座环蜗壳水压试验。
座环蜗壳作为水泵水轮发电电动机组的核心承压部件,其结构强度与密封性直接决定机组长期安全稳定运行能力。本次试验压力值最高达16.89兆帕,整个水压试验历时700分钟,严格按照24个压力等级分步实施升降压操作,压力上升速度控制在0.15兆帕/分钟内,并根据现场实际情况进行阶段保压和泄压。根据实时监测数据显示,蜗壳变形量、密封性等指标均满足设计要求,试验取得圆满成功。
下一步,项目部将以此次关键节点完成为契机,持续严把施工质量关,全力推进机组定子、转子等核心部件安装及二期混凝土浇筑等后续工作,为实现首台机组投产发电目标奋力冲刺。
